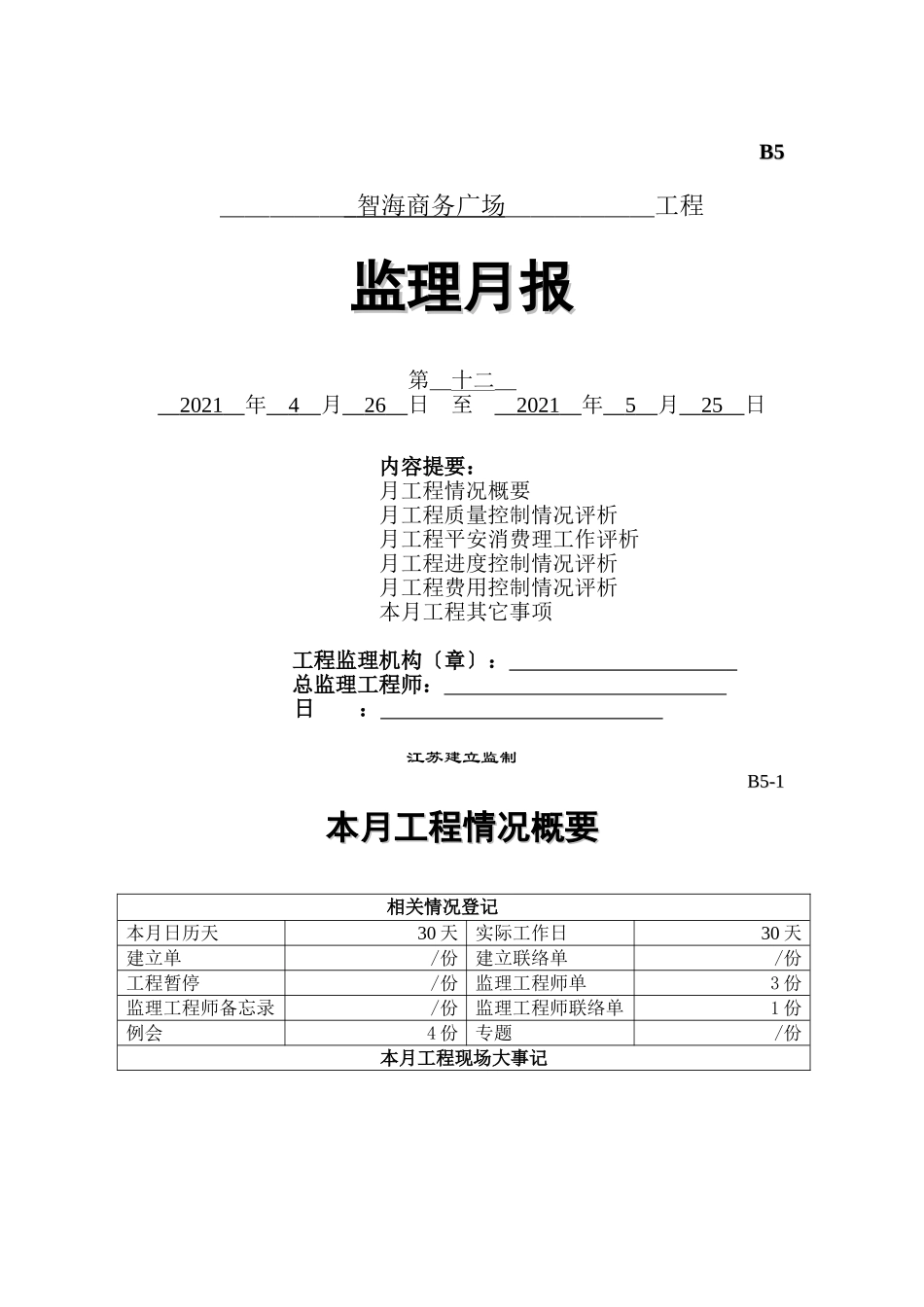

B5B5_____智海商务广场______工程监理月报监理月报第_十二_2021年4月26日至2021年5月25日内容提要:月工程情况概要月工程质量控制情况评析月工程平安消费理工作评析月工程进度控制情况评析月工程费用控制情况评析本月工程其它事项工程监理机构〔章〕:总监理工程师:日:江苏建立监制B5-1B5-1本月工程情况概要本月工程情况概要相关情况登记本月日历天30天实际工作日30天建立单/份建立联络单/份工程暂停/份监理工程师单3份监理工程师备忘录/份监理工程师联络单1份例会4份专题/份本月工程现场大事记在本月间室内地坪浇筑根本完成无起砂、空鼓等质量缺陷平整度、观感质量良好;要求施工做好成品的保护工作;室外人防顶防水卷材施工细部施工不标准有待完善
幕墙、窗安装工作根本完成总体质量良好;进户门、防火门正在安装中下月完成
室内批腻子工作已接近尾声质量一般
公共部位的地砖、楼梯踏步砖已开场铺贴
这间塔吊已撤除撤除工作符合撤除方案要求并履行了向部门的备案手续;外脚手架已经全部平安的撤除完毕
进度方面目前各分包在现场施工的较多需要亲配合加强沟通土建的修补收尾工作量还很大施工要落实好保证工程进度
本月召开监理例会四次专题会一次相关均参加

江苏建立监制B5-2B5-2本月工程质量控制情况评析本月工程质量控制情况评析本月质量控制情况登记本月抽查、见证试验次数3次试验结果不合格次数/次设备开箱检查次数/次检查不符合要求次数/次本月查验分项工程/项其中一次验收合格计/项发出监理单〔质量控制类〕1份工程质量情况简析〔文字或图表〕室内地坪已开场浇筑要求控制好楼层净空尺寸防止裂缝、起砂、平整度差等质量缺陷;室外人防顶板的防水施工总体良好主要是细部处理不到位需要进一步完善;幕墙该间主要是封铝塑板打封胶观感良好主要以防渗水
室内批腻子观感质量一般部分需要修整
进户门、防火防质保资料根本齐全安装质量符合
