砖混构造、构造柱、圈梁、板缝等混凝土施工工艺〔420-1996〕范围本工艺适用于砖混构造外砖内模外板内模的构造柱、圈梁、板缝等混凝土浇筑工艺
1材料及本要机具:2
2作业条件:操作工艺3
1工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→混凝土养护3
2混凝土搅拌:3
3混凝土运输:3
4混凝土浇筑、振捣:3

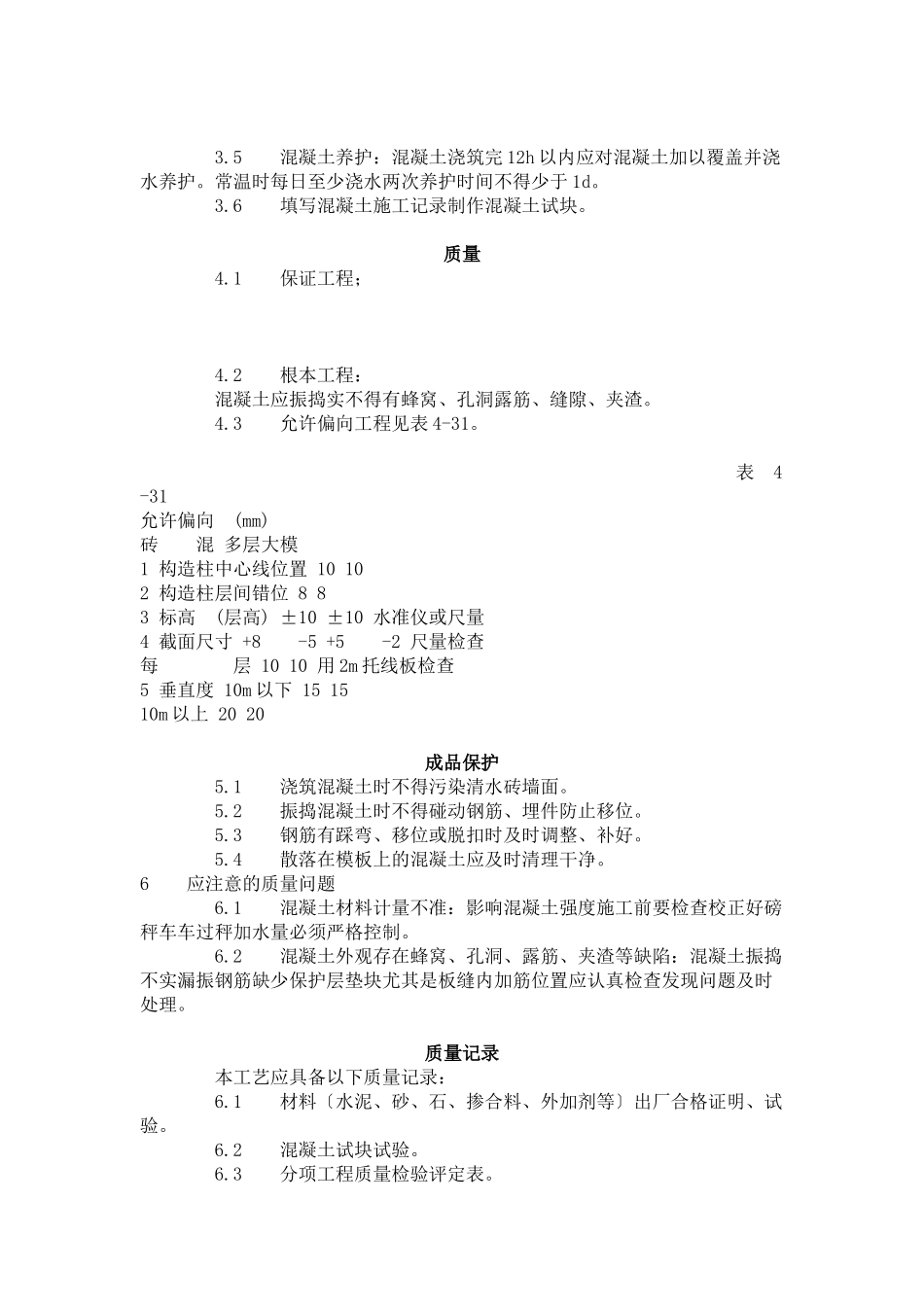

5混凝土养护:混凝土浇筑完12h以内应对混凝土加以覆盖并浇水养护
常温时每日至少浇水两次养护时间不得少于1d
6填写混凝土施工记录制作混凝土试块
1保证工程;4
2根本工程:混凝土应振捣实不得有蜂窝、孔洞露筋、缝隙、夹渣
3允许偏向工程见表4-31
表4-31允许偏向(mm)砖混多层大模1构造柱中心线位置10102构造柱层间错位883标高(层高)±10±10水准仪或尺量4截面尺寸+8-5+5-2尺量检查每层1010用2m托线板检查5垂直度10m以下151510m以上2020成品保护5
1浇筑混凝土时不得污染清水砖墙面
2振捣混凝土时不得碰动钢筋、埋件防止移位
3钢筋有踩弯、移位或脱扣时及时调整、补好
4散落在模板上的混凝土应及时清理干净
6应注意的质量问题6
1混凝土材料计量不准:影响混凝土强度施工前要检查校正好磅秤车车过秤加水量必须严格控制
2混凝土外观存在蜂窝、孔洞、露筋、夹渣等缺陷:混凝土振捣不实漏振钢筋缺少保护层垫块尤其是板缝内加筋位置应认真检查发现问题及时处理
质量记录本工艺应具备以下质量记录:6
1材料〔水泥、砂、石、掺合料、外加剂等〕出厂合格证明、试验
2混凝土试块试验
3分项工程质量检验评定表
4隐检、预检记录
5冬施工记录
6设计变更及洽商记录
