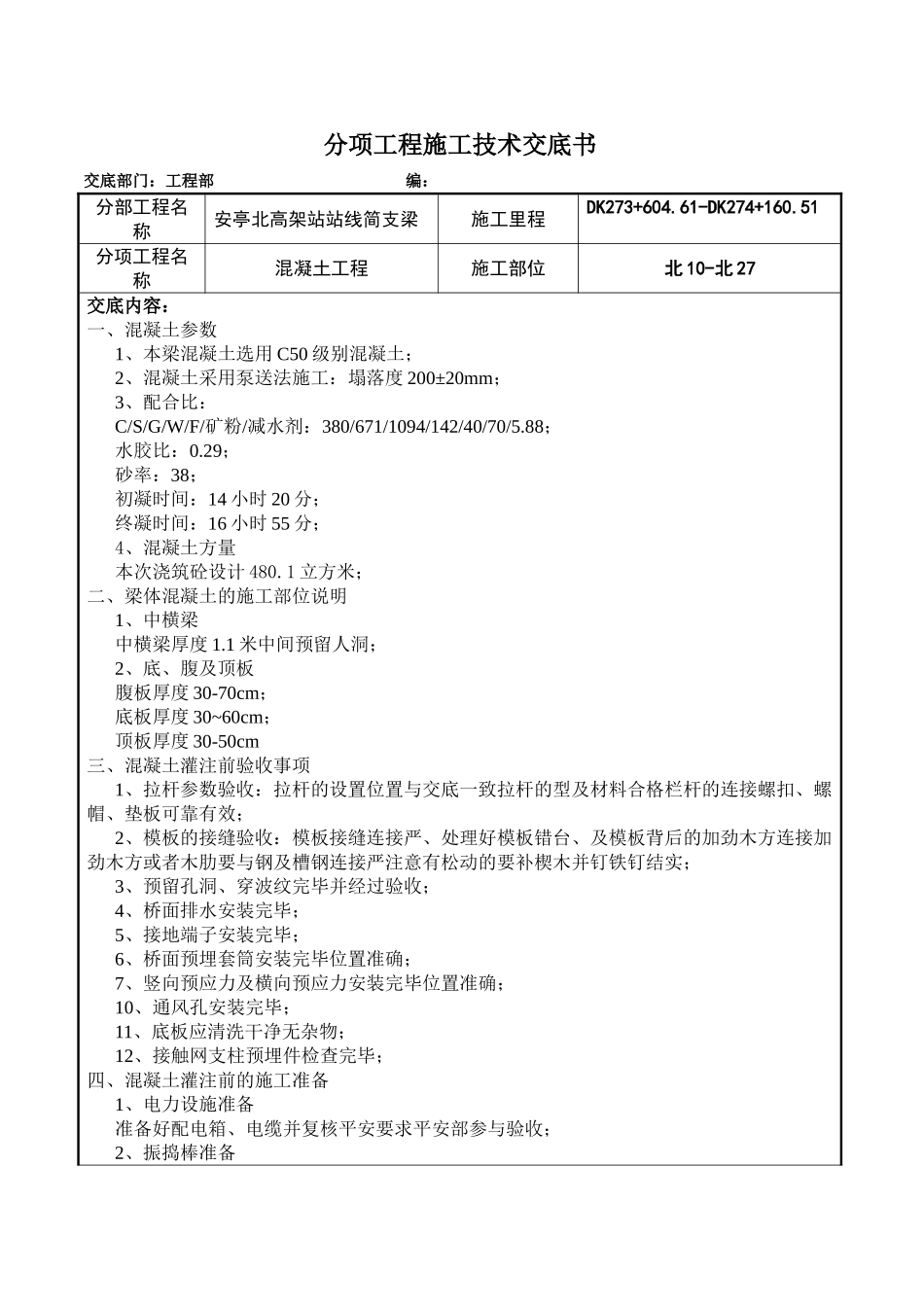

分项工程施工技术交底书交底部门:工程部编:分部工程名称安亭北高架站站线简支梁施工里程DK273+604
61-DK274+160
51分项工程名称混凝土工程施工部位北10-北27交底内容:一、混凝土参数1、本梁混凝土选用C50级别混凝土;2、混凝土采用泵送法施工:塌落度200±20mm;3、配合比:C/S/G/W/F/矿粉/减水剂:380/671/1094/142/40/70/5
88;水胶比:0
29;砂率:38;初凝时间:14小时20分;终凝时间:16小时55分;4、混凝土方量本次浇筑砼设计480
1立方米;二、梁体混凝土的施工部位说明1、中横梁中横梁厚度1

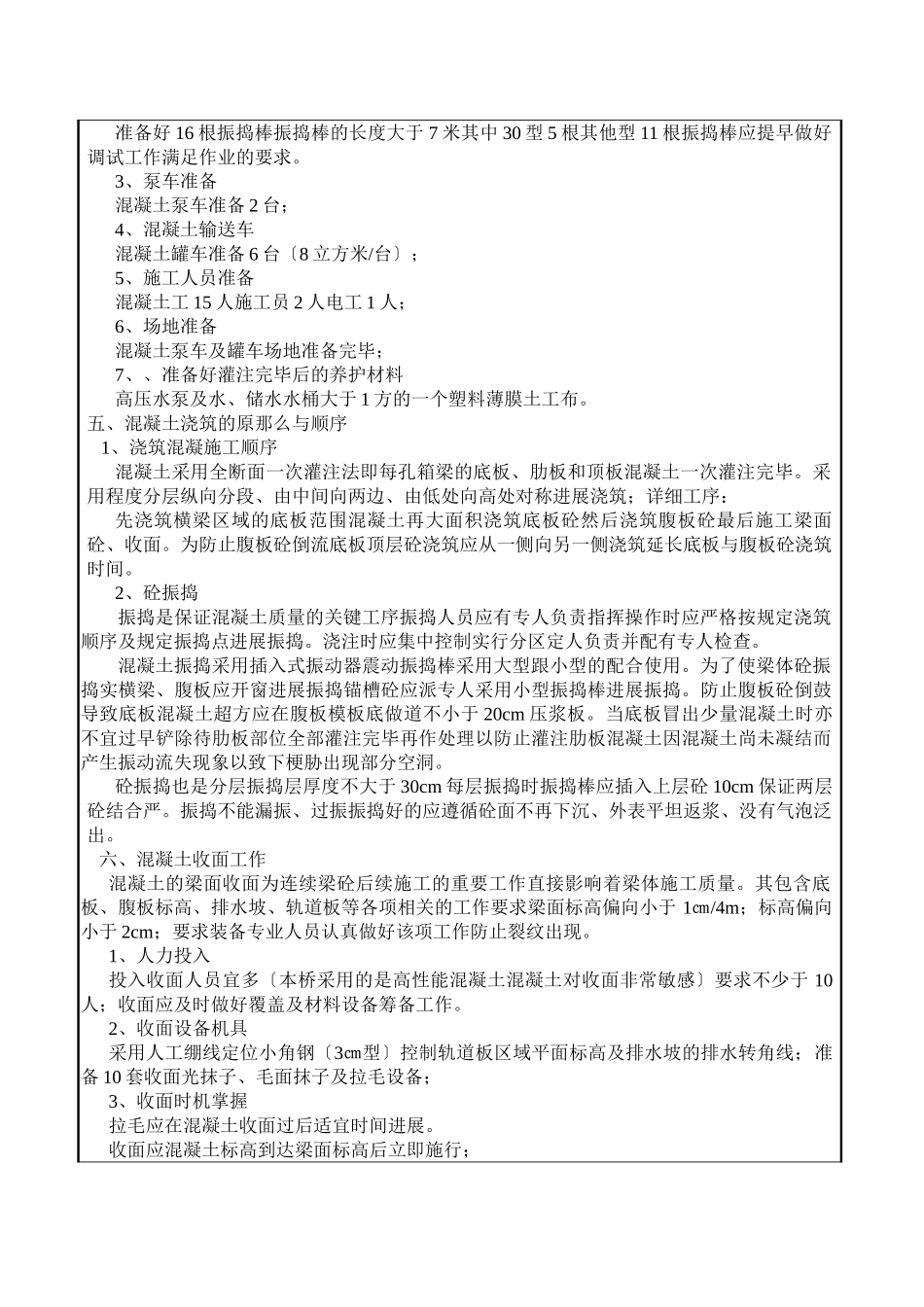

1米中间预留人洞;2、底、腹及顶板腹板厚度30-70cm;底板厚度30~60cm;顶板厚度30-50cm三、混凝土灌注前验收事项1、拉杆参数验收:拉杆的设置位置与交底一致拉杆的型及材料合格栏杆的连接螺扣、螺帽、垫板可靠有效;2、模板的接缝验收:模板接缝连接严、处理好模板错台、及模板背后的加劲木方连接加劲木方或者木肋要与钢及槽钢连接严注意有松动的要补楔木并钉铁钉结实;3、预留孔洞、穿波纹完毕并经过验收;4、桥面排水安装完毕;5、接地端子安装完毕;6、桥面预埋套筒安装完毕位置准确;7、竖向预应力及横向预应力安装完毕位置准确;10、通风孔安装完毕;11、底板应清洗干净无杂物;12、接触网支柱预埋件检查完毕;四、混凝土灌注前的施工准备1、电力设施准备准备好配电箱、电缆并复核平安要求平安部参与验收;2、振捣棒准备准备好16根振捣棒振捣棒的长度大于7米其中30型5根其他型11根振捣棒应提早做好调试工作满足作业的要求

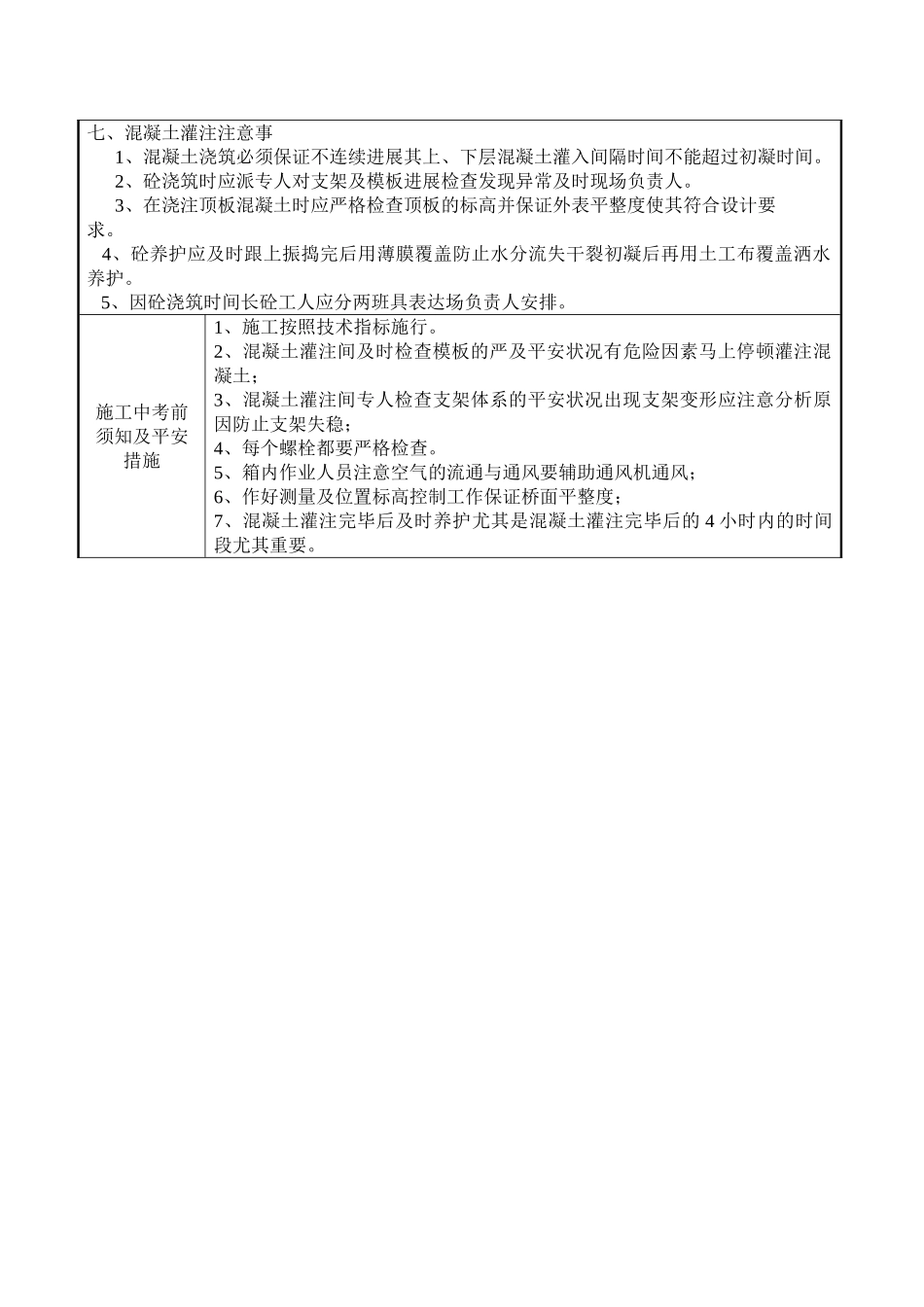

3、泵车准备混凝土泵车准备2台;4、混凝土输送车混凝土罐车准备6台〔8立方米/台〕;5、施工人员准备混凝土工15人施工员2人电工1人;6、场地准备混凝土泵车及罐车场地准备完毕;7、、准备好灌注完毕后的养护材料高压水
