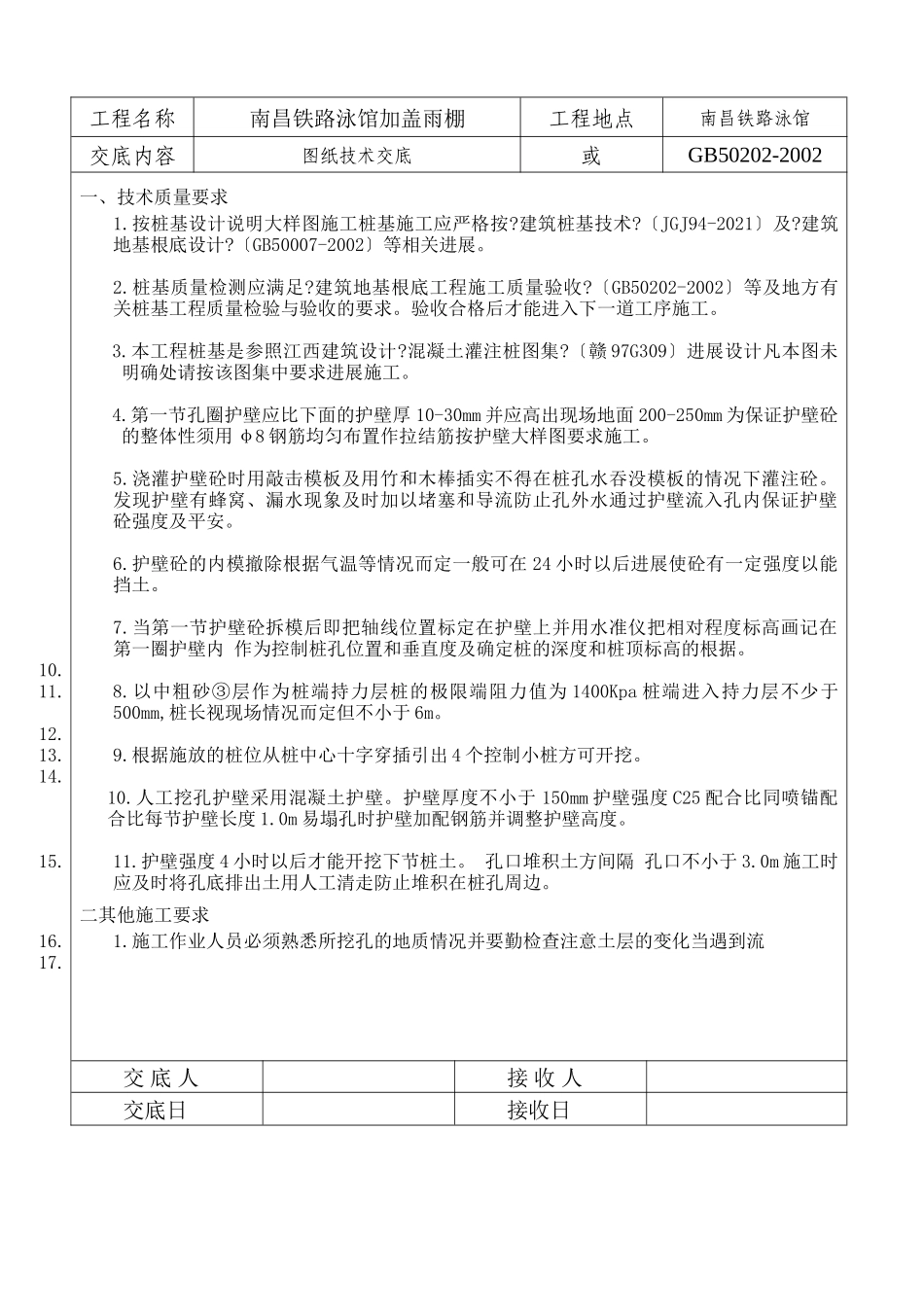

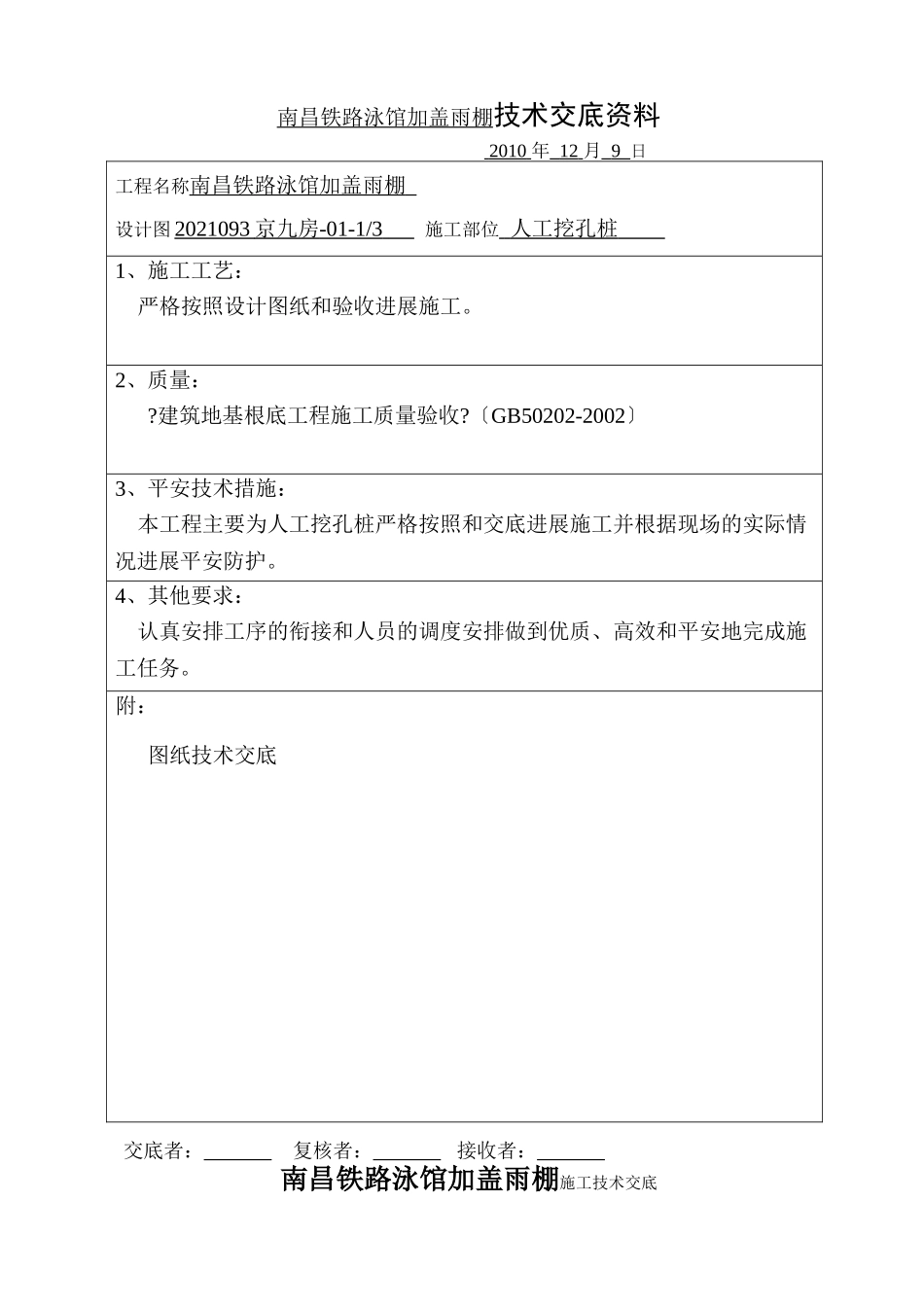

南昌铁路泳馆加盖雨棚技术交底资料2010年12月9日工程名称南昌铁路泳馆加盖雨棚设计图2021093京九房-01-1/3施工部位人工挖孔桩1、施工工艺:严格按照设计图纸和验收进展施工
建筑地基根底工程施工质量验收
〔GB50202-2002〕3、平安技术措施:本工程主要为人工挖孔桩严格按照和交底进展施工并根据现场的实际情况进展平安防护
4、其他要求:认真安排工序的衔接和人员的调度安排做到优质、高效和平安地完成施工任务
附:图纸技术交底交底者:复核者:接收者:南昌铁路泳馆加盖雨棚施工技术交底工程名称南昌铁路泳馆加盖雨棚工程地点南昌铁路泳馆交底内容图纸技术交底或GB50202-2002一、技术质量要求1
按桩基设计说明大样图施工桩基施工应严格按
建筑桩基技术
〔JGJ94-2021〕及
建筑地基根底设计
〔GB50007-2002〕等相关进展
桩基质量检测应满足
建筑地基根底工程施工质量验收
〔GB50202-2002〕等及地方有关桩基工程质量检验与验收的要求
验收合格后才能进入下一道工序施工
本工程桩基是参照江西建筑设计
混凝土灌注桩图集
〔赣97G309〕进展设计凡本图未明确处请按该图集中要求进展施工
第一节孔圈护壁应比下面的护壁厚10-30mm并应高出现场地面200-250mm为保证护壁砼的整体性须用φ8钢筋均匀布置作拉结筋按护壁大样图要求施工
浇灌护壁砼时用敲击模板及用竹和木棒插实不得在桩孔水吞没模板的情况下灌注砼
发现护壁有蜂窝、漏水现象及时加以堵塞和导流防止孔外水通过护壁流入孔内保证护壁砼强度及平安
护壁砼的内模撤除根据气温等情况而定一般可在24小时以后进展使砼有一定强度以能挡土

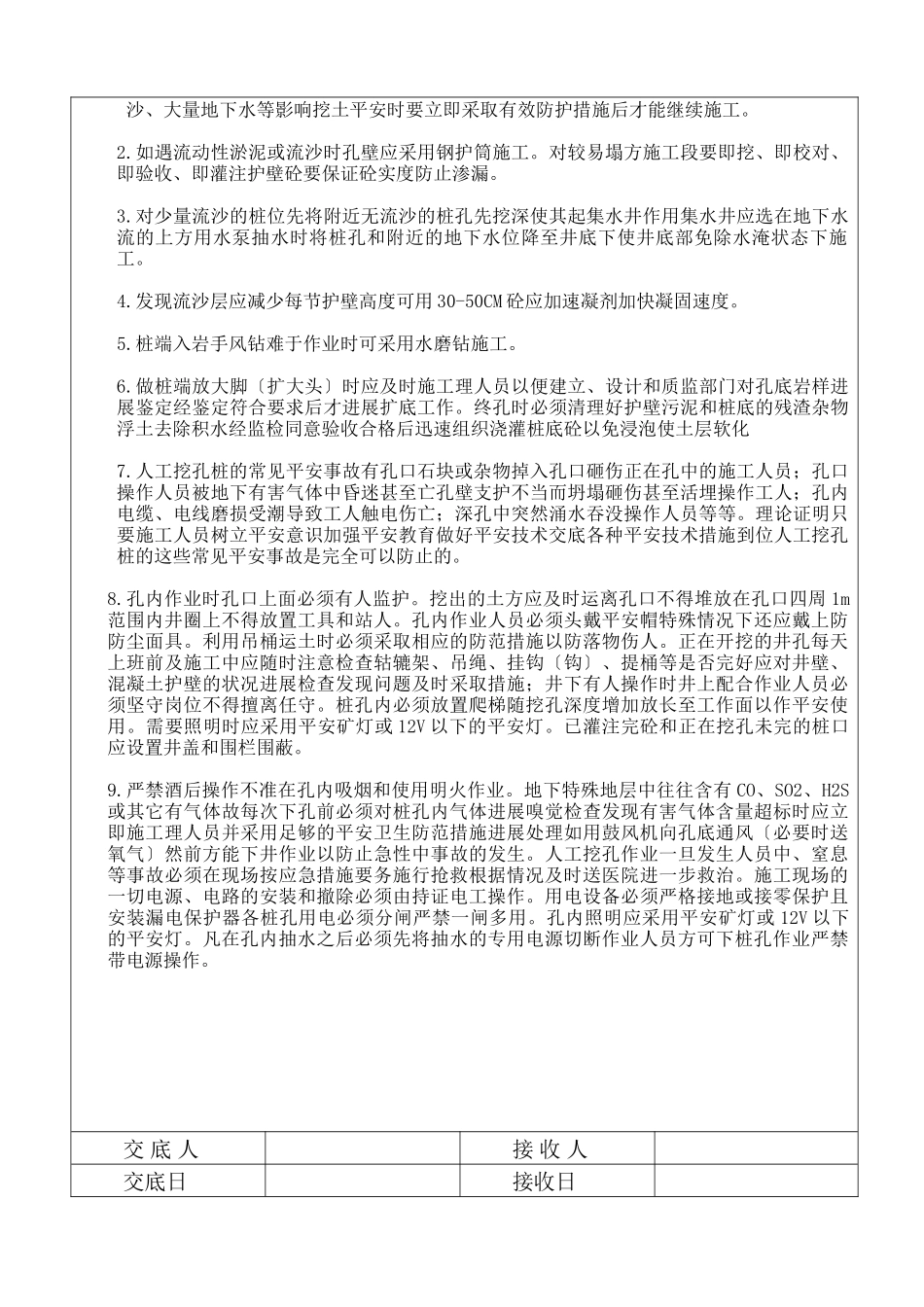

当第一节护壁砼拆模后即把轴线位置标定在护壁上并用水准仪把相对程度标高画记在第一圈护壁内作为控制桩孔位置和垂直度及确定桩的深度和桩顶标高的根据
