第1页共6页编号:_____雨水管道样板段施工总结学校:_________教师:_____________年___月___日(此文内容仅供参考,可自行修改)雨水管道样板段施工总结经驻地监理组同意,xx二期二标段项目经理部以规划近期实施的YZ27、YZ34、YZ35处新建雨水支管为样板段进行施工

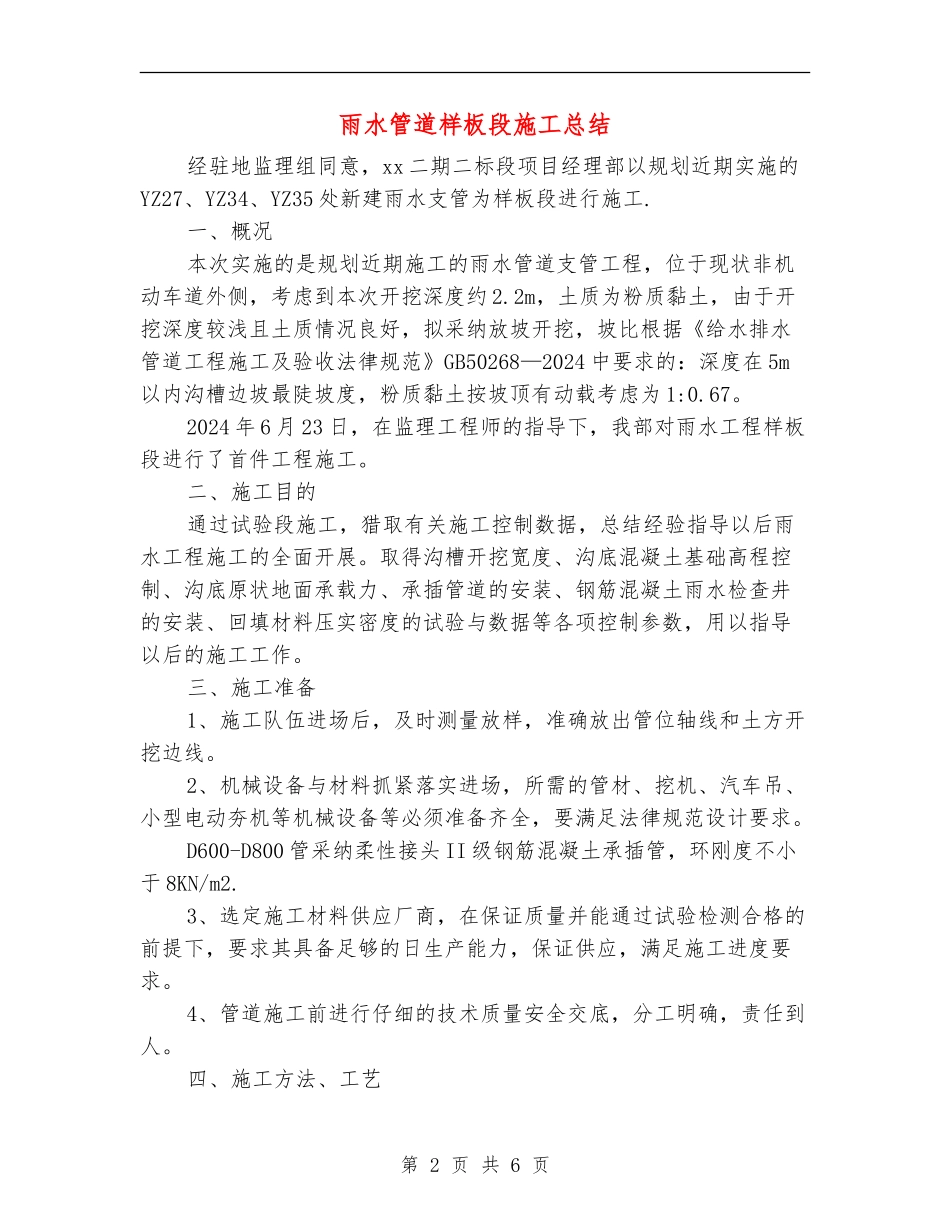

一、概况本次实施的是规划近期施工的雨水管道支管工程,位于现状非机动车道外侧,考虑到本次开挖深度约2
2m,土质为粉质黏土,由于开挖深度较浅且土质情况良好,拟采纳放坡开挖,坡比根据《给水排水管道工程施工及验收法律规范》GB50268—2024中要求的:深度在5m以内沟槽边坡最陡坡度,粉质黏土按坡顶有动载考虑为1:0
2024年6月23日,在监理工程师的指导下,我部对雨水工程样板段进行了首件工程施工
二、施工目的通过试验段施工,猎取有关施工控制数据,总结经验指导以后雨水工程施工的全面开展
取得沟槽开挖宽度、沟底混凝土基础高程控制、沟底原状地面承载力、承插管道的安装、钢筋混凝土雨水检查井的安装、回填材料压实密度的试验与数据等各项控制参数,用以指导以后的施工工作
三、施工准备1、施工队伍进场后,及时测量放样,准确放出管位轴线和土方开挖边线
2、机械设备与材料抓紧落实进场,所需的管材、挖机、汽车吊、小型电动夯机等机械设备等必须准备齐全,要满足法律规范设计要求
D600-D800管采纳柔性接头II级钢筋混凝土承插管,环刚度不小于8KN/m2
3、选定施工材料供应厂商,在保证质量并能通过试验检测合格的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求
4、管道施工前进行仔细的技术质量安全交底,分工明确,责任到人

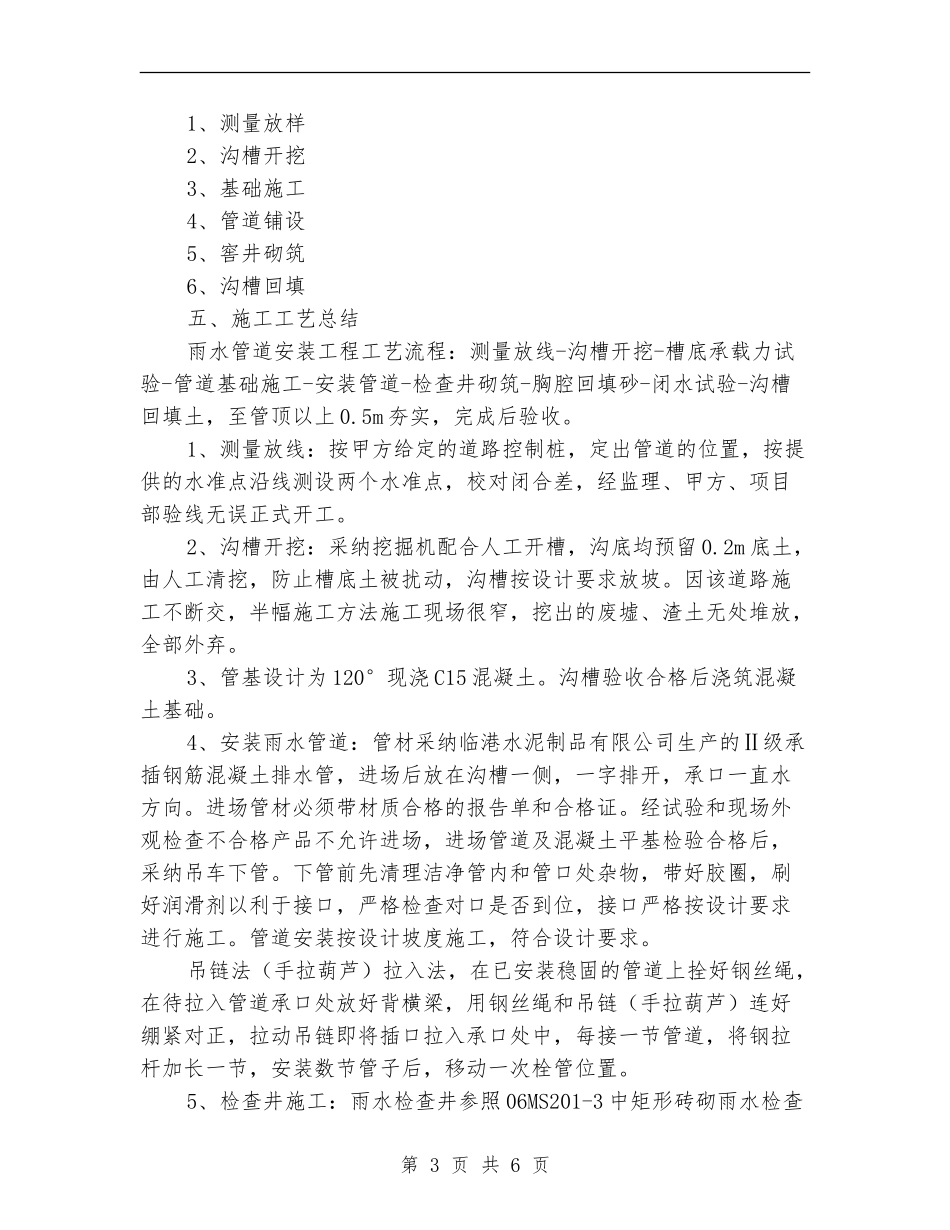

四、施工方法、工艺第2页共6页1、测量放样2、沟槽开挖3、基础施工4、管道铺设5、窖井砌筑6、沟槽回填五、施工工艺总结雨水管道安装工程工艺流程:测量放线-沟槽开挖-槽底承
