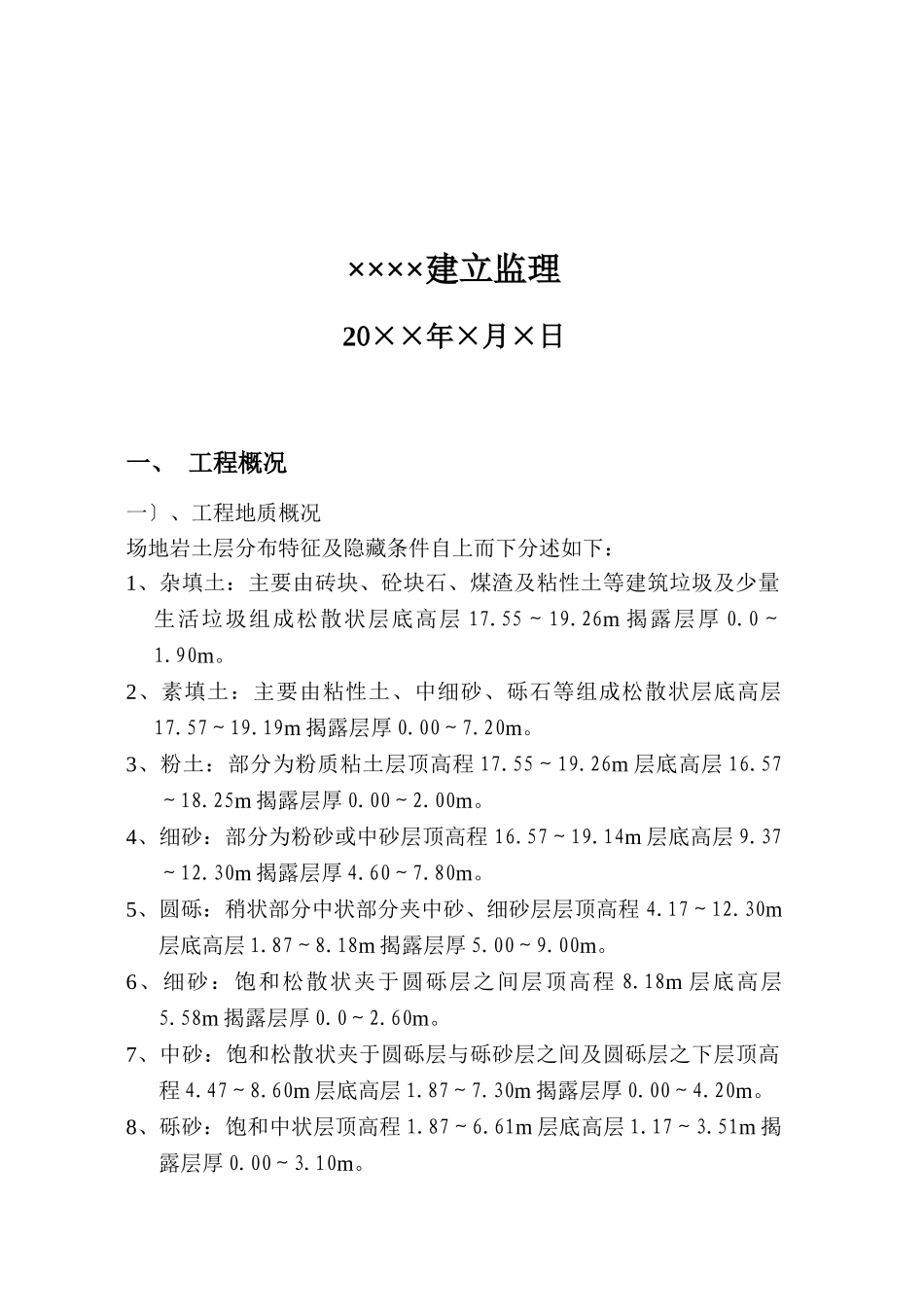

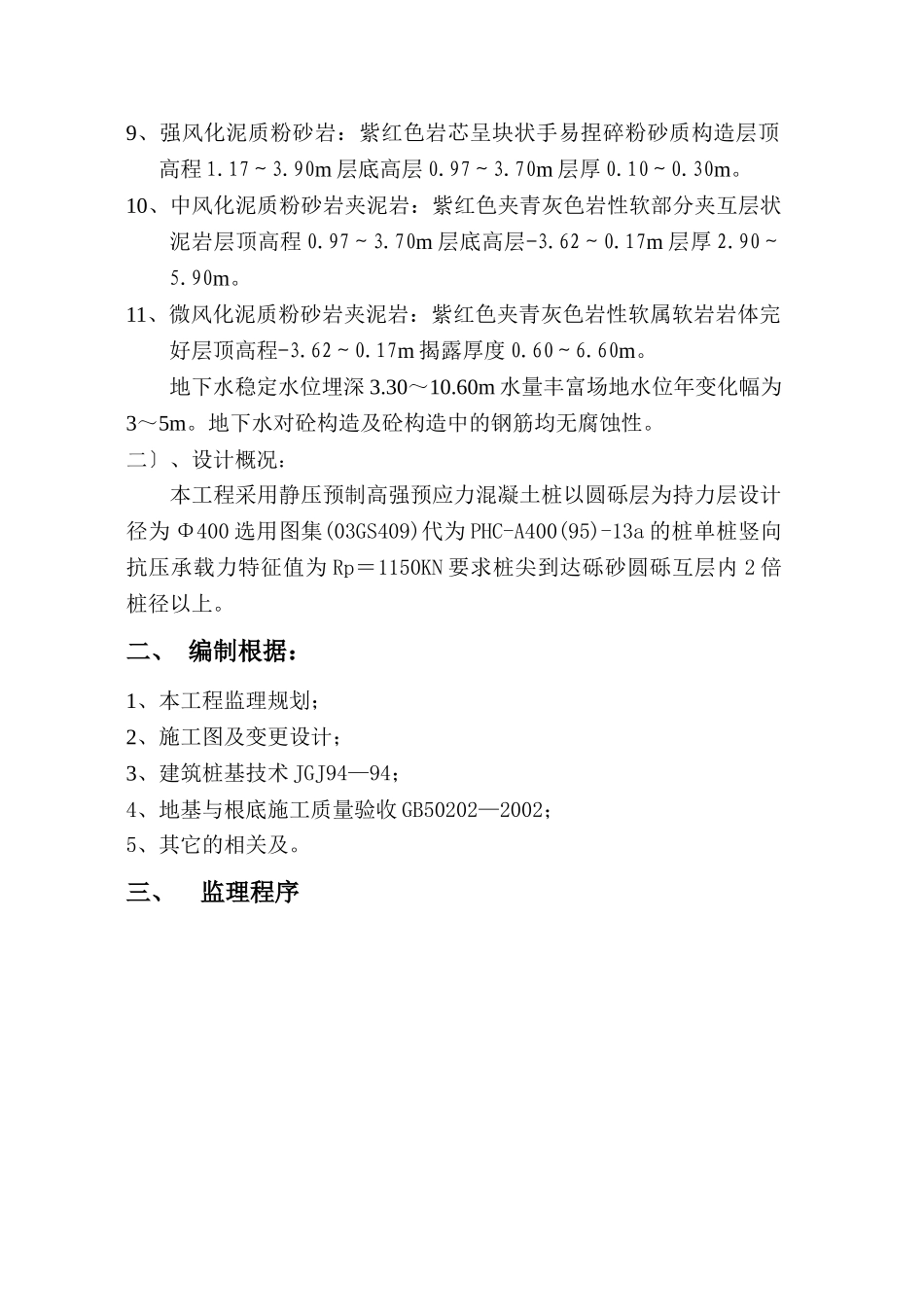

××××工程预应力混凝土桩监理施行细那么审批:××××建立监理20××年×月×日一、工程概况一〕、工程地质概况场地岩土层分布特征及隐藏条件自上而下分述如下:1、杂填土:主要由砖块、砼块石、煤渣及粘性土等建筑垃圾及少量生活垃圾组成松散状层底高层17.55~19.26m揭露层厚0.0~1.90m。2、素填土:主要由粘性土、中细砂、砾石等组成松散状层底高层17.57~19.19m揭露层厚0.00~7.20m。3、粉土:部分为粉质粘土层顶高程17.55~19.26m层底高层16.57~18.25m揭露层厚0.00~2.00m。4、细砂:部分为粉砂或中砂层顶高程16.57~19.14m层底高层9.37~12.30m揭露层厚4.60~7.80m。5、圆砾:稍状部分中状部分夹中砂、细砂层层顶高程4.17~12.30m层底高层1.87~8.18m揭露层厚5.00~9.00m。6、细砂:饱和松散状夹于圆砾层之间层顶高程8.18m层底高层5.58m揭露层厚0.0~2.60m。7、中砂:饱和松散状夹于圆砾层与砾砂层之间及圆砾层之下层顶高程4.47~8.60m层底高层1.87~7.30m揭露层厚0.00~4.20m。8、砾砂:饱和中状层顶高程1.87~6.61m层底高层1.17~3.51m揭露层厚0.00~3.10m。9、强风化泥质粉砂岩:紫红色岩芯呈块状手易捏碎粉砂质构造层顶高程1.17~3.90m层底高层0.97~3.70m层厚0.10~0.30m。10、中风化泥质粉砂岩夹泥岩:紫红色夹青灰色岩性软部分夹互层状泥岩层顶高程0.97~3.70m层底高层-3.62~0.17m层厚2.90~5.90m。11、微风化泥质粉砂岩夹泥岩:紫红色夹青灰色岩性软属软岩岩体完好层顶高程-3.62~0.17m揭露厚度0.60~6.60m。地下水稳定水位埋深3.30~10.60m水量丰富场地水位年变化幅为3~5m。地下水对砼构造及砼构造中的钢筋均无腐蚀性。二〕、设计概况:本工程采用静压预制高强预应力混凝土桩以圆砾层为持力层设计径为Φ400选用图集(03GS409)代为PHC-A400(95)-13a的桩单桩竖向抗压承载力特征值为Rp=1150KN要求桩尖到达砾砂圆砾互层内2倍桩径以上。二、编制根据:1、本工程监理规划;2、施工图及变更设计;3、建筑桩基技术JGJ94—94;4、地基与根底施工质量验收GB50202—2002;5、其它的相关及。三、监理程序开工准备工作承包人施工工艺进度方案机械使用方案分项工程开工申请审核开工条件监理工程师整改施工工艺:流程合理施工平台构造可靠等机械设备:吊车、桩机等组织体系:资质、质保体系、制度等提交资料检查审核内容查核结果/指批准开工、签发开工或整改不合格合格桩机就位、插桩沉桩承包人机械设备出厂合格证、进场申报表成品桩检测规划放线定位记录、施工放样现场记录旁站检查监理工程师桩机对位、下节桩定点偏向桩身垂直度偏向桩机倾斜、位置沉桩记录〔贯入度、锤击次数〕提交资料检查内容检查结果合格焊接接桩承包人整改不合格垂直度测量记录下节桩沉桩原始记录上、下节桩对位施工记录焊条性能检测旁站检查监理工程师上、下节桩身对接偏向焊接面的清理焊缝质量检查结果整改不合格合格提交资料检查内容四、监理工作控制要点一〕、施工前的质量控制施工人员素质、预制桩质量及现场堆存、机械设备性能、施工工艺和施工场地环境是影响桩施工质量的主要因素因此加强对这几大因素的事前控制是目的控制的关键。1、人员素质要求送桩、收锤承包人不合格整改检查内容提交资料送桩器安装施工记录最后三阵贯入度记录成桩桩顶标高旁站检查监理工程师送桩器中心线与桩身中心线偏向桩顶标高偏向检查结果合格成桩质量检查承包人桩平面位置偏向检查记录桩身质量超声波检测桩施工记录汇总表检查监理工程师桩顶平面位置偏向桩身质量超声波检测记录提交资料检查内容查核结果/签署桩质量评定表完毕进入下道工序进入质量事故处理程序〔1〕技术工人和技术人员具有相应的技术等级具有相应的工程施工经历。〔2〕质量专检人员要有有效的资质证书。〔3〕各工种技工必须持证上岗监理检查所持证件的有效性。〔4〕技术工人和非技术工人的搭配比例要合理人员总数要满足合理安排工作的要求2、预制桩质量进场验收、堆存〔1〕检查桩出厂合格证明:包括原材料的合格证钢筋检测预应力钢筋张拉记录混凝土强度桩体力学性检测蒸气养护记录等。〔2〕外观检查:重点检查桩外表平整实、无蜂窝、露筋裂缝桩顶无孔...
