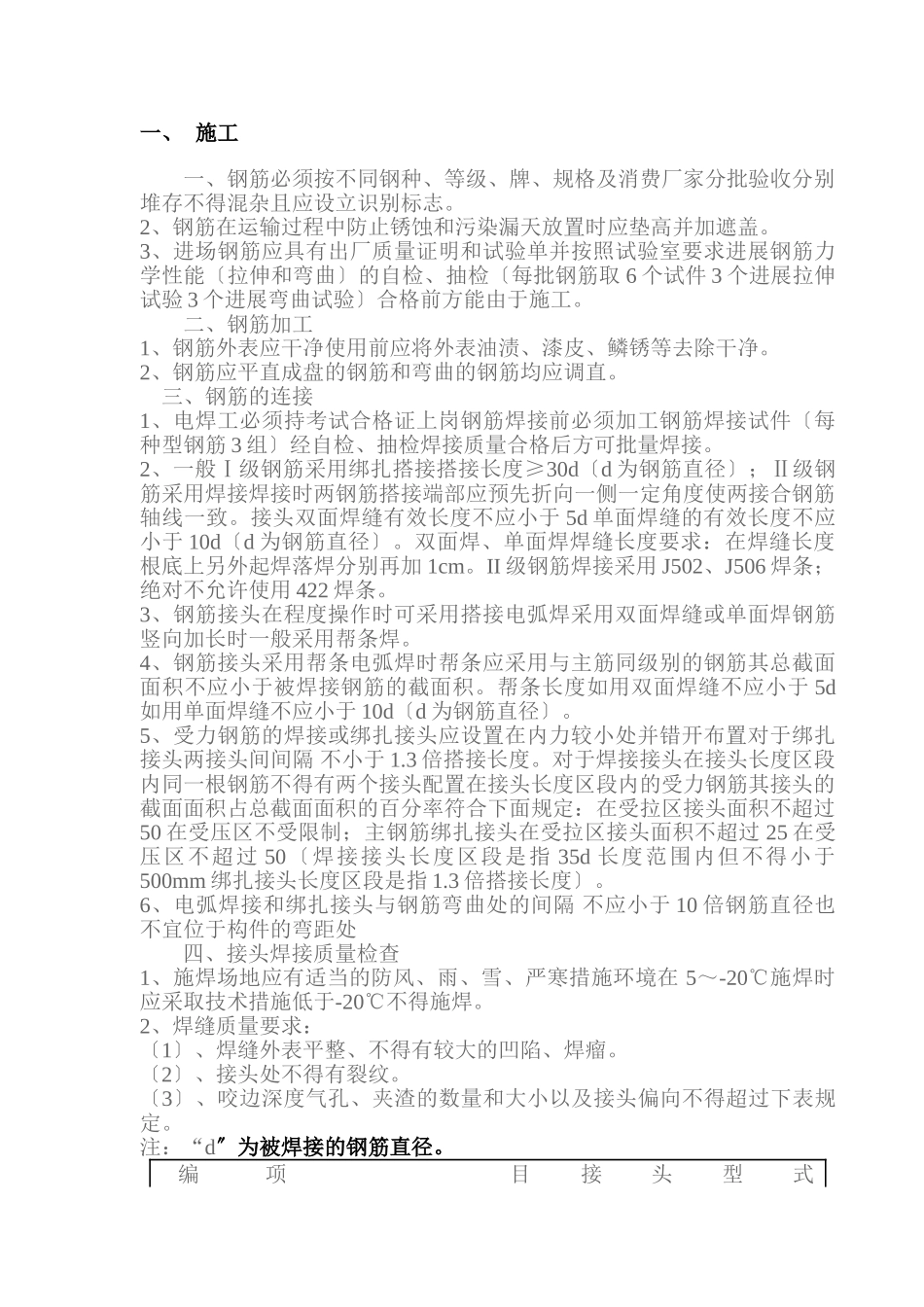

一、施工一、钢筋必须按不同钢种、等级、牌、规格及消费厂家分批验收分别堆存不得混杂且应设立识别标志
2、钢筋在运输过程中防止锈蚀和污染漏天放置时应垫高并加遮盖
3、进场钢筋应具有出厂质量证明和试验单并按照试验室要求进展钢筋力学性能〔拉伸和弯曲〕的自检、抽检〔每批钢筋取6个试件3个进展拉伸试验3个进展弯曲试验〕合格前方能由于施工
二、钢筋加工1、钢筋外表应干净使用前应将外表油渍、漆皮、鳞锈等去除干净
2、钢筋应平直成盘的钢筋和弯曲的钢筋均应调直
三、钢筋的连接1、电焊工必须持考试合格证上岗钢筋焊接前必须加工钢筋焊接试件〔每种型钢筋3组〕经自检、抽检焊接质量合格后方可批量焊接
2、一般Ⅰ级钢筋采用绑扎搭接搭接长度≥30d〔d为钢筋直径〕;Ⅱ级钢筋采用焊接焊接时两钢筋搭接端部应预先折向一侧一定角度使两接合钢筋轴线一致
接头双面焊缝有效长度不应小于5d单面焊缝的有效长度不应小于10d〔d为钢筋直径〕
双面焊、单面焊焊缝长度要求:在焊缝长度根底上另外起焊落焊分别再加1cm
II级钢筋焊接采用J502、J506焊条;绝对不允许使用422焊条
3、钢筋接头在程度操作时可采用搭接电弧焊采用双面焊缝或单面焊钢筋竖向加长时一般采用帮条焊
4、钢筋接头采用帮条电弧焊时帮条应采用与主筋同级别的钢筋其总截面面积不应小于被焊接钢筋的截面积
帮条长度如用双面焊缝不应小于5d如用单面焊缝不应小于10d〔d为钢筋直径〕
5、受力钢筋的焊接或绑扎接头应设置在内力较小处并错开布置对于绑扎接头两接头间间隔不小于1
3倍搭接长度
对于焊接接头在接头长度区段内同一根钢筋不得有两个接头配置在接头长度区段内的受力钢筋其接头的截面面积占总截面面积的百分率符合下面规定:在受拉区接头面积不超过50在受压区不受限制;主钢筋绑扎接头在受拉区接头面积不超过25在受压区不超过50〔焊接接头长度区段是指35d长度范围内但不得小于500mm
