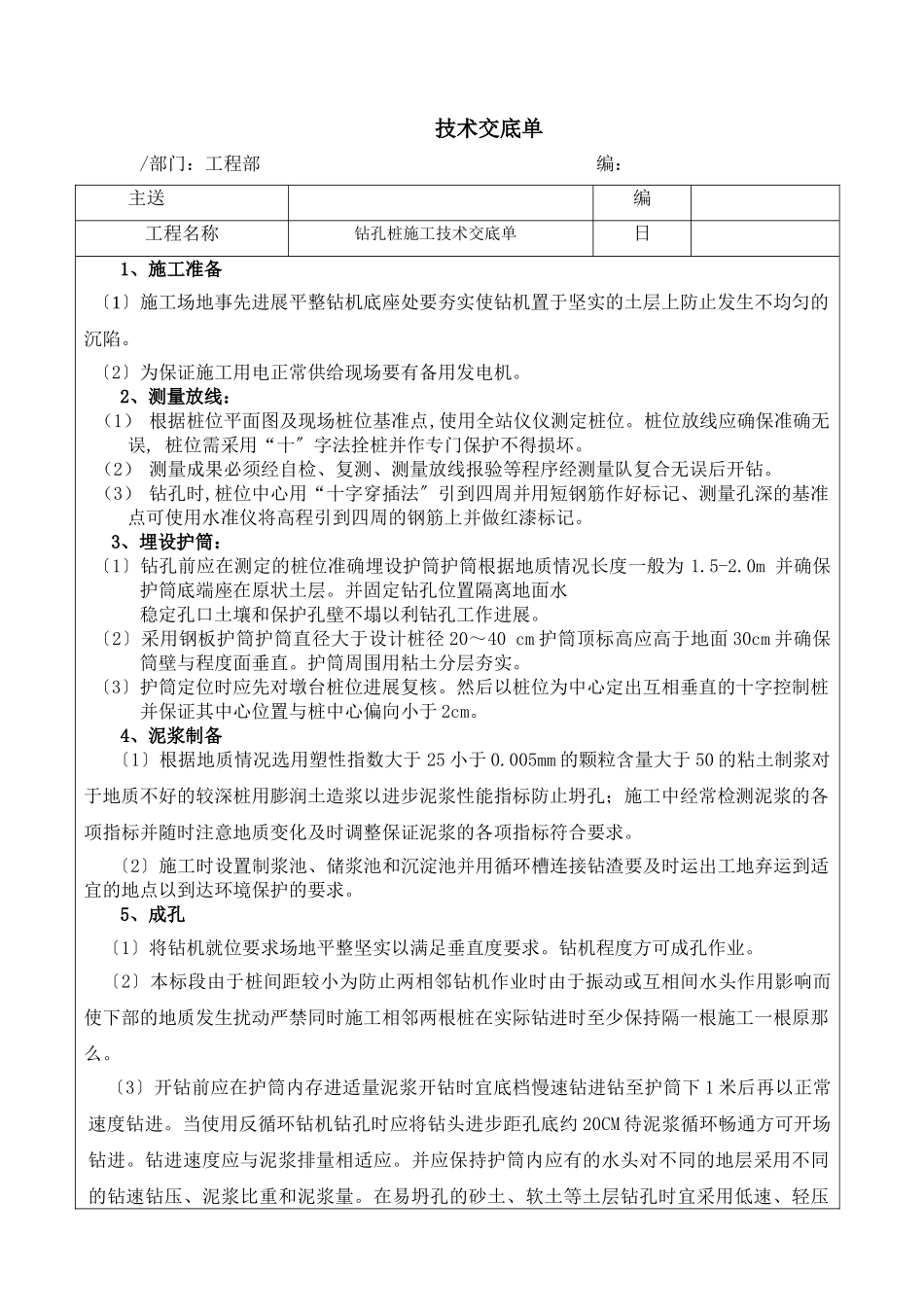

技术交底单/部门:工程部编:主送编工程名称钻孔桩施工技术交底单日1、施工准备〔1〕施工场地事先进展平整钻机底座处要夯实使钻机置于坚实的土层上防止发生不均匀的沉陷
〔2〕为保证施工用电正常供给现场要有备用发电机
2、测量放线:(1)根据桩位平面图及现场桩位基准点,使用全站仪仪测定桩位
桩位放线应确保准确无误,桩位需采用“十〞字法拴桩并作专门保护不得损坏
(2)测量成果必须经自检、复测、测量放线报验等程序经测量队复合无误后开钻
(3)钻孔时,桩位中心用“十字穿插法〞引到四周并用短钢筋作好标记、测量孔深的基准点可使用水准仪将高程引到四周的钢筋上并做红漆标记
3、埋设护筒:〔1〕钻孔前应在测定的桩位准确埋设护筒护筒根据地质情况长度一般为1
0m并确保护筒底端座在原状土层
并固定钻孔位置隔离地面水稳定孔口土壤和保护孔壁不塌以利钻孔工作进展
〔2〕采用钢板护筒护筒直径大于设计桩径20~40cm护筒顶标高应高于地面30cm并确保筒壁与程度面垂直
护筒周围用粘土分层夯实
〔3〕护筒定位时应先对墩台桩位进展复核
然后以桩位为中心定出互相垂直的十字控制桩并保证其中心位置与桩中心偏向小于2cm
4、泥浆制备〔1〕根据地质情况选用塑性指数大于25小于0
005mm的颗粒含量大于50的粘土制浆对于地质不好的较深桩用膨润土造浆以进步泥浆性能指标防止坍孔;施工中经常检测泥浆的各项指标并随时注意地质变化及时调整保证泥浆的各项指标符合要求
〔2〕施工时设置制浆池、储浆池和沉淀池并用循环槽连接钻渣要及时运出工地弃运到适宜的地点以到达环境保护的要求
5、成孔〔1〕将钻机就位要求场地平整坚实以满足垂直度要求
钻机程度方可成孔作业
〔2〕本标段由于桩间距较小为防止两相邻钻机作业时由于振动或互相间水头作用影响而使下部的地质发生扰动严禁同时施工相邻两根桩在实际钻进时至少保持隔一根施工一根原那么
〔3〕开钻前应在
