浙江地质矿产工程公司QP4

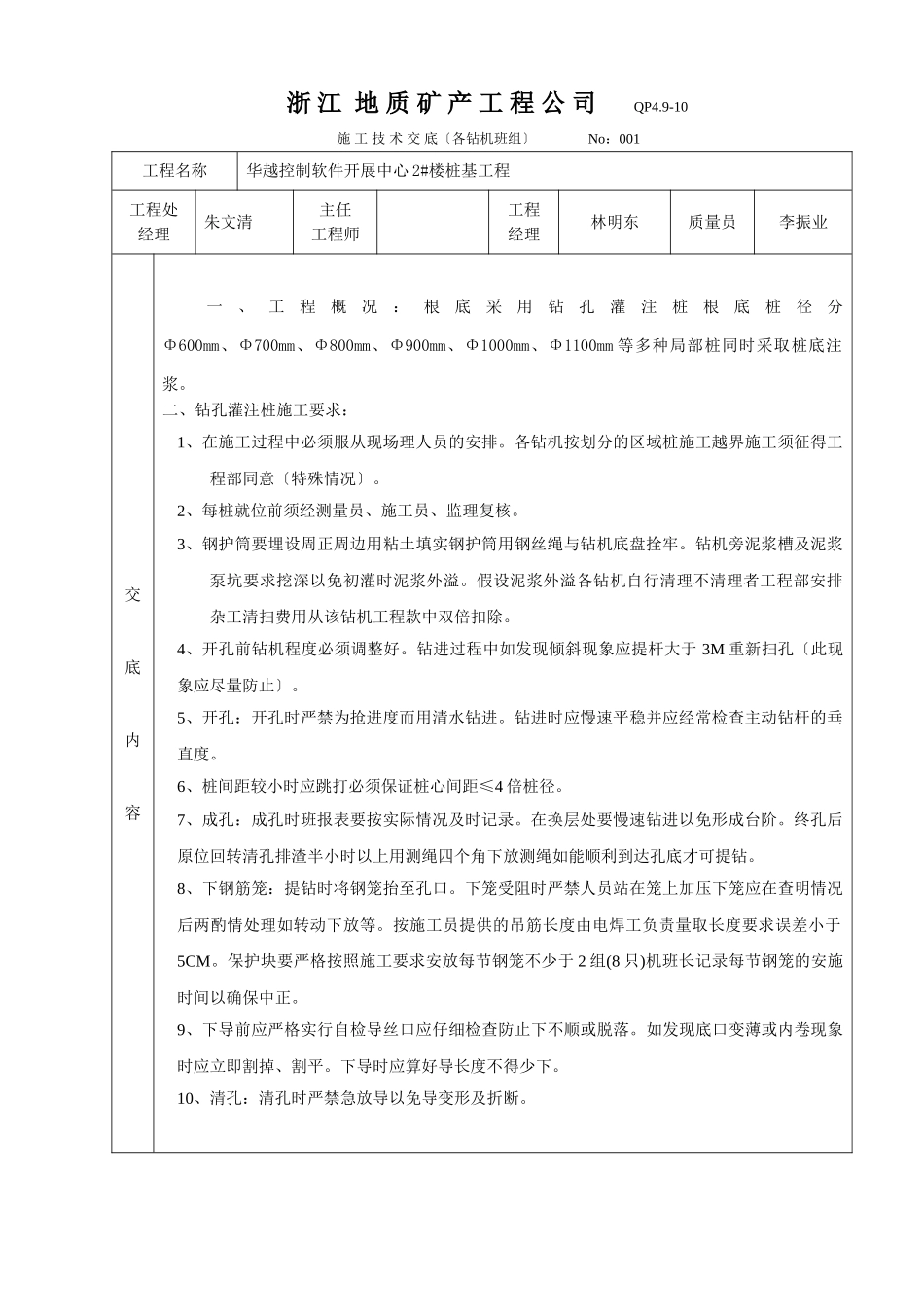

9-10施工技术交底〔各钻机班组〕No:001工程名称华越控制软件开展中心2#楼桩基工程工程处经理朱文清主任工程师工程经理林明东质量员李振业交底内容一、工程概况:根底采用钻孔灌注桩根底桩径分Φ600mm、Φ700mm、Φ800mm、Φ900mm、Φ1000mm、Φ1100mm等多种局部桩同时采取桩底注浆
二、钻孔灌注桩施工要求:1、在施工过程中必须服从现场理人员的安排
各钻机按划分的区域桩施工越界施工须征得工程部同意〔特殊情况〕
2、每桩就位前须经测量员、施工员、监理复核
3、钢护筒要埋设周正周边用粘土填实钢护筒用钢丝绳与钻机底盘拴牢
钻机旁泥浆槽及泥浆泵坑要求挖深以免初灌时泥浆外溢
假设泥浆外溢各钻机自行清理不清理者工程部安排杂工清扫费用从该钻机工程款中双倍扣除
4、开孔前钻机程度必须调整好
钻进过程中如发现倾斜现象应提杆大于3M重新扫孔〔此现象应尽量防止〕

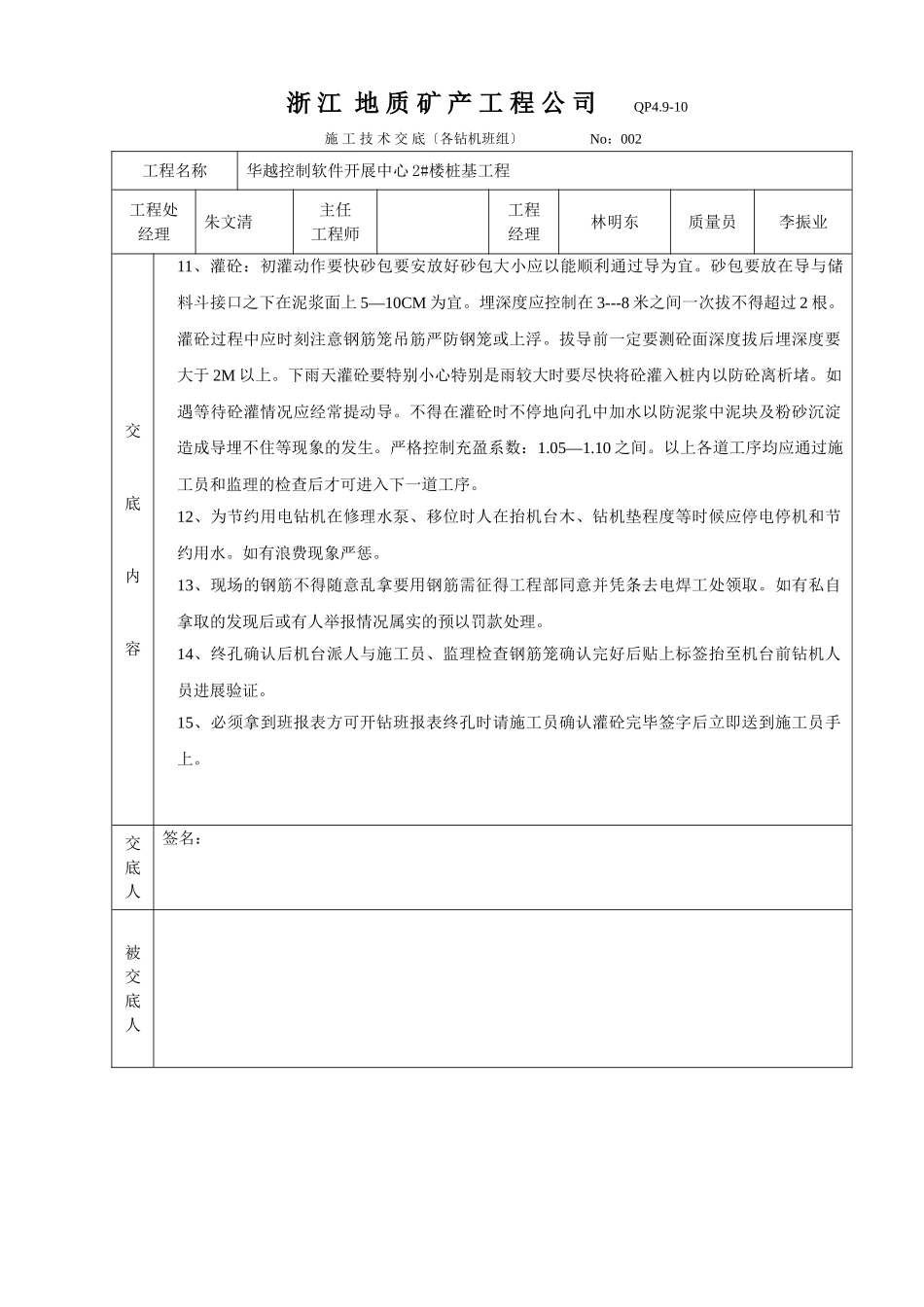

5、开孔:开孔时严禁为抢进度而用清水钻进
钻进时应慢速平稳并应经常检查主动钻杆的垂直度
6、桩间距较小时应跳打必须保证桩心间距≤4倍桩径
7、成孔:成孔时班报表要按实际情况及时记录
在换层处要慢速钻进以免形成台阶
终孔后原位回转清孔排渣半小时以上用测绳四个角下放测绳如能顺利到达孔底才可提钻
8、下钢筋笼:提钻时将钢笼抬至孔口
下笼受阻时严禁人员站在笼上加压下笼应在查明情况后两酌情处理如转动下放等
按施工员提供的吊筋长度由电焊工负责量取长度要求误差小于5CM
保护块要严格按照施工要求安放每节钢笼不少于2组(8只)机班长记录每节钢笼的安施时间以确保中正
9、下导前应严格实行自检导丝口应仔细检查防止下不顺或脱落
如发现底口变薄或内卷现象时应立即割掉、割平
下导时应算好导长度不得少下

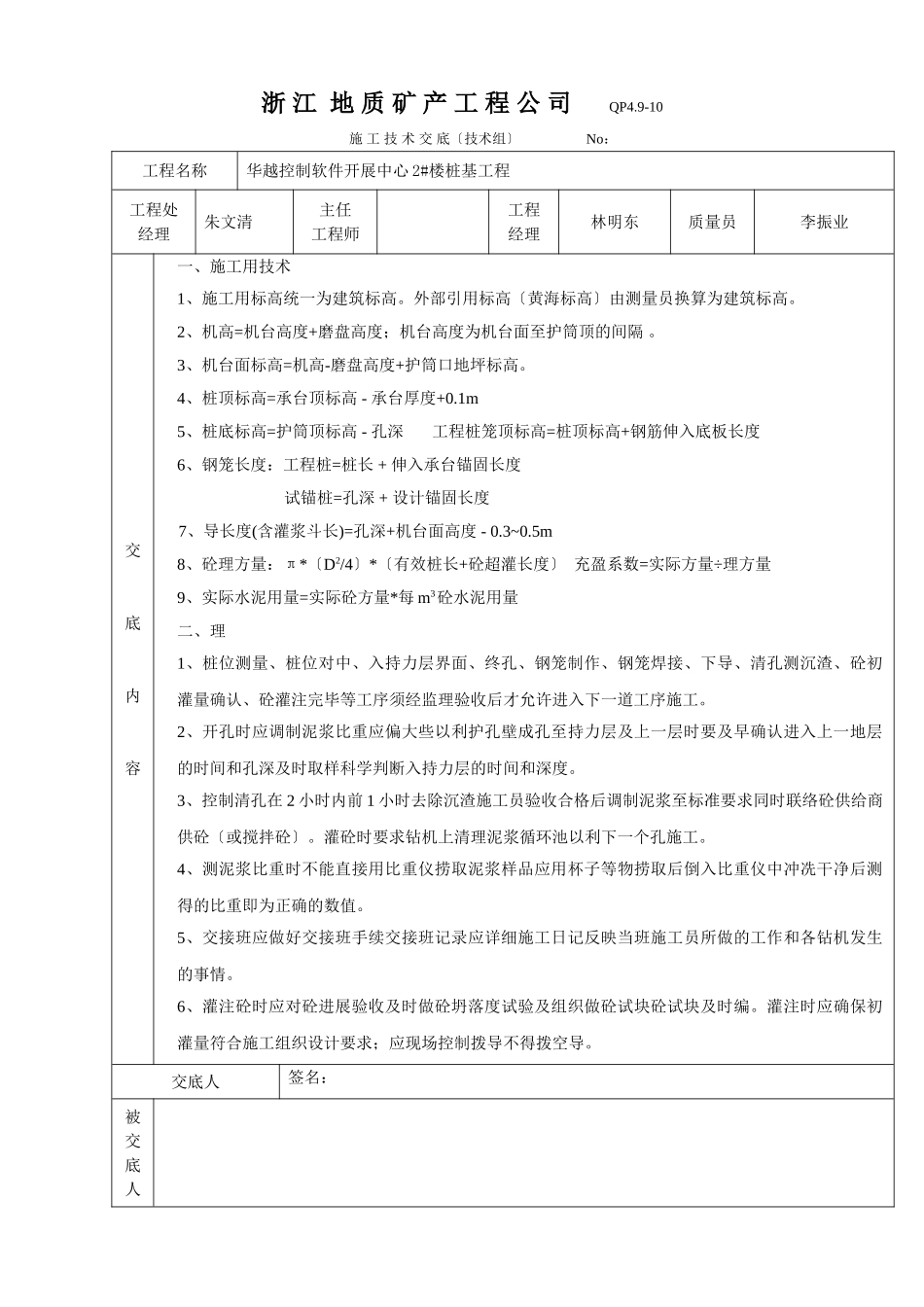

10、清孔:清孔时严禁急放导以免导变形及折断
浙江地质矿产工程公司QP4
9-10施工技术交底〔各钻机班组〕No:
