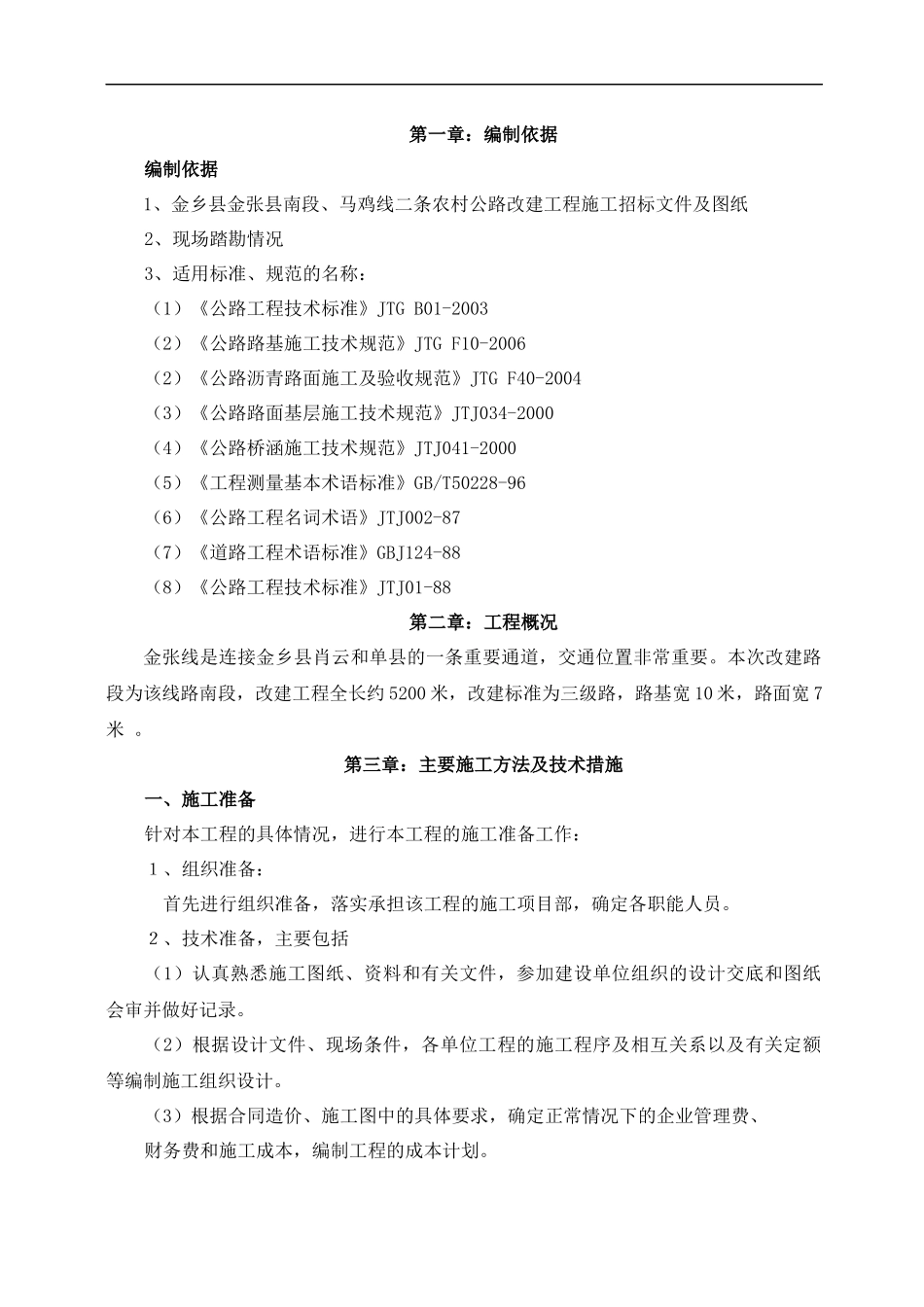

第一章:编制依据编制依据1、金乡县金张县南段、马鸡线二条农村公路改建工程施工招标文件及图纸2、现场踏勘情况3、适用标准、规范的名称:(1)《公路工程技术标准》JTGB01-2003(2)《公路路基施工技术规范》JTGF10-2006(2)《公路沥青路面施工及验收规范》JTGF40-2004(3)《公路路面基层施工技术规范》JTJ034-2000(4)《公路桥涵施工技术规范》JTJ041-2000(5)《工程测量基本术语标准》GB/T50228-96(6)《公路工程名词术语》JTJ002-87(7)《道路工程术语标准》GBJ124-88(8)《公路工程技术标准》JTJ01-88第二章:工程概况金张线是连接金乡县肖云和单县的一条重要通道,交通位置非常重要
本次改建路段为该线路南段,改建工程全长约5200米,改建标准为三级路,路基宽10米,路面宽7米
第三章:主要施工方法及技术措施一、施工准备针对本工程的具体情况,进行本工程的施工准备工作:1、组织准备:首先进行组织准备,落实承担该工程的施工项目部,确定各职能人员
2、技术准备,主要包括(1)认真熟悉施工图纸、资料和有关文件,参加建设单位组织的设计交底和图纸会审并做好记录
(2)根据设计文件、现场条件,各单位工程的施工程序及相互关系以及有关定额等编制施工组织设计
(3)根据合同造价、施工图中的具体要求,确定正常情况下的企业管理费、财务费和施工成本,编制工程的成本计划

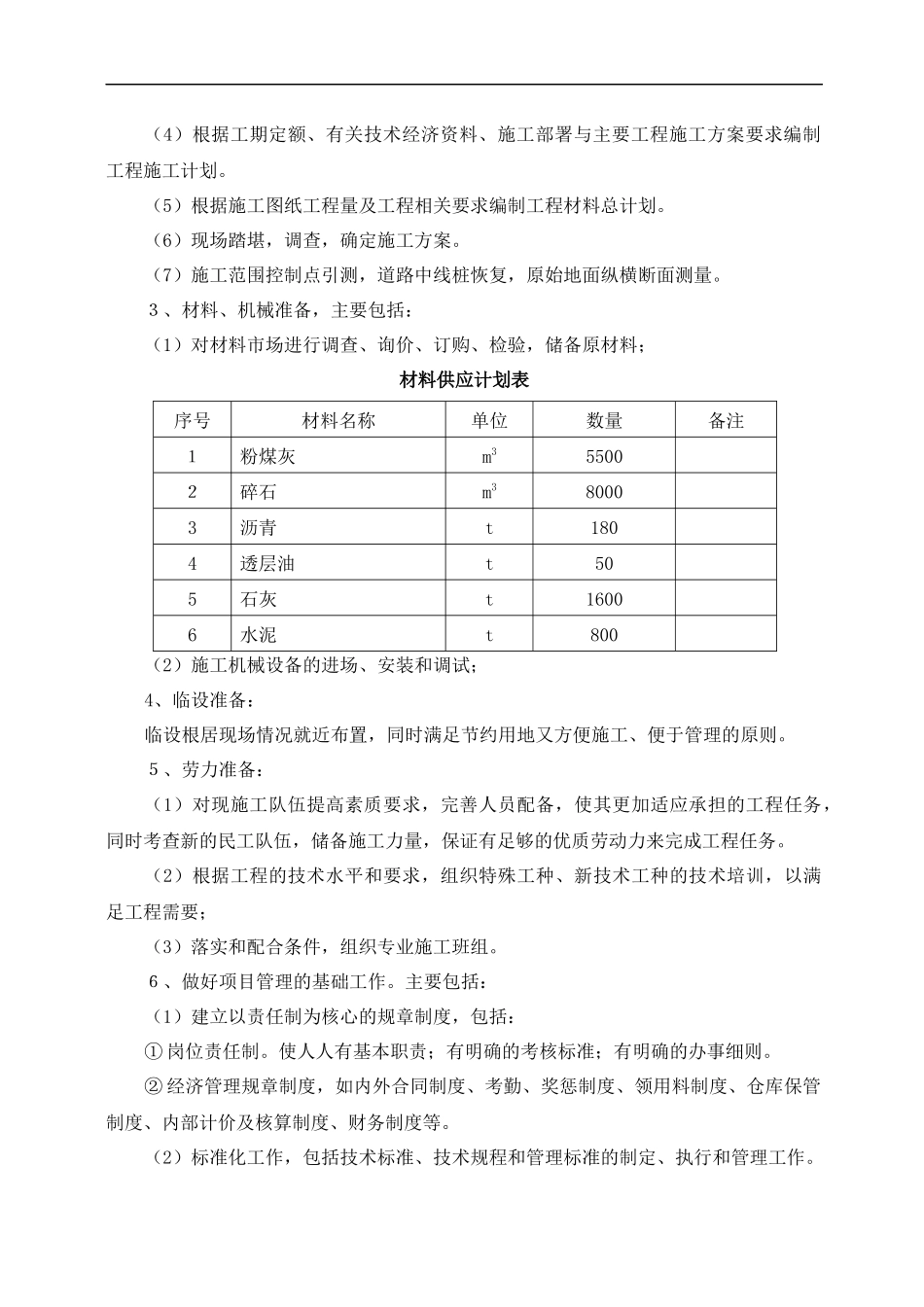

(4)根据工期定额、有关技术经济资料、施工部署与主要工程施工方案要求编制工程施工计划
(5)根据施工图纸工程量及工程相关要求编制工程材料总计划
(6)现场踏堪,调查,确定施工方案
(7)施工范围控制点引测,道路中线桩恢复,原始地面纵横断面测量
3、材料、机械准备,主要包括:(1)对材料市场进行调查、询价、订购、检验,储备原材料;材料供应计划表序号材料名称单位数量备注1
