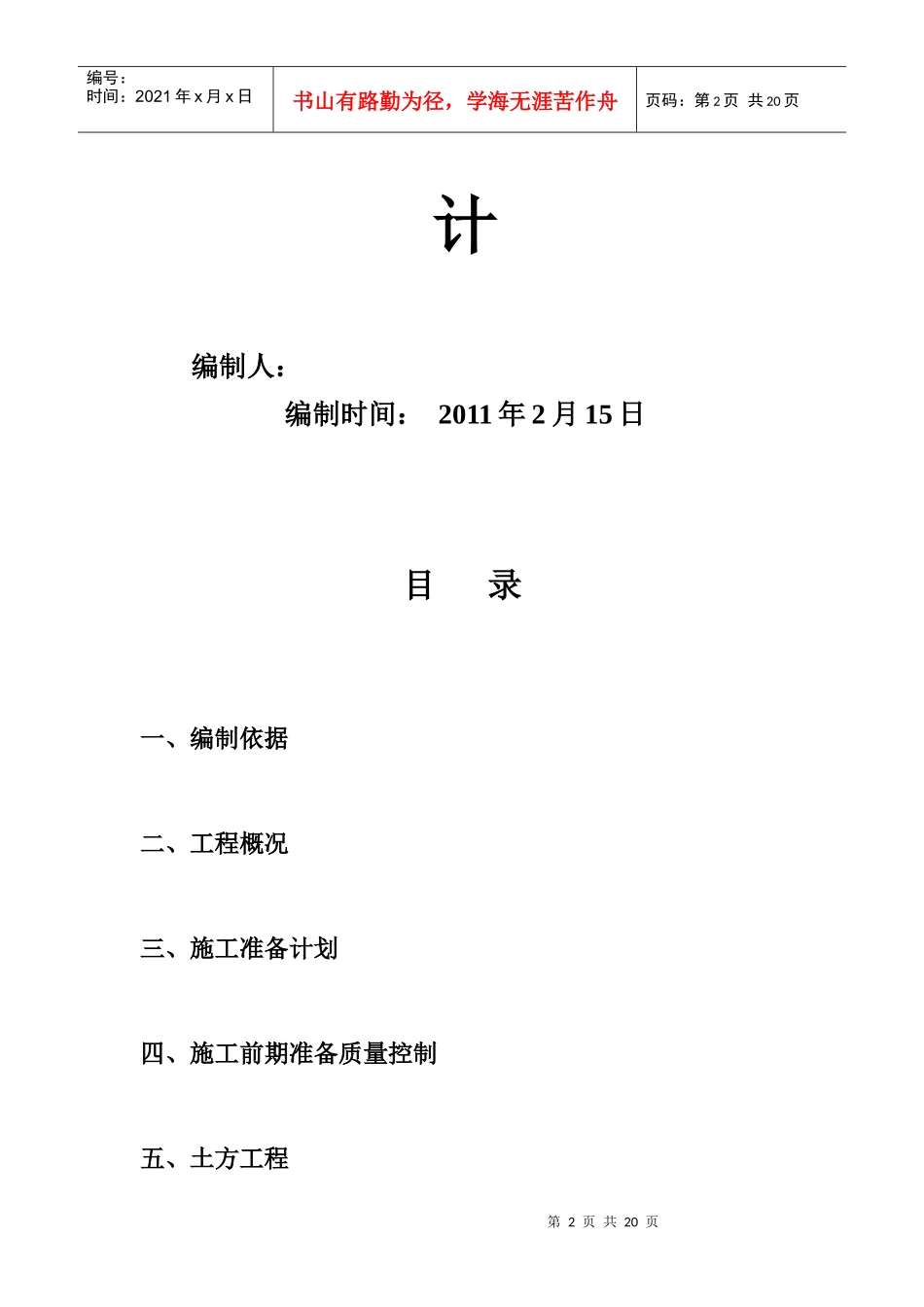

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页110kV金裕变电源线路铁塔基础工程施工组织设第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页计编制人:编制时间:2011年2月15日目录一、编制依据二、工程概况三、施工准备计划四、施工前期准备质量控制五、土方工程第3页共20页第2页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共20页六、模板工程七、支模与混凝土浇制八、安全与环保措施110kV金裕变电源线路铁塔基础工程施工组织设计一、编制依据(1)根据甲方提供图纸及设备说明;(2)工程施工设计图纸和现场勘查情况
二、工程概况义马市110kV金裕变电源线路铁塔基础施工
第4页共20页第3页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共20页三、施工准备计划3
1认真研读图纸,仔细领会设计意图,弄清具体情况
认真做好《技术交底》,按要求填写施工原始记录表格,并妥善保存,内容包括:3
1基坑的操平找正将经纬仪安平于铁塔基础中心桩处,严格检查坑深、根开、对角线等尺寸,与相对应的设计图纸吻合
坑深中心应保留木桩或印记
每个基坑操平时应包括坑中心及四角在内的至少5个点
如果现浇基础有垫层者,未浇注前和浇注后分别进行操平
对于终端塔、转角塔还要按照设计图纸要求将上拔腿(线路外角)坑深加大,满足基础预偏的要求
2基础材料的要求基础材料应在基础浇注前运达搅拌现场,当直接堆放于地面时,砂的备料应增大3%,碎石应增加2%
当堆放于特殊场地时,可直接按照设计备料
材料存放场地应防止雨水冲刷
水泥还要防止雨淋受潮等措施
原材料质量控制3
1基础钢筋的质量控制基础钢筋入库时要按照图纸进行入库检验
