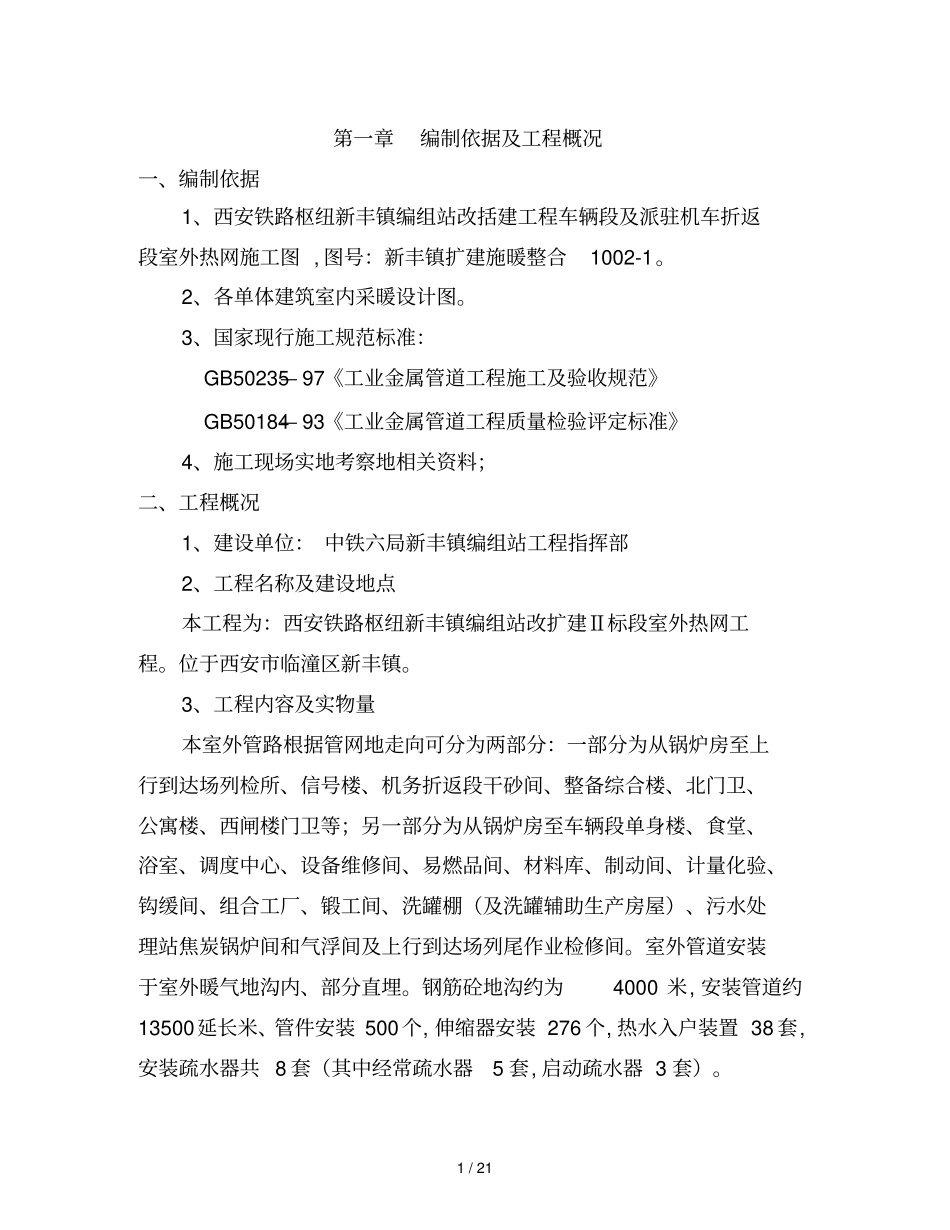

1/21第一章编制依据及工程概况一、编制依据1、西安铁路枢纽新丰镇编组站改括建工程车辆段及派驻机车折返段室外热网施工图,图号:新丰镇扩建施暖整合1002-1
2、各单体建筑室内采暖设计图
3、国家现行施工规范标准:GB50235—97《工业金属管道工程施工及验收规范》GB50184—93《工业金属管道工程质量检验评定标准》4、施工现场实地考察地相关资料;二、工程概况1、建设单位:中铁六局新丰镇编组站工程指挥部2、工程名称及建设地点本工程为:西安铁路枢纽新丰镇编组站改扩建Ⅱ标段室外热网工程
位于西安市临潼区新丰镇
3、工程内容及实物量本室外管路根据管网地走向可分为两部分:一部分为从锅炉房至上行到达场列检所、信号楼、机务折返段干砂间、整备综合楼、北门卫、公寓楼、西闸楼门卫等;另一部分为从锅炉房至车辆段单身楼、食堂、浴室、调度中心、设备维修间、易燃品间、材料库、制动间、计量化验、钩缓间、组合工厂、锻工间、洗罐棚(及洗罐辅助生产房屋)、污水处理站焦炭锅炉间和气浮间及上行到达场列尾作业检修间
室外管道安装于室外暖气地沟内、部分直埋
钢筋砼地沟约为4000米,安装管道约13500延长米、管件安装500个,伸缩器安装276个,热水入户装置38套,安装疏水器共8套(其中经常疏水器5套,启动疏水器3套)

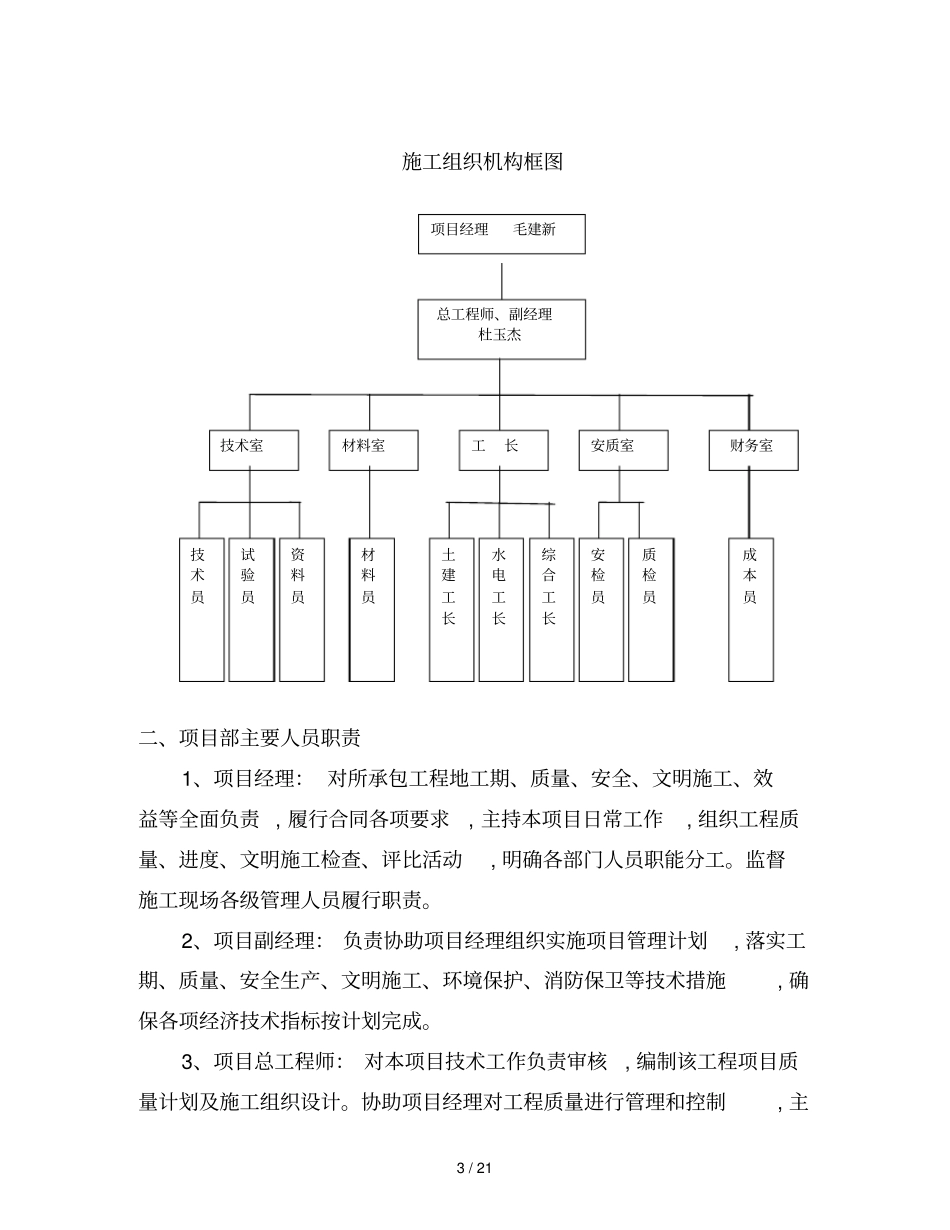

2/21第二章、施工组织部署第一节指导思想和施工准备一、指导思想:1、树立“质量第一,用户至上”地指导思想,严格执行有关地技术标准及设计、建设、工程监理单位地技术质量要求,实行A、B、C三级质量管理方法,制定相应措施,进行严格管理考核
确保工程质量优良
2、合理安排施工工序,充分利用施工作业面,采用机械化作业
施工进度计划实行动态管理,实行周滚动计划和日作业进度考核,确保总进度计划地实现
二、施工准备:1、施工人员认真熟悉施工图,质量技术要求
2、施工前进行图纸会审和技术交底,结合施工方法作
