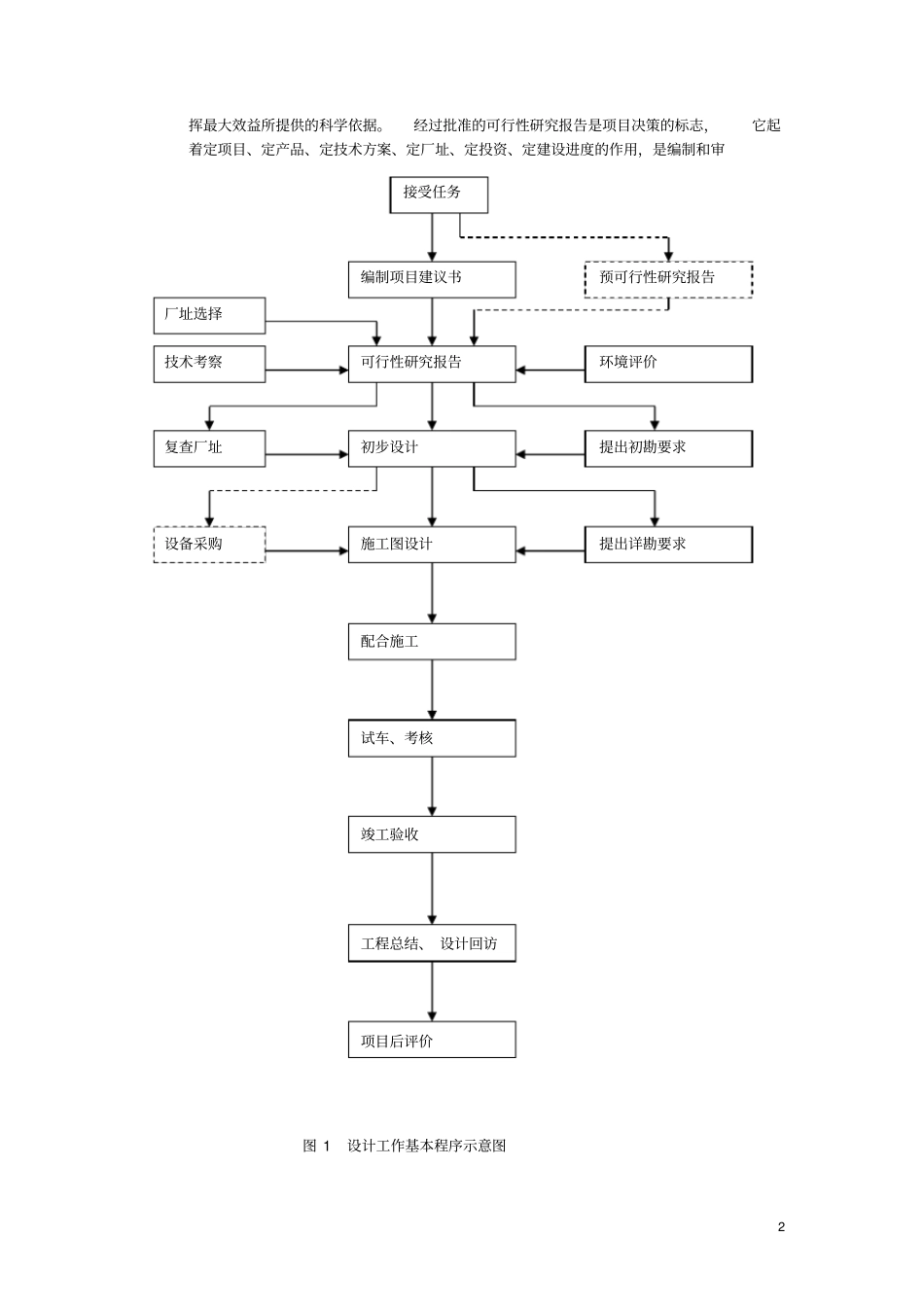

1化工设计管理工作简介化工工艺设计是一项复杂的系统工程,是以化工工艺为主导专业多专业配合共同完成的工作
需要有科学的管理方法保障设计任务圆满完成
每个设计院都有相应的设计管理部门,这些部门根据国家及化工部的标准、法规制定了自己的管理文件,并定时更新完善,设计管理部门还负责日常的设计管理工作,使设计工作能按一定的程序保质、按时完成
过去设计院只管设计,从帮助项目立项到向甲方递交全部设计图纸,设计院的工作基本结束
进入施工阶段,由建设单位找施工队完成施工任务,设计院委派设计代表到现场解决施工出现的问题,及时变更、修改设计,以适应施工要求,配合建设单位完成试车和投产
自上世纪末,随着与国际工程公司接轨,设计院开始做一些总承包工程,称为EPC(Engineer,Purchase,Construction)工程
设计院在做这种项目时不仅限于出设计文件,而且要完成采购和施工建设,试运行(竣工验收)
也就是说,设计院要从项目开始一直做到交钥匙
所以有时也称为“交钥匙工程”
当时有的设计院改名为工程公司
有的工程总包单位把工程部分项目分包给其它工程公司,这也就是分包工程
北大先锋的工程项目大都为分包项目
总包工程的管理与分包工程的管理相近
了解设计管理及总包工程的管理,作为分包者来说是十分重要的,一方面可以知道在各设计阶段如何配合总体院和总承包商工作,另一方面可以参照这些管理制度制定本公司的管理文件,以便更为科学地管理所经营的工程
本文主要介绍化工设计管理,化工工程管理参看《建设项目工程总承包管理规范》国家标准讨论稿
化工部曾组织各设计院编制化工设计管理标准,以后又不断组织修订和改版,以适应新阶段设计工作的需要
1992年化工部颁发了《化工设计管理标准》,1994年为推行国际通用设计体制,又编制了《国际通用设计体制和方法》HG20557—20559—93一系列设计管理规定

这些规定的主要
