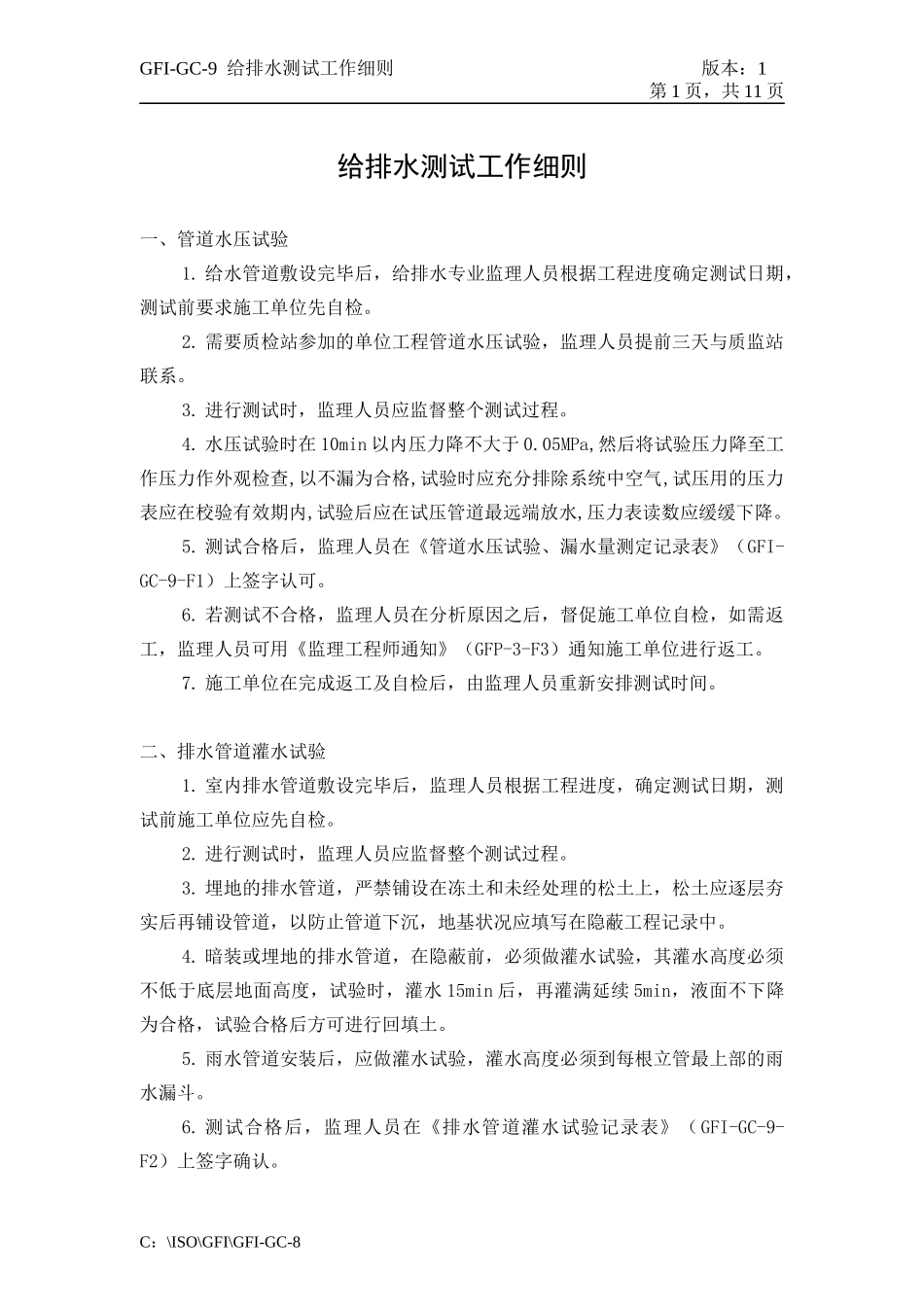

GFI-GC-9给排水测试工作细则版本:1第1页,共11页给排水测试工作细则一、管道水压试验1
给水管道敷设完毕后,给排水专业监理人员根据工程进度确定测试日期,测试前要求施工单位先自检
需要质检站参加的单位工程管道水压试验,监理人员提前三天与质监站联系
进行测试时,监理人员应监督整个测试过程
水压试验时在10min以内压力降不大于0
05MPa,然后将试验压力降至工作压力作外观检查,以不漏为合格,试验时应充分排除系统中空气,试压用的压力表应在校验有效期内,试验后应在试压管道最远端放水,压力表读数应缓缓下降
测试合格后,监理人员在《管道水压试验、漏水量测定记录表》(GFI-GC-9-F1)上签字认可
若测试不合格,监理人员在分析原因之后,督促施工单位自检,如需返工,监理人员可用《监理工程师通知》(GFP-3-F3)通知施工单位进行返工
施工单位在完成返工及自检后,由监理人员重新安排测试时间
二、排水管道灌水试验1
室内排水管道敷设完毕后,监理人员根据工程进度,确定测试日期,测试前施工单位应先自检
进行测试时,监理人员应监督整个测试过程
埋地的排水管道,严禁铺设在冻土和未经处理的松土上,松土应逐层夯实后再铺设管道,以防止管道下沉,地基状况应填写在隐蔽工程记录中
暗装或埋地的排水管道,在隐蔽前,必须做灌水试验,其灌水高度必须不低于底层地面高度,试验时,灌水15min后,再灌满延续5min,液面不下降为合格,试验合格后方可进行回填土
雨水管道安装后,应做灌水试验,灌水高度必须到每根立管最上部的雨水漏斗
测试合格后,监理人员在《排水管道灌水试验记录表》(GFI-GC-9-F2)上签字确认

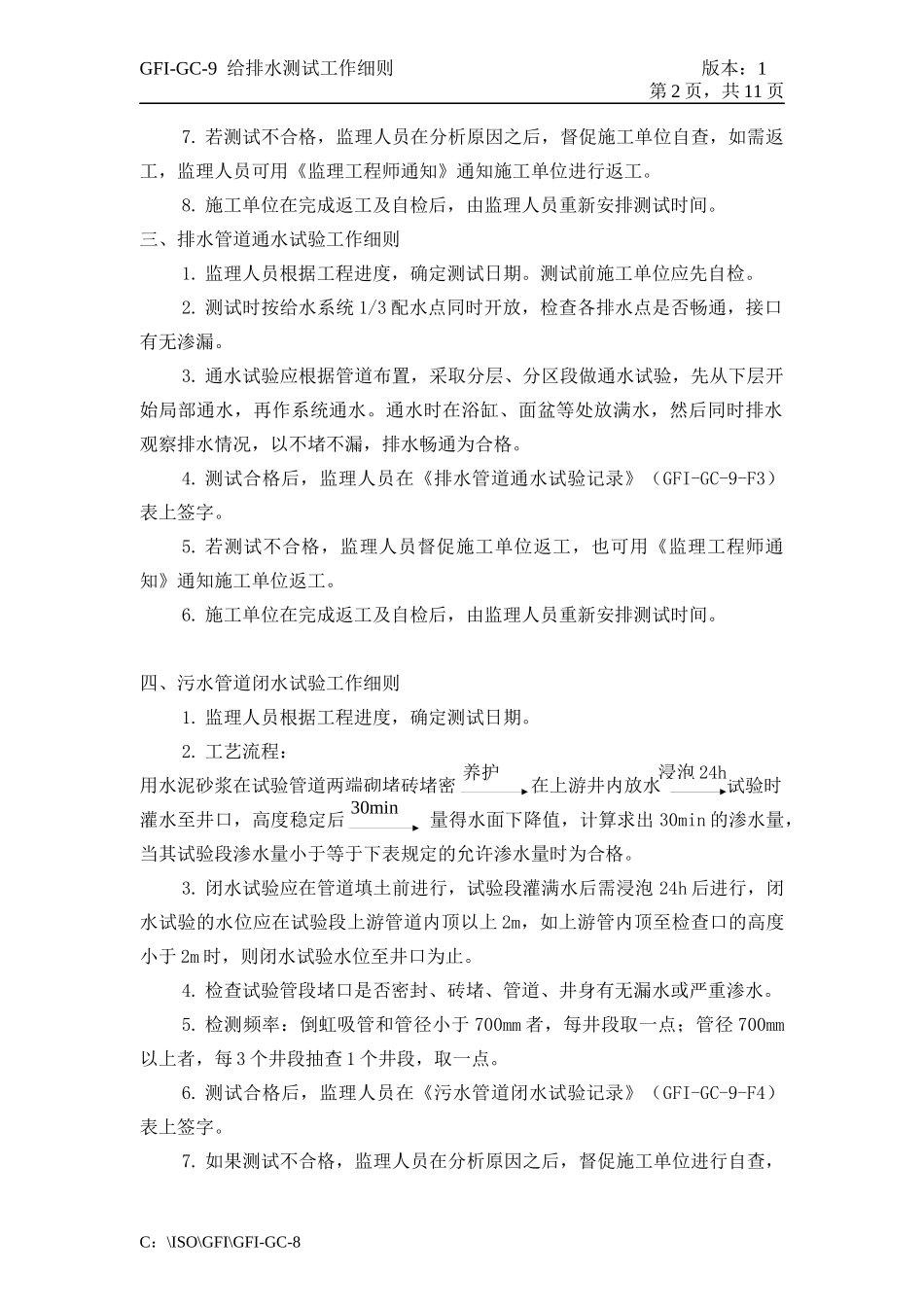

C:\ISO\GFI\GFI-GC-8GFI-GC-9给排水测试工作细则版本:1第2页,共11页7

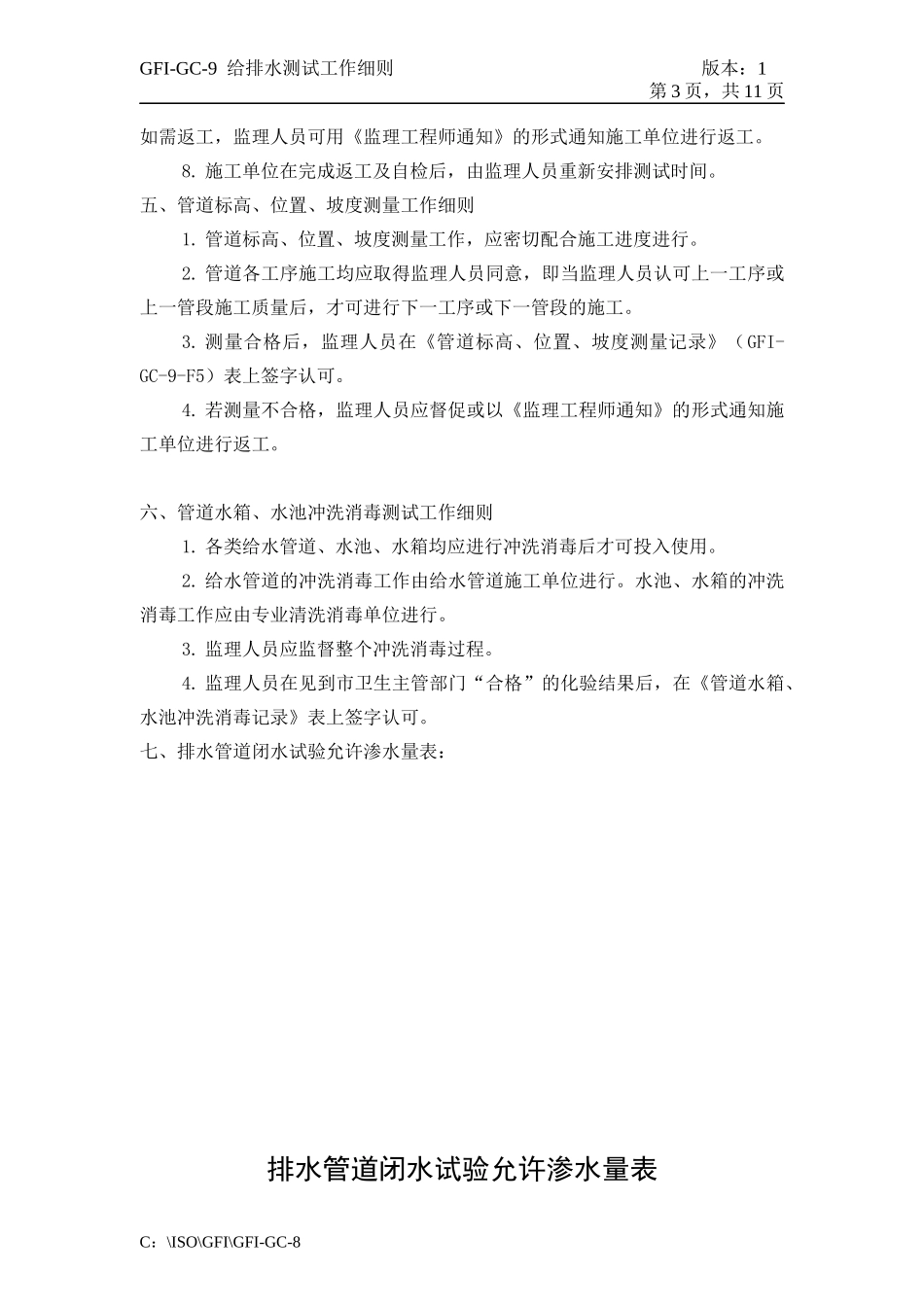

若测试不合格,监理人员在分析原因之后,督促施工单位自查
