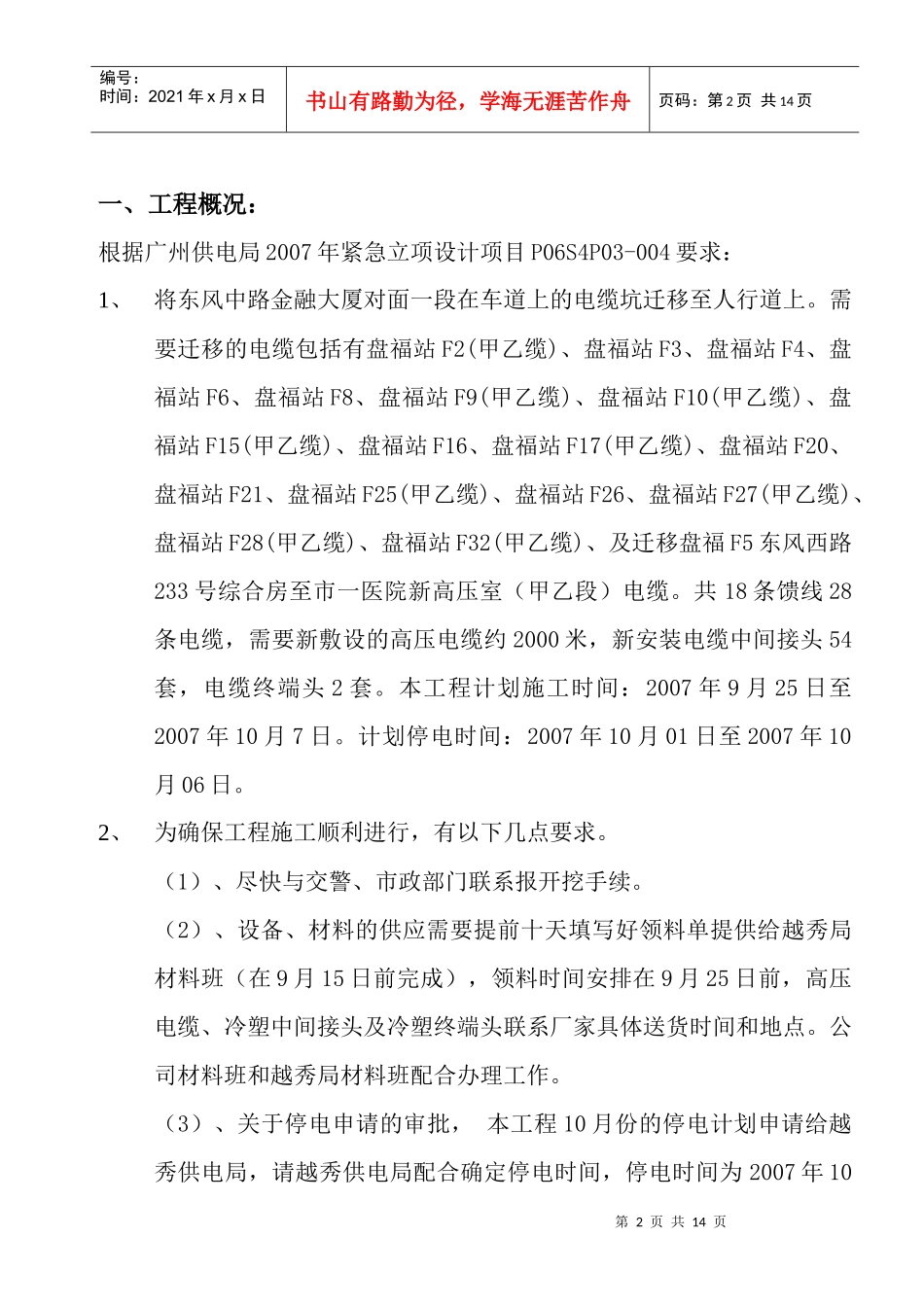

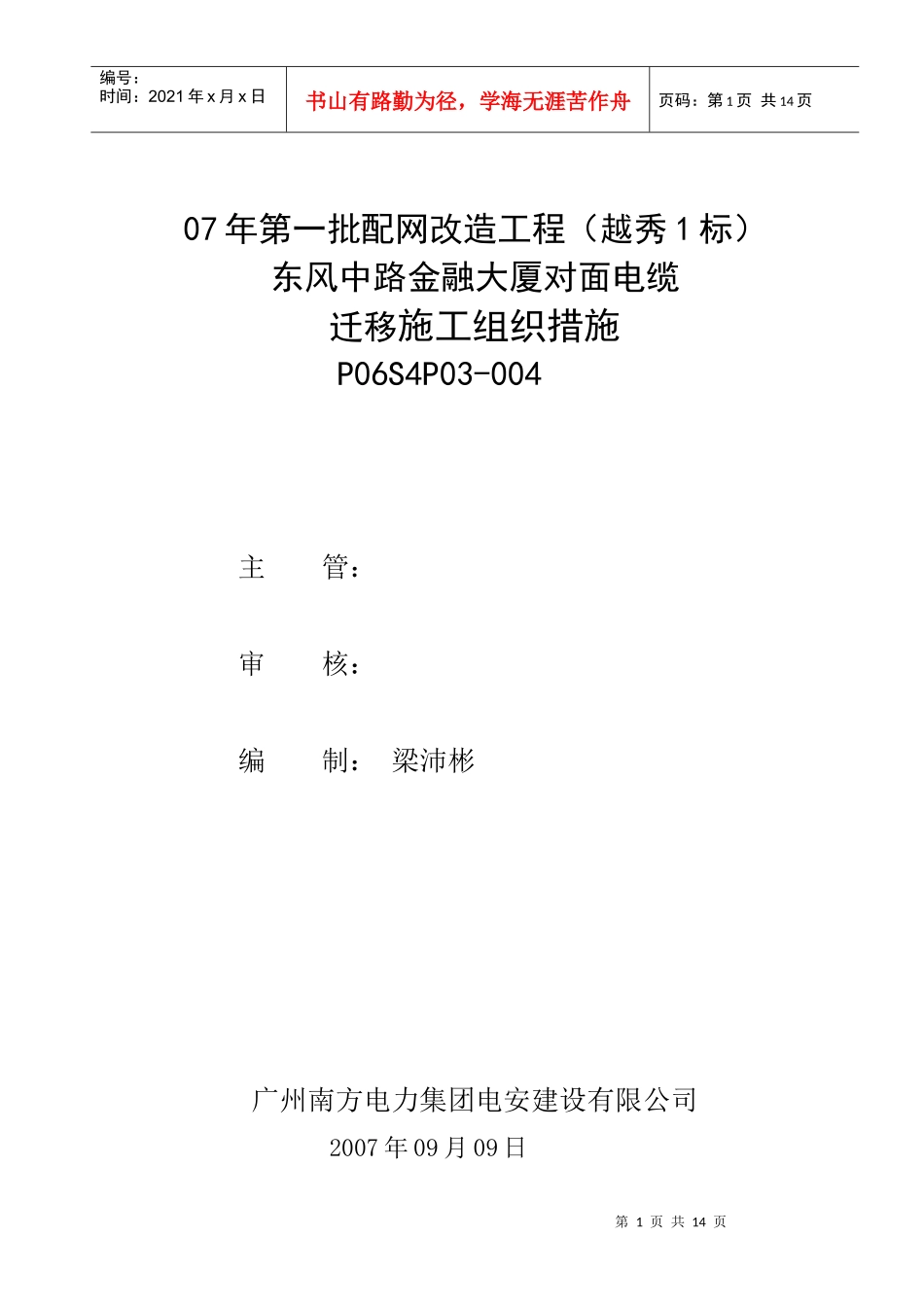

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页07年第一批配网改造工程(越秀1标)东风中路金融大厦对面电缆迁移施工组织措施P06S4P03-004主管:审核:编制:梁沛彬广州南方电力集团电安建设有限公司2007年09月09日第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页一、工程概况:根据广州供电局2007年紧急立项设计项目P06S4P03-004要求:1、将东风中路金融大厦对面一段在车道上的电缆坑迁移至人行道上
需要迁移的电缆包括有盘福站F2(甲乙缆)、盘福站F3、盘福站F4、盘福站F6、盘福站F8、盘福站F9(甲乙缆)、盘福站F10(甲乙缆)、盘福站F15(甲乙缆)、盘福站F16、盘福站F17(甲乙缆)、盘福站F20、盘福站F21、盘福站F25(甲乙缆)、盘福站F26、盘福站F27(甲乙缆)、盘福站F28(甲乙缆)、盘福站F32(甲乙缆)、及迁移盘福F5东风西路233号综合房至市一医院新高压室(甲乙段)电缆
共18条馈线28条电缆,需要新敷设的高压电缆约2000米,新安装电缆中间接头54套,电缆终端头2套
本工程计划施工时间:2007年9月25日至2007年10月7日
计划停电时间:2007年10月01日至2007年10月06日
2、为确保工程施工顺利进行,有以下几点要求
(1)、尽快与交警、市政部门联系报开挖手续
(2)、设备、材料的供应需要提前十天填写好领料单提供给越秀局材料班(在9月15日前完成),领料时间安排在9月25日前,高压电缆、冷塑中间接头及冷塑终端头联系厂家具体送货时间和地点
公司材料班和越秀局材料班配合办理工作

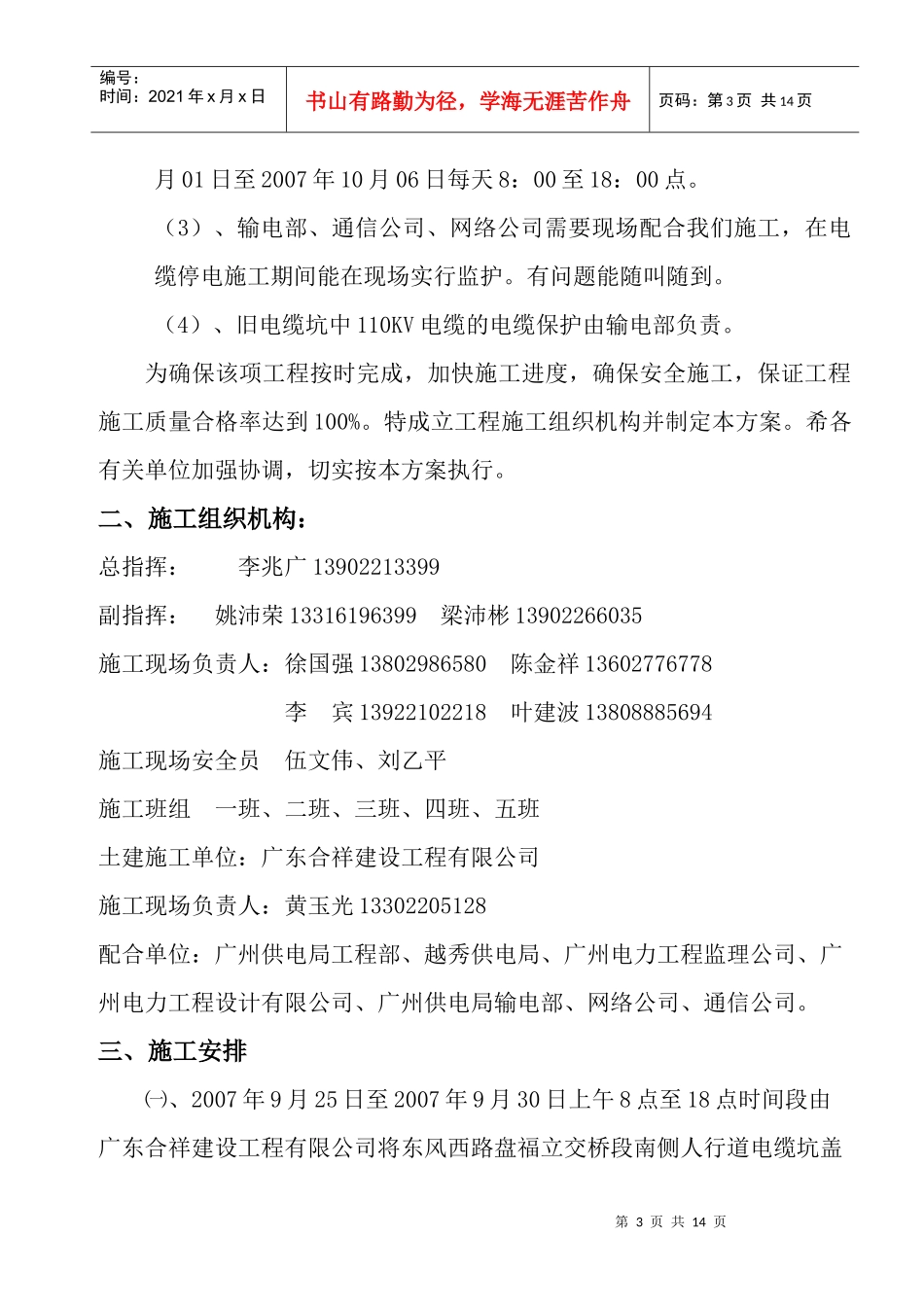

(3)、关于停电申请的审批,本工程10月份的停电计划申请给越秀供电局,请越秀供电局配合确定停电时间,停电时间为2007年10第3页共14
