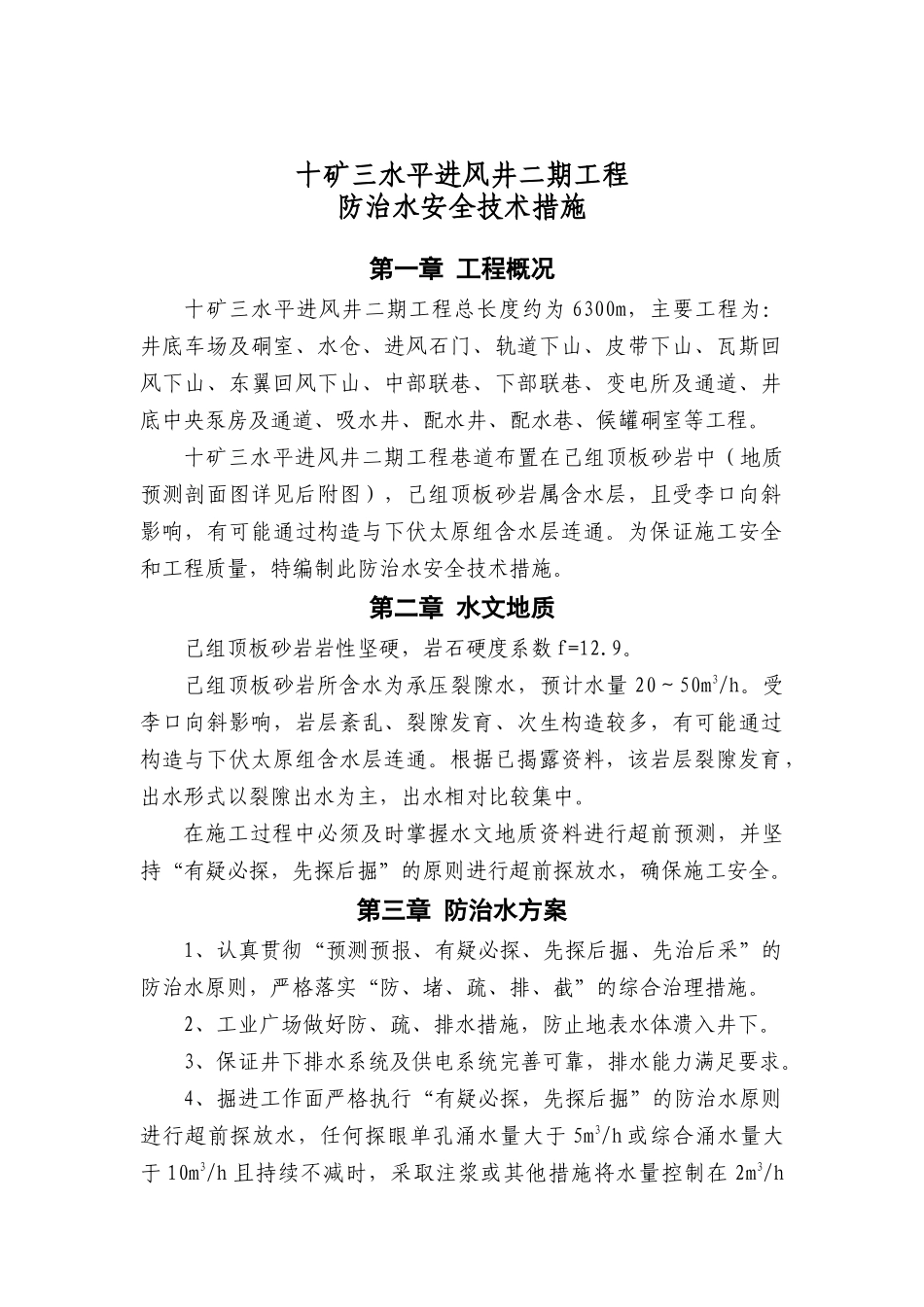

十矿三水平进风井二期工程防治水安全技术措施第一章工程概况十矿三水平进风井二期工程总长度约为6300m,主要工程为:井底车场及硐室、水仓、进风石门、轨道下山、皮带下山、瓦斯回风下山、东翼回风下山、中部联巷、下部联巷、变电所及通道、井底中央泵房及通道、吸水井、配水井、配水巷、候罐硐室等工程
十矿三水平进风井二期工程巷道布置在己组顶板砂岩中(地质预测剖面图详见后附图),己组顶板砂岩属含水层,且受李口向斜影响,有可能通过构造与下伏太原组含水层连通
为保证施工安全和工程质量,特编制此防治水安全技术措施
第二章水文地质己组顶板砂岩岩性坚硬,岩石硬度系数f=12
己组顶板砂岩所含水为承压裂隙水,预计水量20~50m3/h
受李口向斜影响,岩层紊乱、裂隙发育、次生构造较多,有可能通过构造与下伏太原组含水层连通
根据已揭露资料,该岩层裂隙发育,出水形式以裂隙出水为主,出水相对比较集中
在施工过程中必须及时掌握水文地质资料进行超前预测,并坚持“有疑必探,先探后掘”的原则进行超前探放水,确保施工安全

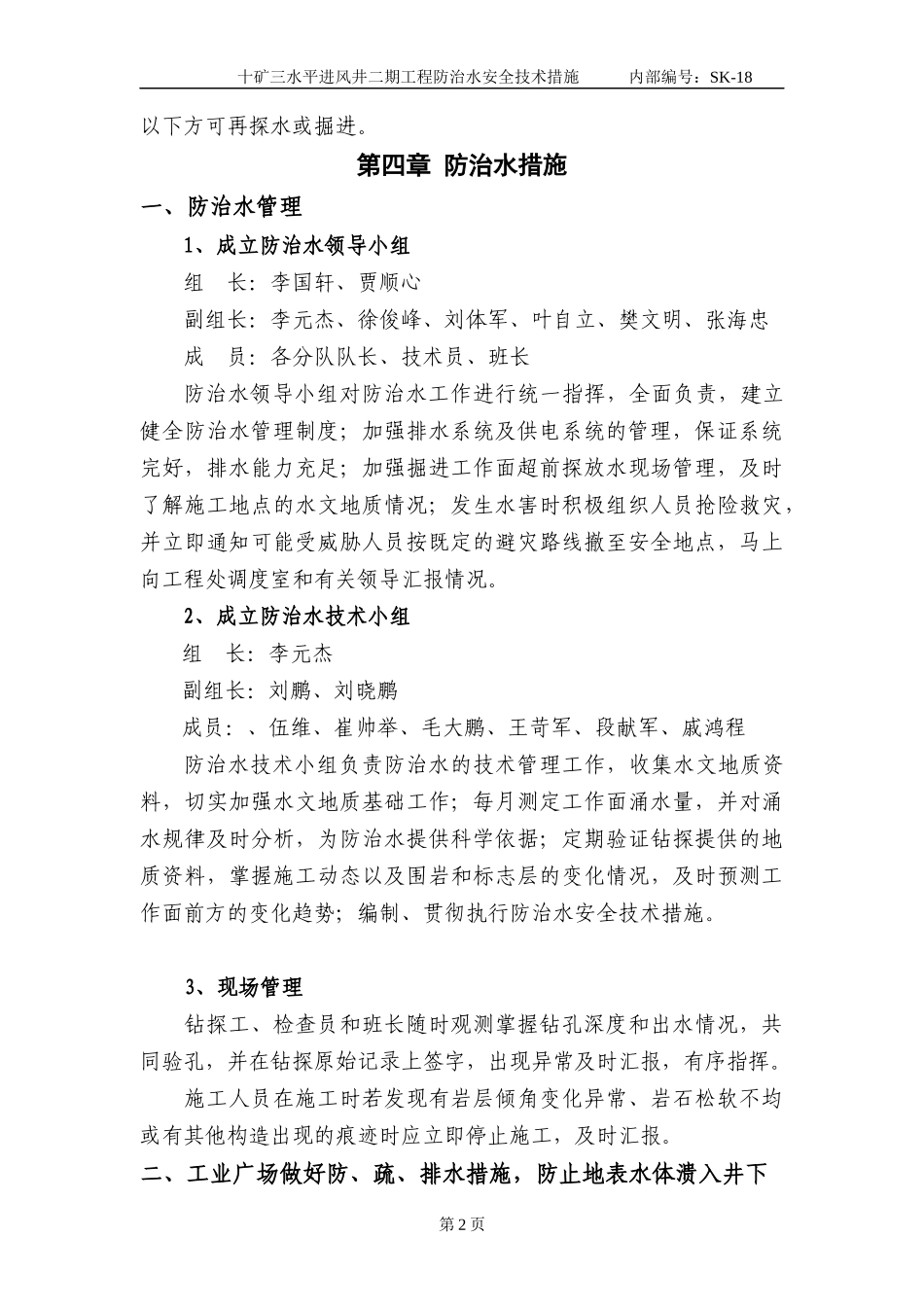

第三章防治水方案1、认真贯彻“预测预报、有疑必探、先探后掘、先治后采”的防治水原则,严格落实“防、堵、疏、排、截”的综合治理措施
2、工业广场做好防、疏、排水措施,防止地表水体溃入井下

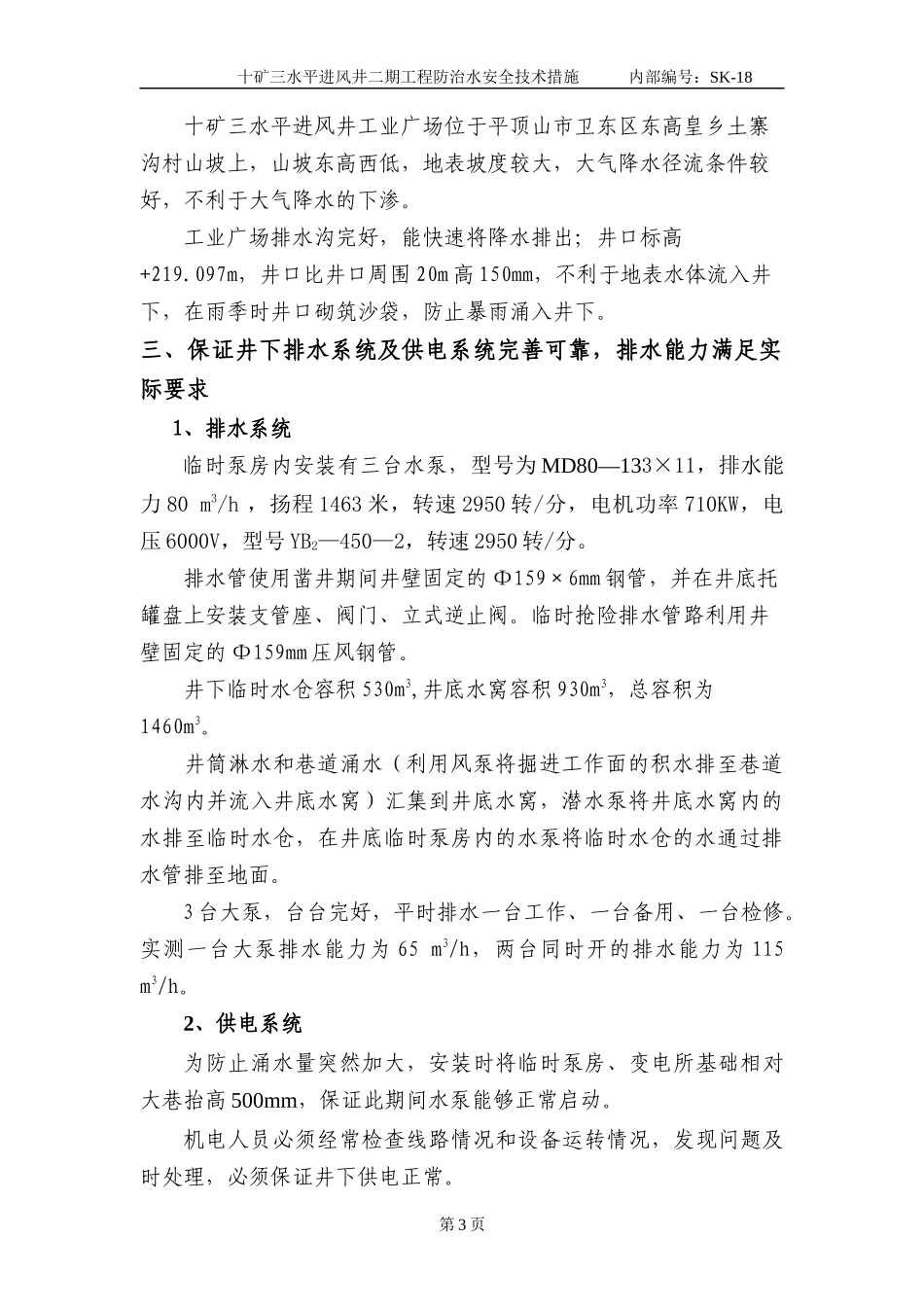

3、保证井下排水系统及供电系统完善可靠,排水能力满足要求
4、掘进工作面严格执行“有疑必探,先探后掘”的防治水原则进行超前探放水,任何探眼单孔涌水量大于5m3/h或综合涌水量大于10m3/h且持续不减时,采取注浆或其他措施将水量控制在2m3/h十矿三水平进风井二期工程防治水安全技术措施内部编号:SK-18以下方可再探水或掘进
第四章防治水措施一、防治水管理1、成立防治水领导小组组长:李国轩、贾顺心副组长:李元杰、徐俊峰、刘体军、叶自立、樊文明、张海忠成员:各分队队长、技术员、班长防治水领导小组对防治水工作进行统一
