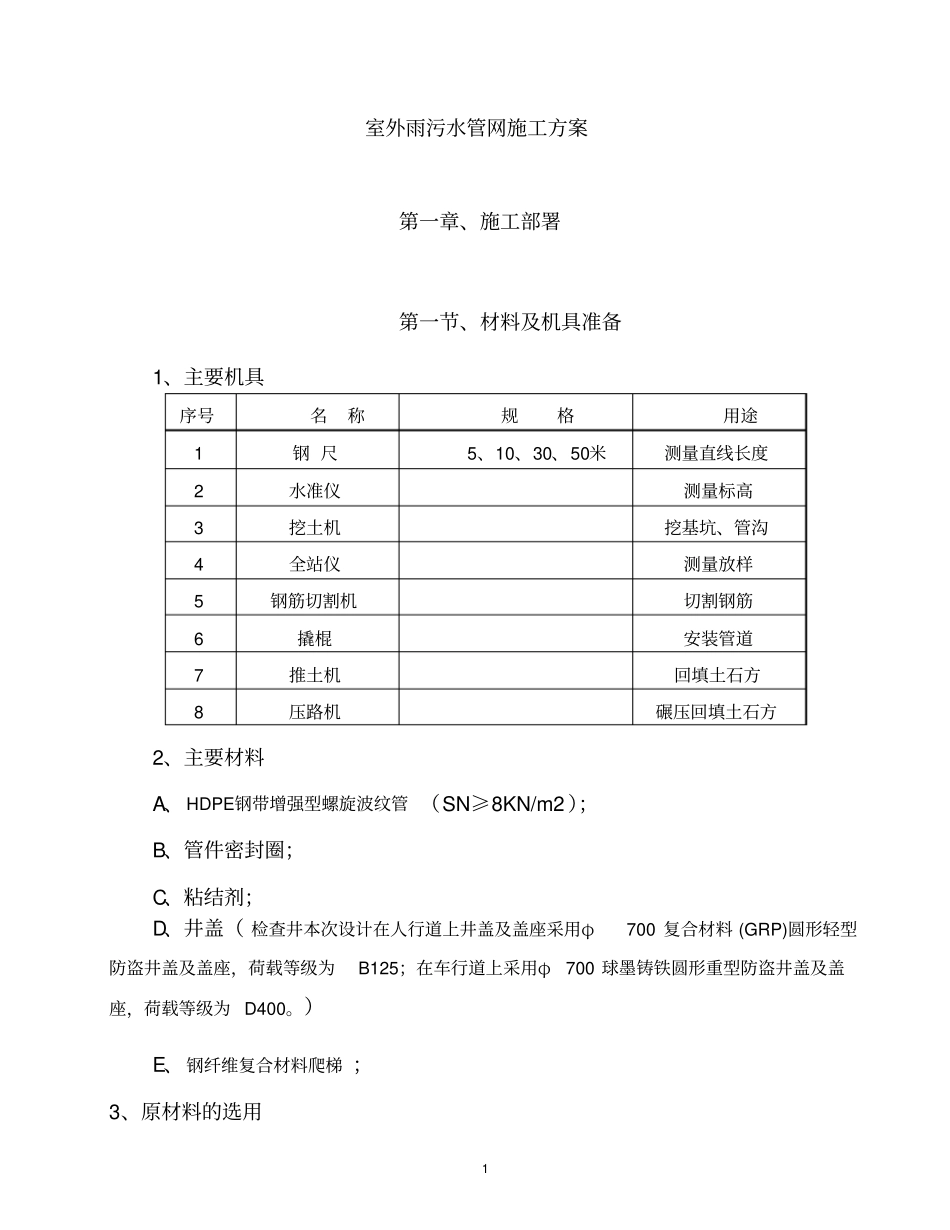

1室外雨污水管网施工方案第一章、施工部署第一节、材料及机具准备1、主要机具序号名称规格用途1钢尺5、10、30、50米测量直线长度2水准仪测量标高3挖土机挖基坑、管沟4全站仪测量放样5钢筋切割机切割钢筋6撬棍安装管道7推土机回填土石方8压路机碾压回填土石方2、主要材料A、HDPE钢带增强型螺旋波纹管(SN≥8KN/m2);B、管件密封圈;C、粘结剂;D、井盖(检查井本次设计在人行道上井盖及盖座采用φ700复合材料(GRP)圆形轻型防盗井盖及盖座,荷载等级为B125;在车行道上采用φ700球墨铸铁圆形重型防盗井盖及盖座,荷载等级为D400
)E、钢纤维复合材料爬梯;3、原材料的选用21)本工程使用的工程材料,除应由厂家提供的质保书外,还应按设计、施工规范进行抽样检验,并提前向有关部门进行材料报验

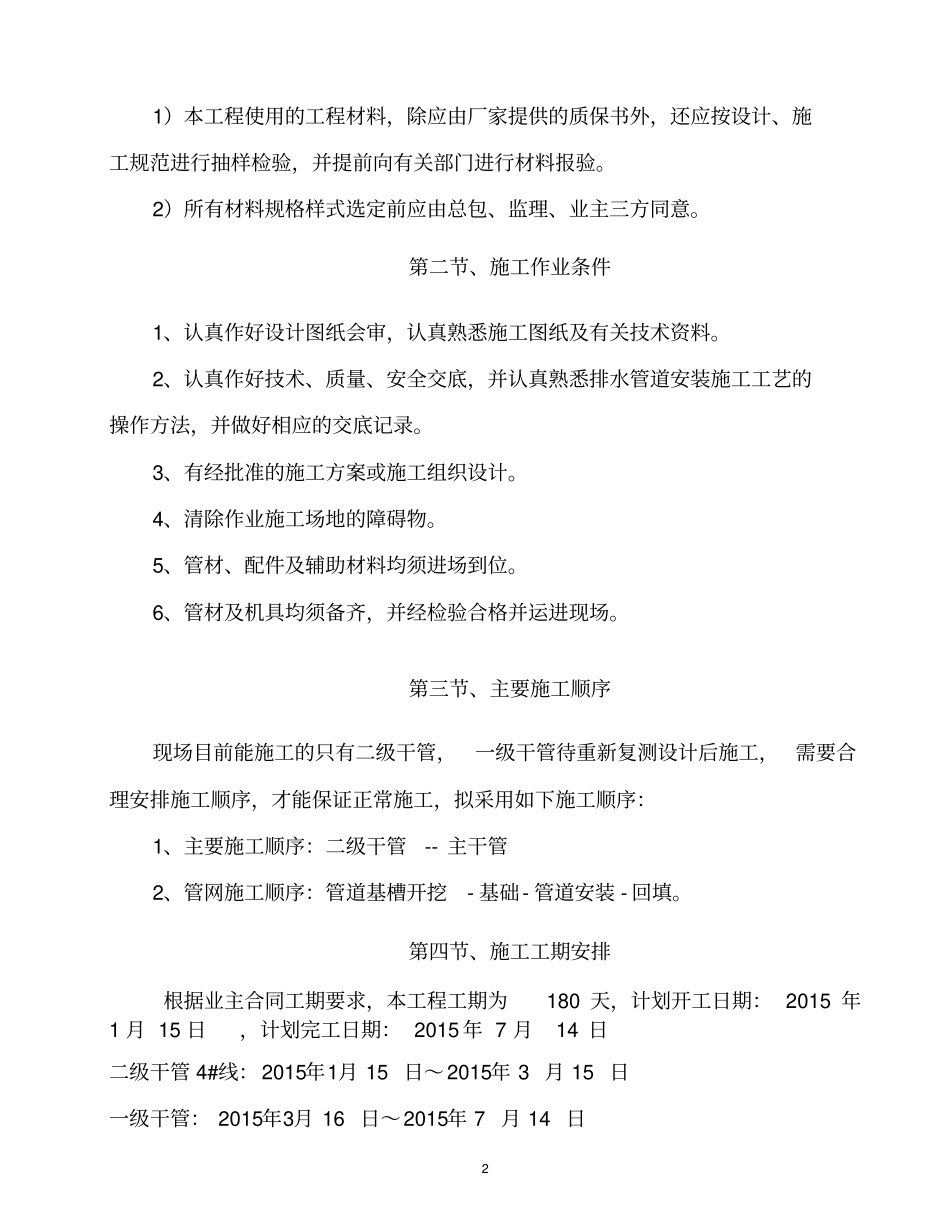

2)所有材料规格样式选定前应由总包、监理、业主三方同意
第二节、施工作业条件1、认真作好设计图纸会审,认真熟悉施工图纸及有关技术资料
2、认真作好技术、质量、安全交底,并认真熟悉排水管道安装施工工艺的操作方法,并做好相应的交底记录
3、有经批准的施工方案或施工组织设计
4、清除作业施工场地的障碍物
5、管材、配件及辅助材料均须进场到位
6、管材及机具均须备齐,并经检验合格并运进现场
第三节、主要施工顺序现场目前能施工的只有二级干管,一级干管待重新复测设计后施工,需要合理安排施工顺序,才能保证正常施工,拟采用如下施工顺序:1、主要施工顺序:二级干管--主干管2、管网施工顺序:管道基槽开挖-基础-管道安装-回填

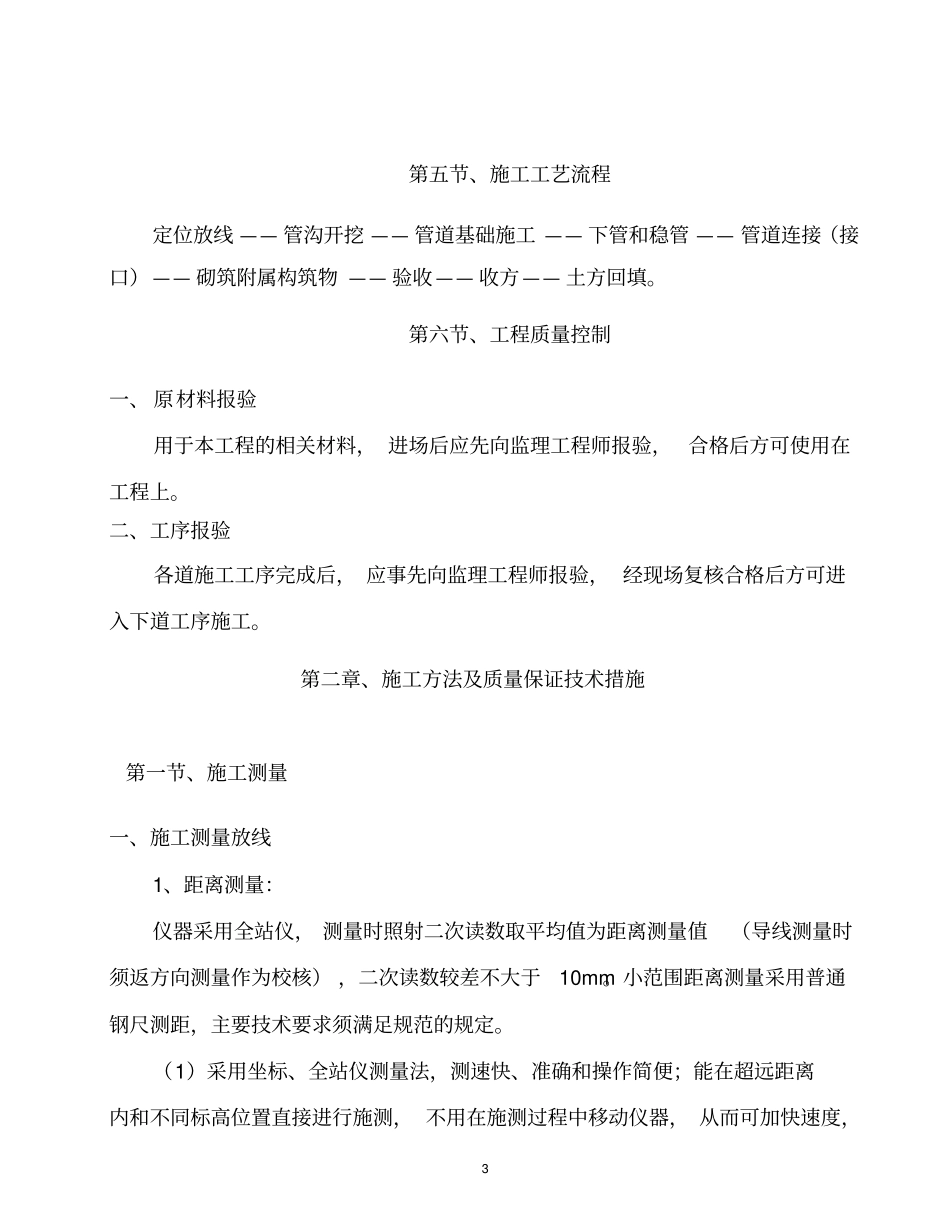

第四节、施工工期安排根据业主合同工期要求,本工程工期为180天,计划开工日期:2015年1月15日,计划完工日期:2015年7月14日二级干管4#线:2015年1月15日~2015年3月15日一级干管:2015年3月16日~2015年7月14日3第五节、施工工艺流程定位放线——管
