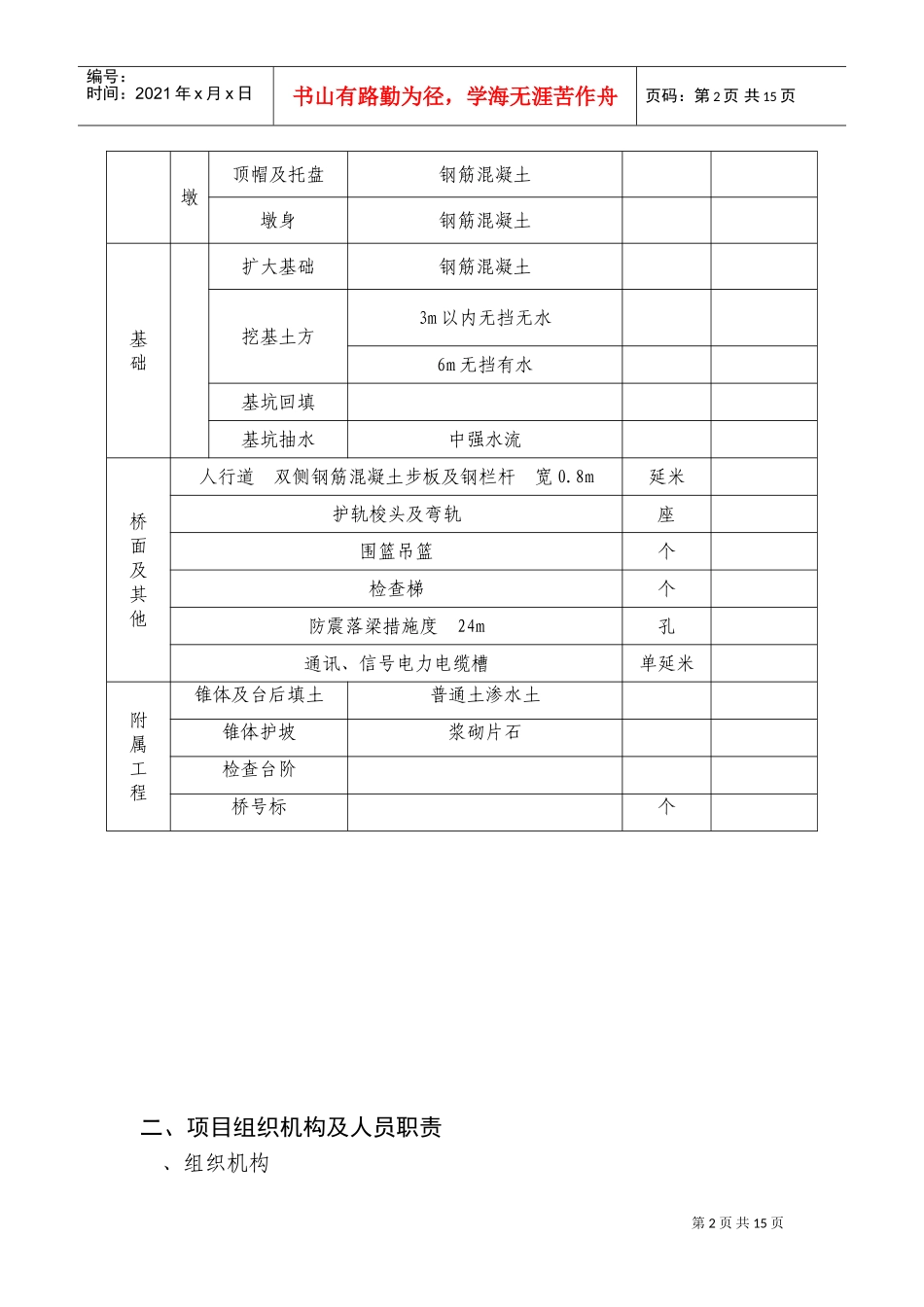

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页中桥施工方案一、工程概况、工程简介350m-24m预应力混凝土梁中桥位于位于‰的坡道直线上。采用盆式橡胶支座,固定支座设于梁的伊尔施方向。位于坡道上的桥台台顶斜置,梁斜置。直线上,全桥总长62.50m。圆端型桥墩、型桥台、扩大基础、低高度后张法预应力梁。桥面设护轮轨及梭头,台顶预埋防横移钢轨。、主要技术标准⑴线路等级Ⅱ级⑵正线数目单线⑶限制坡度上行‰⑷最小曲线半径800m⑸牵引种类内燃,预留电化条件⑹到发线有效长度850m⑺闭塞类型继电半自动闭塞、工程数量大桥主要工程数量表部位位名称规格及说明单位数量梁部价构及架设24m后张法预应力混凝土梁孔支座24m后张法预应力混凝土梁孔墩台桥台台帽钢筋混凝土道碴槽钢筋混凝土支承垫石钢筋混凝土台身混凝土桥支承垫石钢筋混凝土第2页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页墩顶帽及托盘钢筋混凝土墩身钢筋混凝土基础扩大基础钢筋混凝土挖基土方3m以内无挡无水6m无挡有水基坑回填基坑抽水中强水流桥面及其他人行道双侧钢筋混凝土步板及钢栏杆宽0.8m延米护轨梭头及弯轨座围篮吊篮个检查梯个防震落梁措施度24m孔通讯、信号电力电缆槽单延米附属工程锥体及台后填土普通土渗水土锥体护坡浆砌片石检查台阶桥号标个二、项目组织机构及人员职责、组织机构第3页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共15页、项目经理部人员职责⑴项目经理)认真贯彻本企业质量方针,对集团质量体系在本工程有效实施负责,建立并落实本单位质量责任制。)是受公司经理的委托,对本工程最终达到符合设计,满足合同要求,符合验收标准和本项目的质量目标负责。)对上级管理评审意见贯彻、执行、落实、检查的责任。)根据施工技术文件和施工组织设计要求,配备足够的人力、物力资源,保证工程项目的质量和工期符合要求。⑵项目副经理受项目部经理委托负责本项目质量体系文件实施的日常管理工作,保证各项目与质量有关的活动在受控状态下进行,结合本项目特点还负责:)负责在施工过程贯彻落实质量计划,确保工程质量达到预期目标。负责创优规划、组织和落实。)负责在施工过程中合理配备人力、设备、物资资源,在分管权限项目经理项目总工程师项目副经理技术组安质组材料组设备组劳资组财务组砼班木工班钢筋班机修班综合班第4页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共15页范围内配置资源。)负责组织落实承担项目的施工环境、质量计划、质量检查、工程验交、保修回访工作。)负责分管施工组织中的技术组、材料组、安质组、设备组、劳资组。⑶项目总工程师)是本项目技术工作的总负责人,对本工程的技术管理、新工艺、新材料应用、技术规范规程和作业指导书的正确使用等负全面技术责任。)在项目经理领导下,具体负责质量管理、组织、检查、督促质量体系文件的有关技术、标准等日常工作的实施。)负责掌握有关质量技术标准和办理变更设计等事宜,负责技术组的管理,负责国家有关工程技术方面的法律、法规、标准在本项目的实施。)负责技术文件和资料的管理,按要求管理本部门所形成的质量记录。⑷安质组)负责国家有关工程质量方面的法律、法规、标准的实施。)负责检验与试验设备的周期检定工作,使检验与试验设备处于受控状态下。)根据本工程特点,制定安全、质量保证措施,负责日常生产安全、质量的管理工作。)负责对工序、分项、分部工程进行检查评定,并形成本部门的质量记录。)负责对关键工序、特殊工序的检查、指导工作。)监督检查特种作业人员持证上岗情况,确保不发生无证人员从事特种作业的现象。⑸材料组第5页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共15页)项目材料组负责采购材料、入库的检验与验收工作。)负责原材料(水泥、钢材等)的标识。)根据备料单提供的材料规格、数量、供货日期组织进料,确保施工生产顺利进行。)负责材料、半成品搬运、储存程序的实施。)负责生产用料的发放与...
