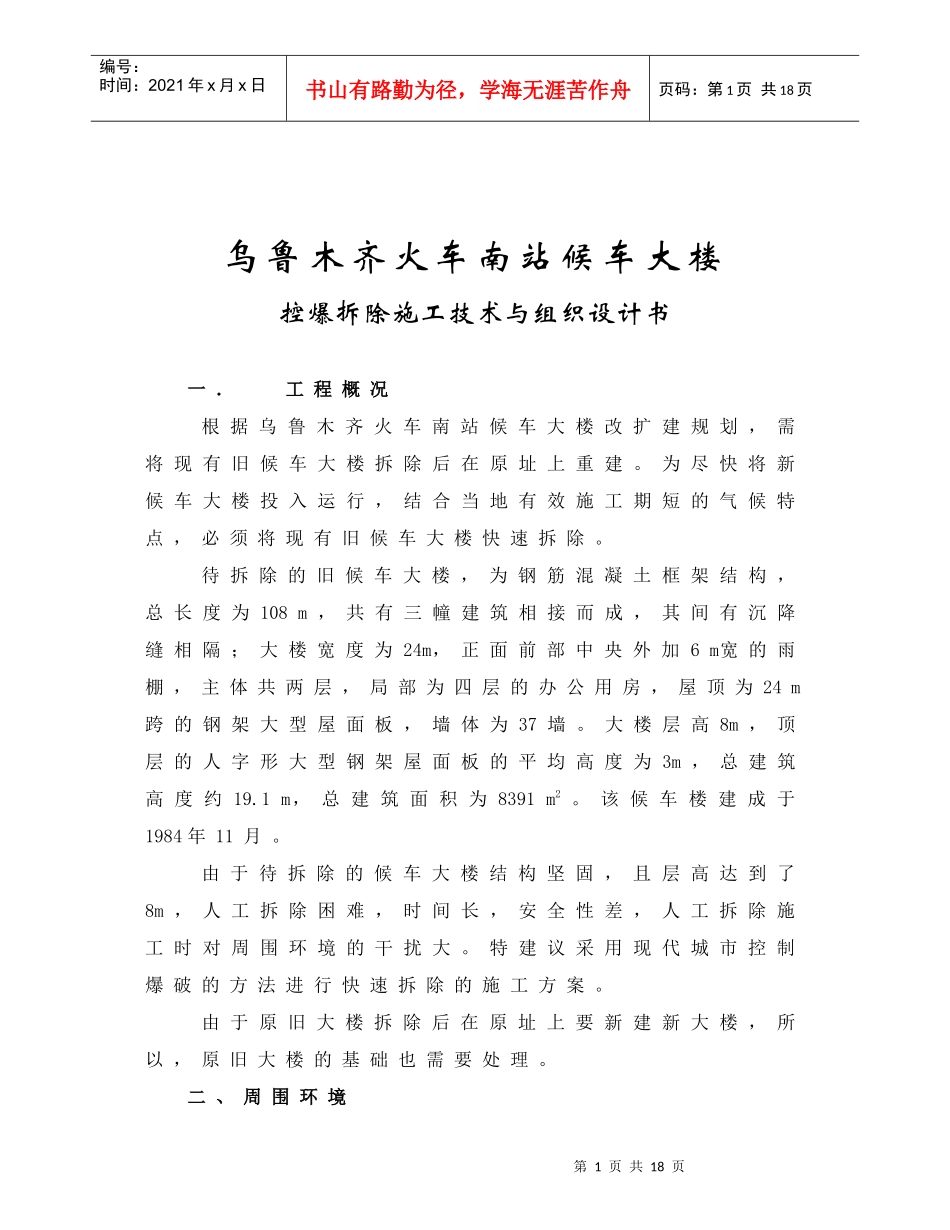

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页乌鲁木齐火车南站候车大楼控爆拆除施工技术与组织设计书一.工程概况根据乌鲁木齐火车南站候车大楼改扩建规划,需将现有旧候车大楼拆除后在原址上重建
为尽快将新候车大楼投入运行,结合当地有效施工期短的气候特点,必须将现有旧候车大楼快速拆除
待拆除的旧候车大楼,为钢筋混凝土框架结构,总长度为108m,共有三幢建筑相接而成,其间有沉降缝相隔;大楼宽度为24m,正面前部中央外加6m宽的雨棚,主体共两层,局部为四层的办公用房,屋顶为24m跨的钢架大型屋面板,墙体为37墙
大楼层高8m,顶层的人字形大型钢架屋面板的平均高度为3m,总建筑高度约19
1m,总建筑面积为8391m2
该候车楼建成于1984年11月
由于待拆除的候车大楼结构坚固,且层高达到了8m,人工拆除困难,时间长,安全性差,人工拆除施工时对周围环境的干扰大
特建议采用现代城市控制爆破的方法进行快速拆除的施工方案
由于原旧大楼拆除后在原址上要新建新大楼,所以,原旧大楼的基础也需要处理
二、周围环境第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页待拆候车大楼位于火车站广场与站台之间,东侧为火车站广场,相距约35m处需保留的临时候车室;南侧紧邻处有一幢3层楼的站房,根据规划,该站房在候车大楼实施控爆前将先行用人工方法拆除;大楼西侧距站台的水平距离为12~35m,站台的地平面高度比大楼一层地面高约8m,之间为一石砌护坡;大楼北侧为亚欧宾馆,期间相距约10m;在现有候车大楼拆除及新建期间,为方便旅客进出站台,拟在大楼的南北两侧各建一6m宽的临时性进出站通道(钢结构建筑),南侧的出站通道距待拆大楼较远,北侧的进站通道拟建于待拆大楼与亚欧宾馆之间,所以临时进站通道与大楼的距离仅有约3m
