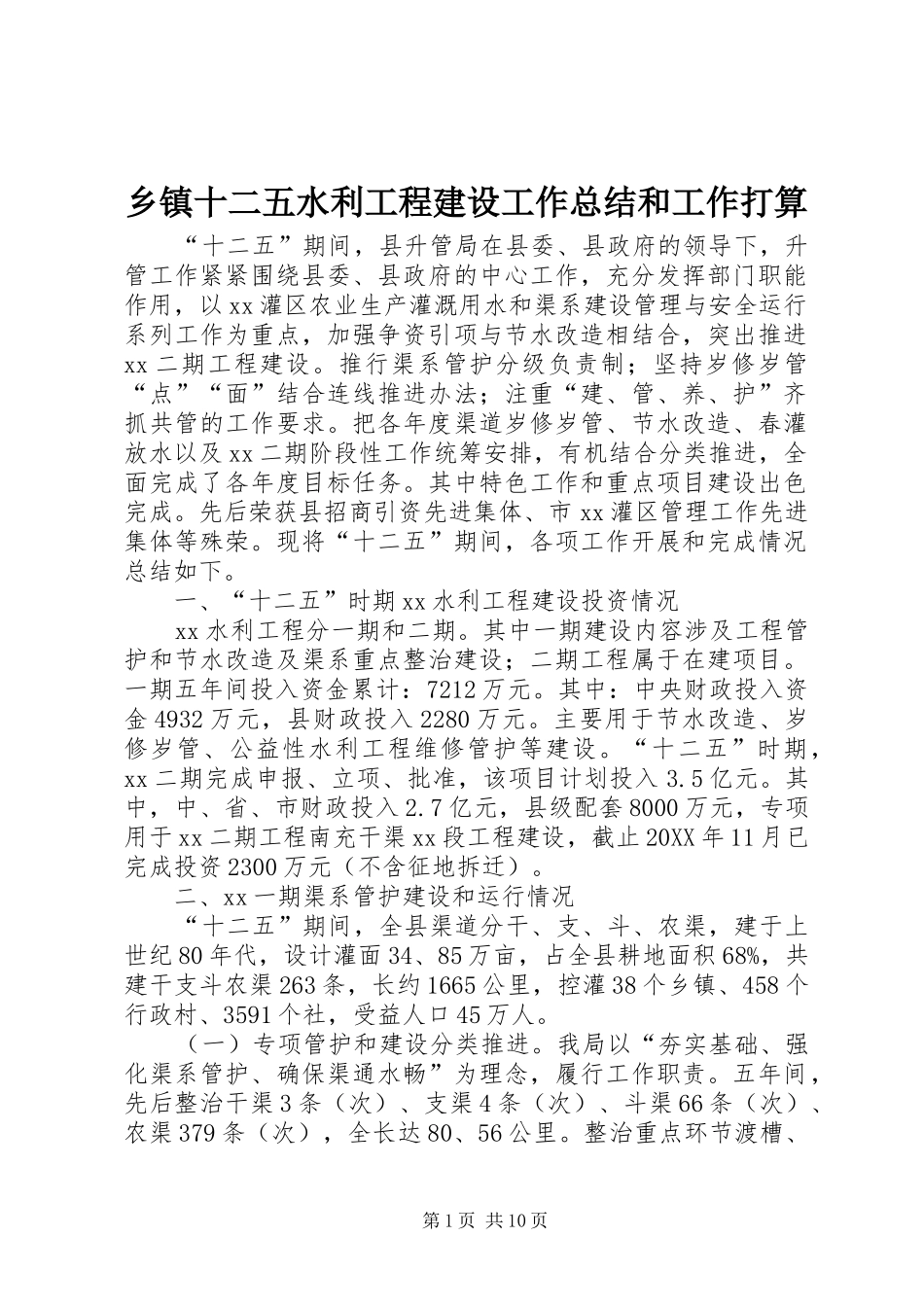

乡镇十二五水利工程建设工作总结和工作打算“十二五”期间,县升管局在县委、县政府的领导下,升管工作紧紧围绕县委、县政府的中心工作,充分发挥部门职能作用,以xx灌区农业生产灌溉用水和渠系建设管理与安全运行系列工作为重点,加强争资引项与节水改造相结合,突出推进xx二期工程建设
推行渠系管护分级负责制;坚持岁修岁管“点”“面”结合连线推进办法;注重“建、管、养、护”齐抓共管的工作要求
把各年度渠道岁修岁管、节水改造、春灌放水以及xx二期阶段性工作统筹安排,有机结合分类推进,全面完成了各年度目标任务
其中特色工作和重点项目建设出色完成
先后荣获县招商引资先进集体、市xx灌区管理工作先进集体等殊荣
现将“十二五”期间,各项工作开展和完成情况总结如下
一、“十二五”时期xx水利工程建设投资情况xx水利工程分一期和二期
其中一期建设内容涉及工程管护和节水改造及渠系重点整治建设;二期工程属于在建项目
一期五年间投入资金累计:7212万元
其中:中央财政投入资金4932万元,县财政投入2280万元
主要用于节水改造、岁修岁管、公益性水利工程维修管护等建设
“十二五”时期,xx二期完成申报、立项、批准,该项目计划投入3
其中,中、省、市财政投入2
7亿元,县级配套8000万元,专项用于xx二期工程南充干渠xx段工程建设,截止20XX年11月已完成投资2300万元(不含征地拆迁)
二、xx一期渠系管护建设和运行情况“十二五”期间,全县渠道分干、支、斗、农渠,建于上世纪80年代,设计灌面34、85万亩,占全县耕地面积68%,共建干支斗农渠263条,长约1665公里,控灌38个乡镇、458个行政村、3591个社,受益人口45万人
(一)专项管护和建设分类推进
我局以“夯实基础、强化渠系管护、确保渠通水畅”为理念,履行工作职责

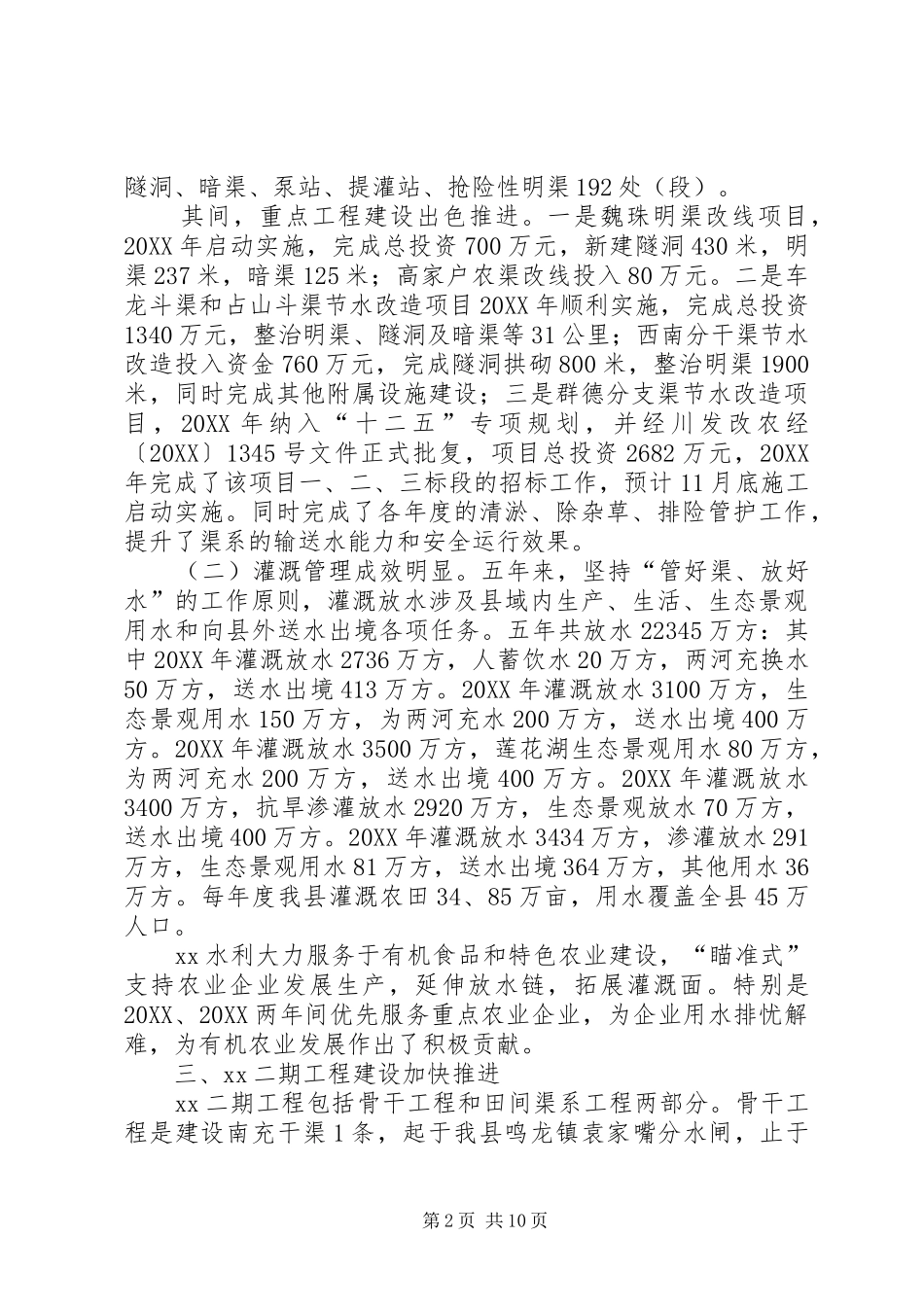

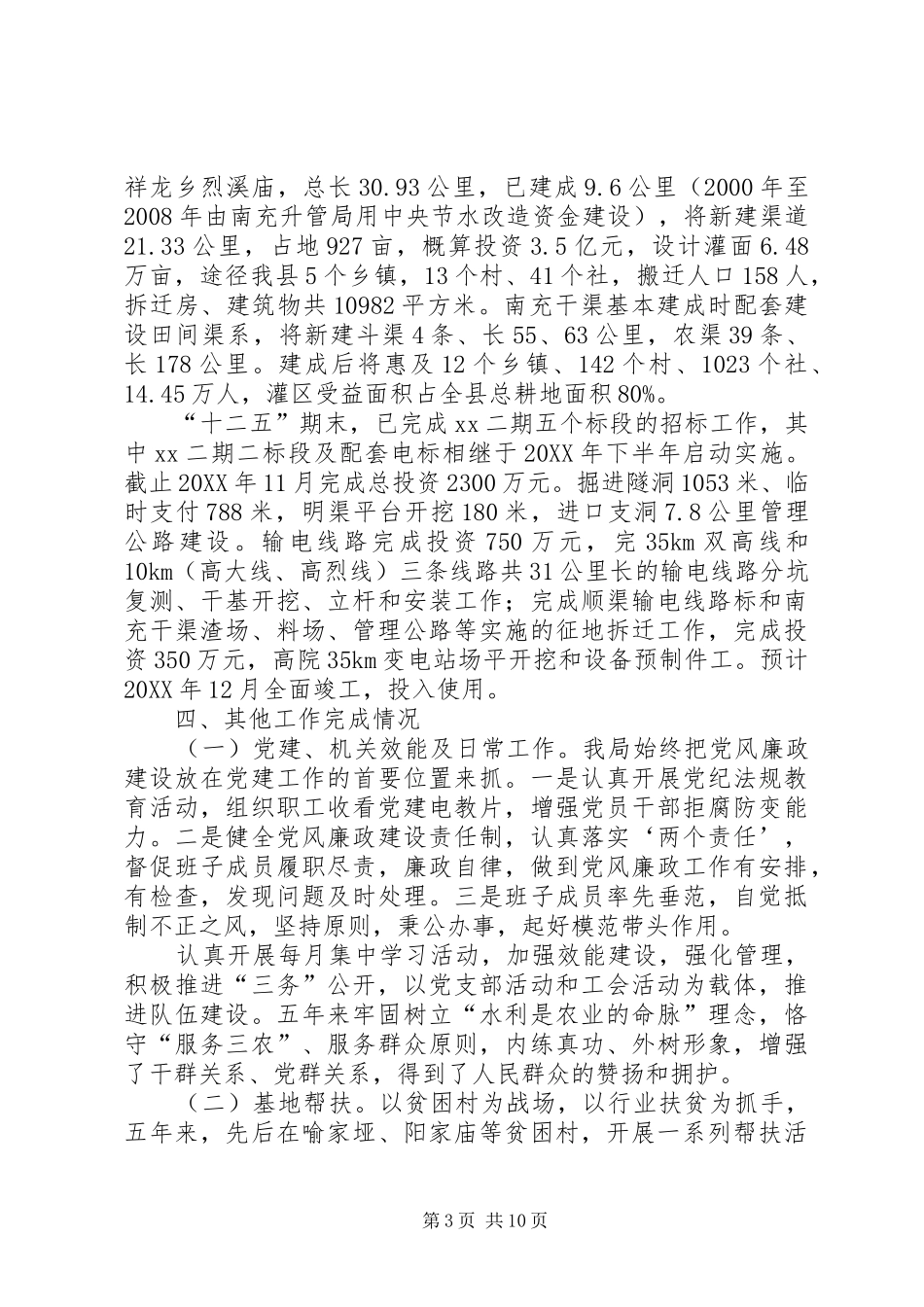

五年间,先后整治干渠3条(次)、支渠4条(次)、斗渠66条(次)、农
