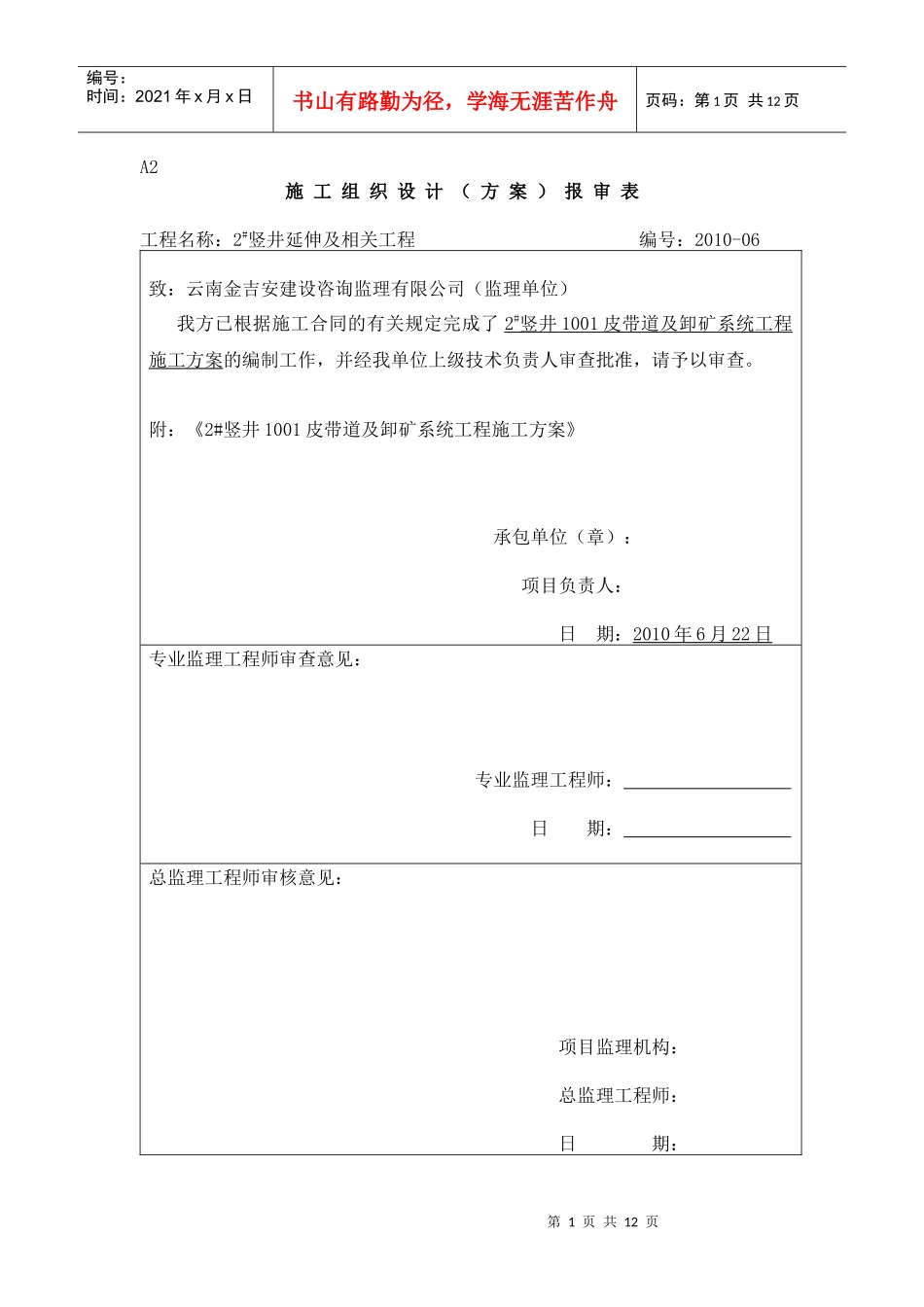

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页A2施工组织设计(方案)报审表工程名称:2#竖井延伸及相关工程编号:2010-06致:云南金吉安建设咨询监理有限公司(监理单位)我方已根据施工合同的有关规定完成了2#竖井1001皮带道及卸矿系统工程施工方案的编制工作,并经我单位上级技术负责人审查批准,请予以审查

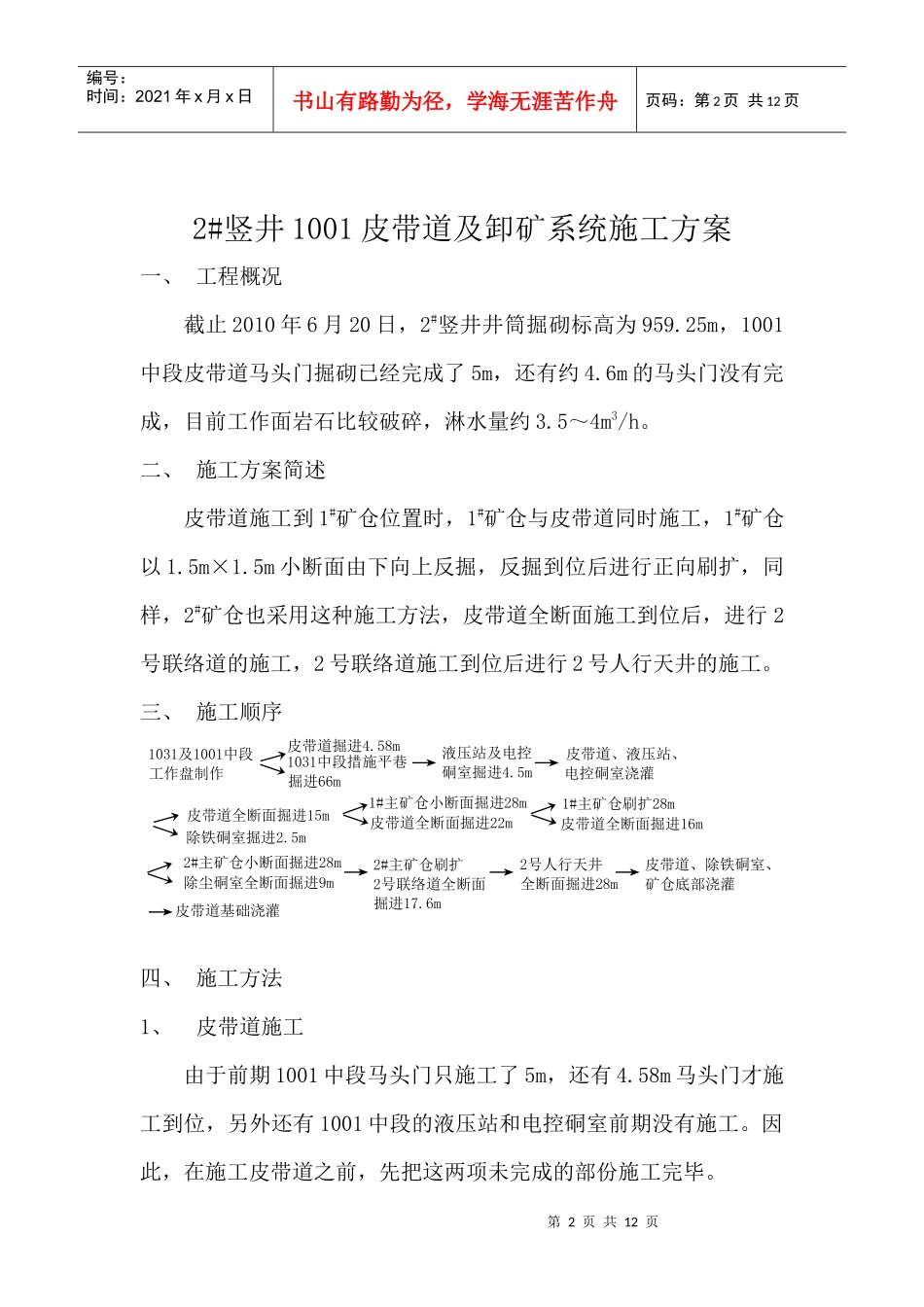

附:《2#竖井1001皮带道及卸矿系统工程施工方案》承包单位(章):项目负责人:日期:2010年6月22日专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构:总监理工程师:日期:第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页2#竖井1001皮带道及卸矿系统施工方案一、工程概况截止2010年6月20日,2#竖井井筒掘砌标高为959
25m,1001中段皮带道马头门掘砌已经完成了5m,还有约4
6m的马头门没有完成,目前工作面岩石比较破碎,淋水量约3
5~4m3/h
二、施工方案简述皮带道施工到1#矿仓位置时,1#矿仓与皮带道同时施工,1#矿仓以1
5m小断面由下向上反掘,反掘到位后进行正向刷扩,同样,2#矿仓也采用这种施工方法,皮带道全断面施工到位后,进行2号联络道的施工,2号联络道施工到位后进行2号人行天井的施工
三、施工顺序四、施工方法1、皮带道施工由于前期1001中段马头门只施工了5m,还有4
58m马头门才施工到位,另外还有1001中段的液压站和电控硐室前期没有施工
因此,在施工皮带道之前,先把这两项未完成的部份施工完毕
皮带道掘进4
58m液压站及电控硐室掘进4
5m皮带道、液压站、电控硐室浇灌皮带道全断面掘进15m除铁硐室掘进2
5m皮带道全断面掘进22m1#主矿仓小断面掘进28m1#主矿仓刷扩28m皮带道全断面
