第1页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共87页施工组织设计1
质量目标及环境管理目标本工程由兵团机关事务管理局投资建设
要求工期为:工程2011年7月12日开工,2012年12月31日竣工,各分部分项工程必须达到合格的质量等级要求
控制和杜绝因公伤负伤、死亡、事故的发生,及时消除重大事故隐患,扬尘、噪声、职业危害作业达标合格,争创自治区安全文明工地是我们环境管理的总目标
2工程概况:2
1建筑特征本工程为兵团机关卡子湾住宅小区C6#楼,工程地点位于卡子湾水泥厂内,现场地势平坦,场地较开阔,地面无任何建筑物,地下没有任何管线,环境条件较为有利于施工
工程建筑面积8783m2,层数18层,一梯二户,建筑总高度52
室内相对标高为±0
000,室内外高差约0
2结构特性工程为二类民用高层住宅楼,该建筑的设计使用年限为50年,结构形式为钢筋混凝土剪力墙结构,基础形式为墙下条型基础(局部构造防水底板),基础底板墙混凝土C35,建筑结构安全等级为二级,抗震设防烈度为8度,混凝土强度等级有C30、C35,填充墙为加气混凝土砌块墙;钢筋类别为:Ⅰ级钢(HPB235)φ6,φ8,φ10;Ⅱ级钢(HRB335)Φ10,Φ12,Φ14,Φ16;Ⅲ级钢(HRB400)Φ16,Φ20,Φ22,Φ25,Φ28
直径d<20mm钢筋采用焊接接头,直径d≥20mm钢筋,采用直螺纹机械连接
3水、暖设备概述2

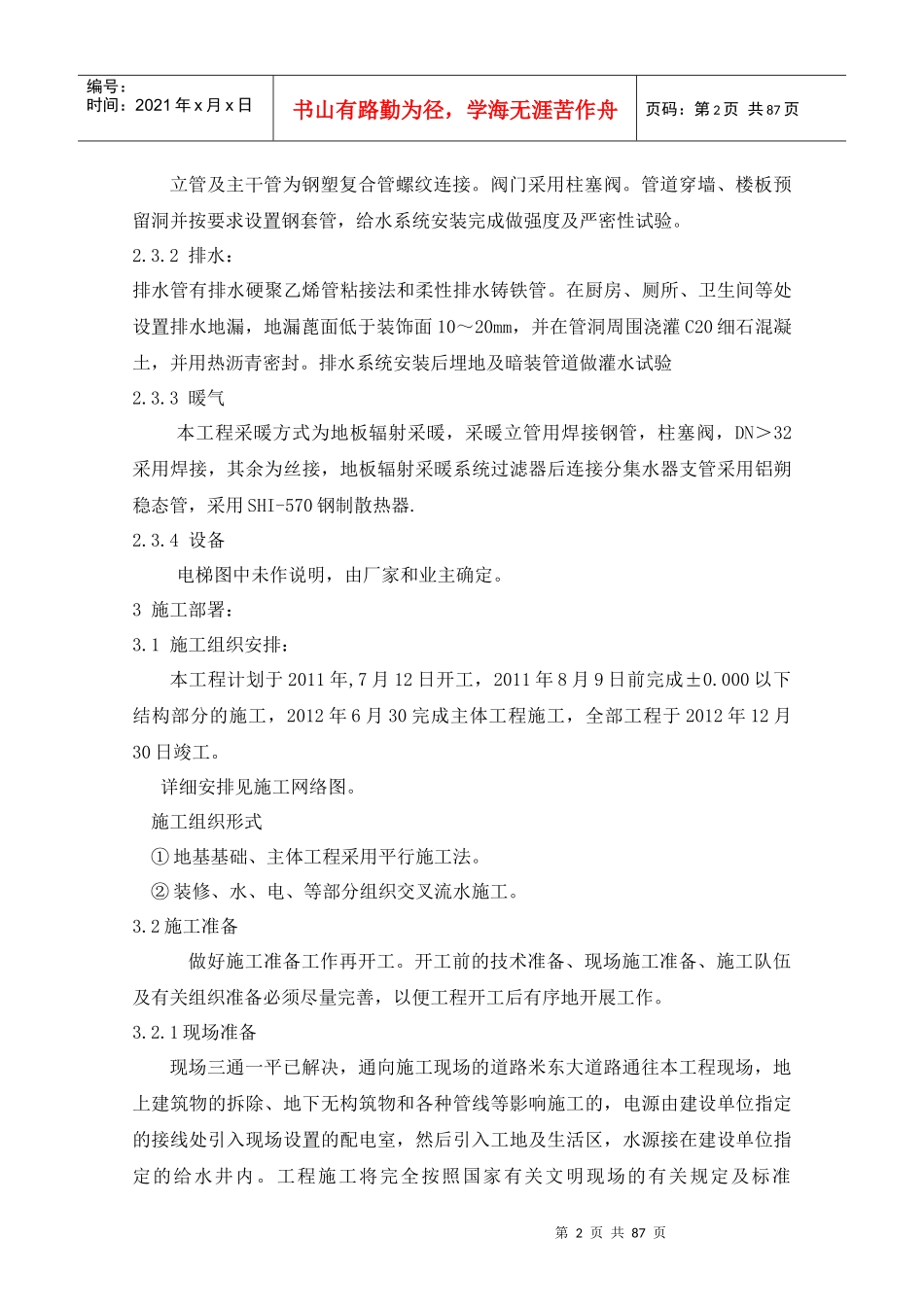

1给水:第2页共87页第1页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共87页立管及主干管为钢塑复合管螺纹连接
阀门采用柱塞阀
管道穿墙、楼板预留洞并按要求设置钢套管,给水系统安装完成做强度及严密性试验
2排水:排水管有排水硬聚乙烯管粘接法和柔性排水铸铁管
在厨房、厕所、卫生间等处
