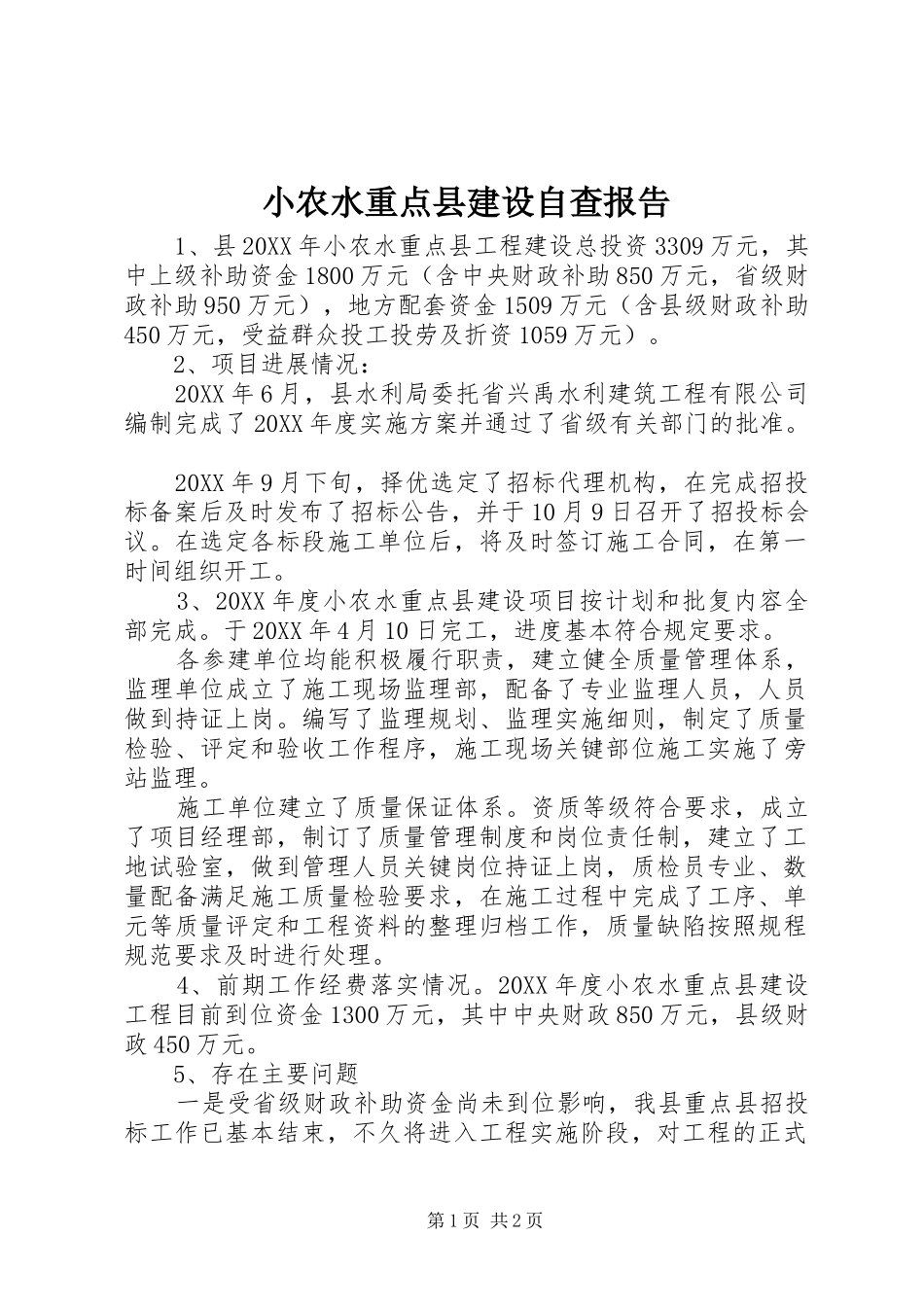

小农水重点县建设自查报告1、县20XX年小农水重点县工程建设总投资3309万元,其中上级补助资金1800万元(含中央财政补助850万元,省级财政补助950万元),地方配套资金1509万元(含县级财政补助450万元,受益群众投工投劳及折资1059万元)
2、项目进展情况:20XX年6月,县水利局委托省兴禹水利建筑工程有限公司编制完成了20XX年度实施方案并通过了省级有关部门的批准
20XX年9月下旬,择优选定了招标代理机构,在完成招投标备案后及时发布了招标公告,并于10月9日召开了招投标会议
在选定各标段施工单位后,将及时签订施工合同,在第一时间组织开工
3、20XX年度小农水重点县建设项目按计划和批复内容全部完成
于20XX年4月10日完工,进度基本符合规定要求
各参建单位均能积极履行职责,建立健全质量管理体系,监理单位成立了施工现场监理部,配备了专业监理人员,人员做到持证上岗
编写了监理规划、监理实施细则,制定了质量检验、评定和验收工作程序,施工现场关键部位施工实施了旁站监理
施工单位建立了质量保证体系
资质等级符合要求,成立了项目经理部,制订了质量管理制度和岗位责任制,建立了工地试验室,做到管理人员关键岗位持证上岗,质检员专业、数量配备满足施工质量检验要求,在施工过程中完成了工序、单元等质量评定和工程资料的整理归档工作,质量缺陷按照规程规范要求及时进行处理
4、前期工作经费落实情况
20XX年度小农水重点县建设工程目前到位资金1300万元,其中中央财政850万元,县级财政450万元

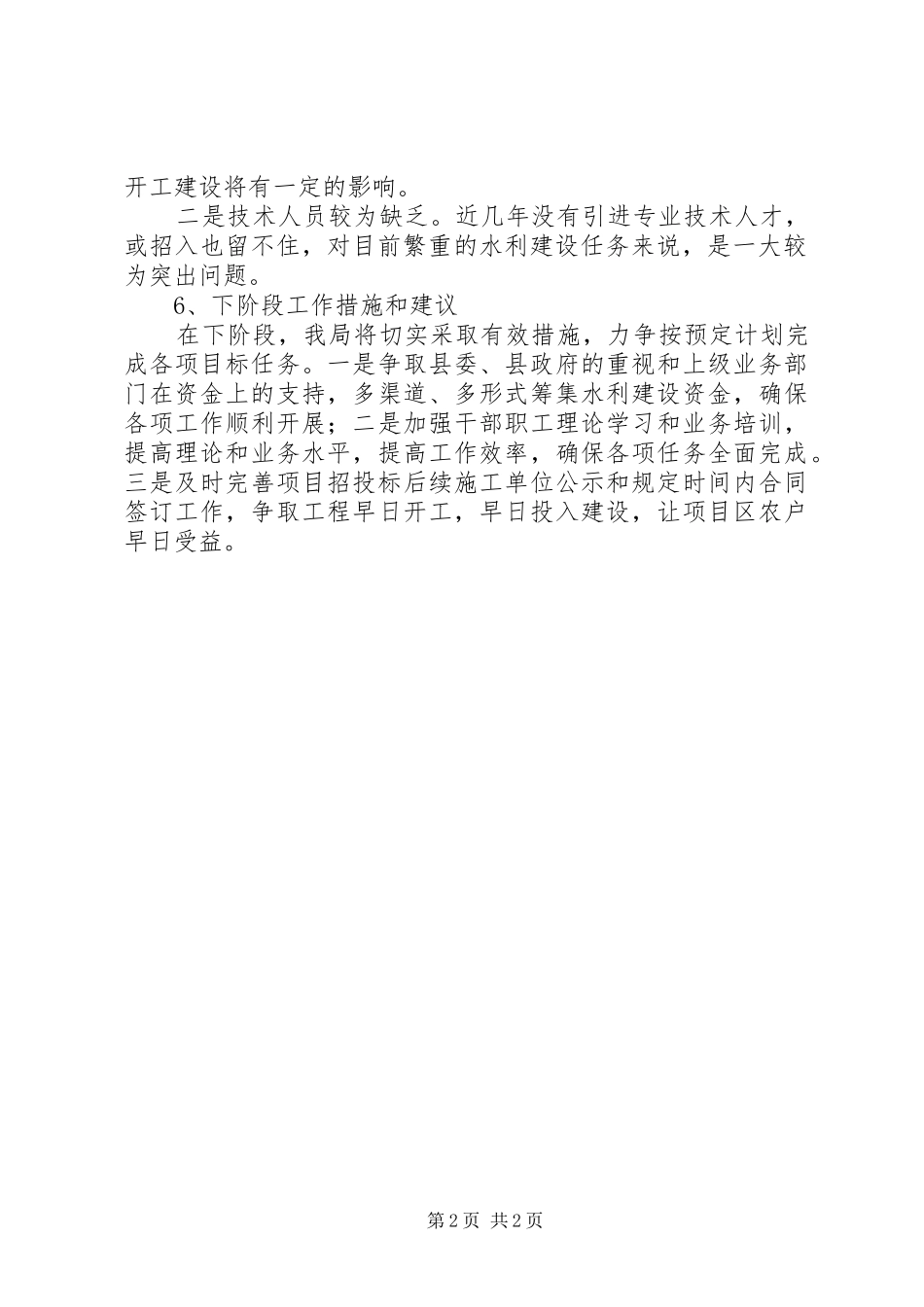

5、存在主要问题一是受省级财政补助资金尚未到位影响,我县重点县招投标工作已基本结束,不久将进入工程实施阶段,对工程的正式第1页共2页开工建设将有一定的影响
二是技术人员较为缺乏
近几年没有引进专业技术人才,或招入也留不住,对目前繁重的水利建设任务来说,是一大较为突出问题
6、下阶段工作措施和
