第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页土石方工程分包合同甲方:(发包方)江西省机械施工公司乙方:(承包方)信宜市东镇建筑工程公司根据工程施工需要,现甲方委托乙方对珠海高栏港经济区中海油天然气陆上终端平基工程施工
为明确工程内容、工程质量及合同双方的权利和义务,依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平、诚实信用和平等互利的原则,双方就本工程施工事项协商一致,订立本合同
第一条工程概况(一)工程名称:珠海高栏港经济区中海油天然气陆上终端平基工程(二)工程地点:珠海高栏港经济区第二条工程范围及工程内容(一)工程范围:①中海油南海天然气陆上终端项目平基工程需用地总面积:153
5万m2,其中:标高为6m填海面积约618527m2,标高为50m平台面积:720049
3m2,(含停车场),终帮平面投影面积104794m2,西北部高填土边坡平面投影面积55673m2
乙方承包范围按上述工程范围扣除甲、乙双方确认已完成的范围确定
(二)工程内容:1、以开山削坡为主,根据施工图设计,50米平台部分将标高超出50米的山体采用普通爆破及控制爆破、开挖、修坡、整平等方式达到所需要的50米标高
将山体中不足50米标高的部分填至50米高
上边坡修至设计坡度,除掉松散石块,保证边坡安全稳定,并砌筑截水沟、急流槽和碎落台挡墙;下边坡修至设计坡度,砌筑第一级挡土墙;下边坡填筑时在原坡面上开挖宽高比不大于1:2的台阶,分层全宽范围填筑、压实,层厚不超过80cm
2、余土运至施工图规定的填海区和发包人指定的填海区,填海标高为+6

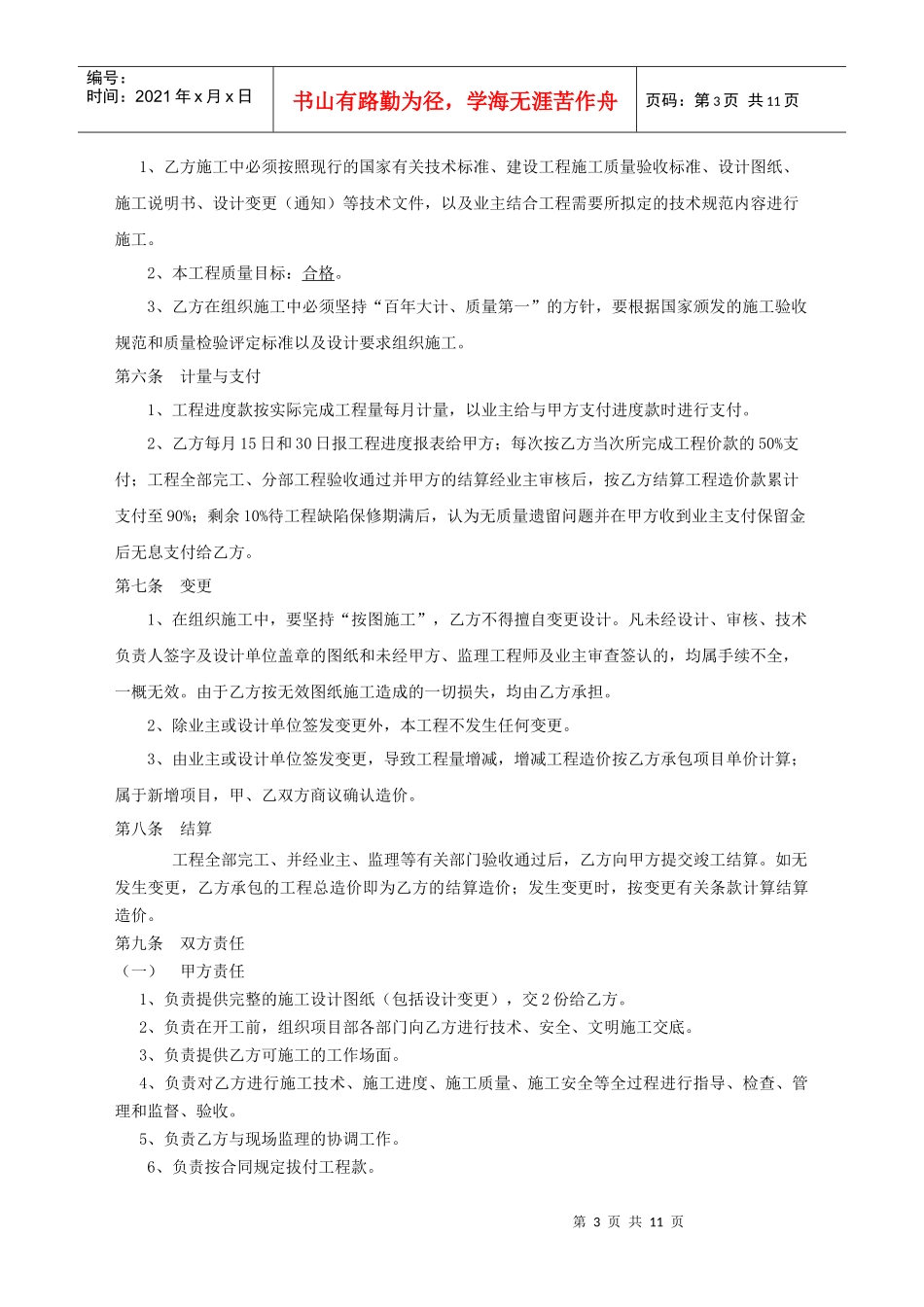

3、围堰施工:先用大石块(≥500kg)填E6—F1边外堤,再填E6、F1、G1、H1围成的区域,F1-G1-H1边填土加宽50-100米,外侧再抛大石块(≥50
