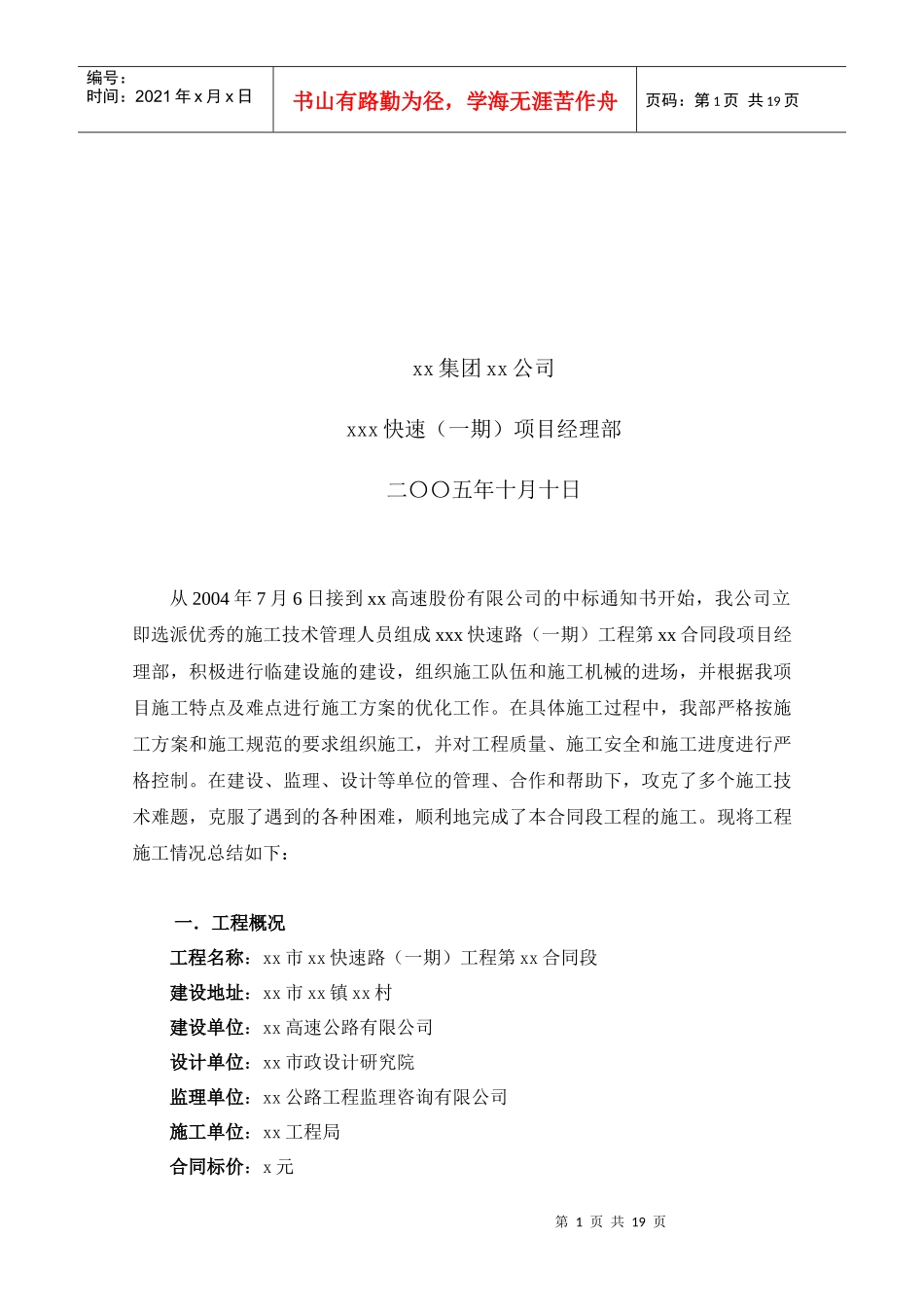

xxx快速路(一期)工程第xx合同段施工总结报告第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页xx集团xx公司xxx快速(一期)项目经理部二〇〇五年十月十日从2004年7月6日接到xx高速股份有限公司的中标通知书开始,我公司立即选派优秀的施工技术管理人员组成xxx快速路(一期)工程第xx合同段项目经理部,积极进行临建设施的建设,组织施工队伍和施工机械的进场,并根据我项目施工特点及难点进行施工方案的优化工作
在具体施工过程中,我部严格按施工方案和施工规范的要求组织施工,并对工程质量、施工安全和施工进度进行严格控制
在建设、监理、设计等单位的管理、合作和帮助下,攻克了多个施工技术难题,克服了遇到的各种困难,顺利地完成了本合同段工程的施工
现将工程施工情况总结如下:一.工程概况工程名称:xx市xx快速路(一期)工程第xx合同段建设地址:xx市xx镇xx村建设单位:xx高速公路有限公司设计单位:xx市政设计研究院监理单位:xx公路工程监理咨询有限公司施工单位:xx工程局合同标价:x元第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页合同工期:9个月实际工期:15个月1
xxxxxx快速路(一期)工程第xx合同段工程位于xx中部地区xxx快速路与xx路相交处
xxx快速路大致呈东西走向,xx路呈南北走向,等级均为城市快速路
本合同段xxx快速路起止桩号为:主线路基K2+894
77~K3+000;主线二号桥左右幅的第二、三联(左幅ZK2+639
266~ZK2+894
77、右幅YK2+638
68~YK2+894
18);A匝道桥第二、三联K0+350
875~K0+774

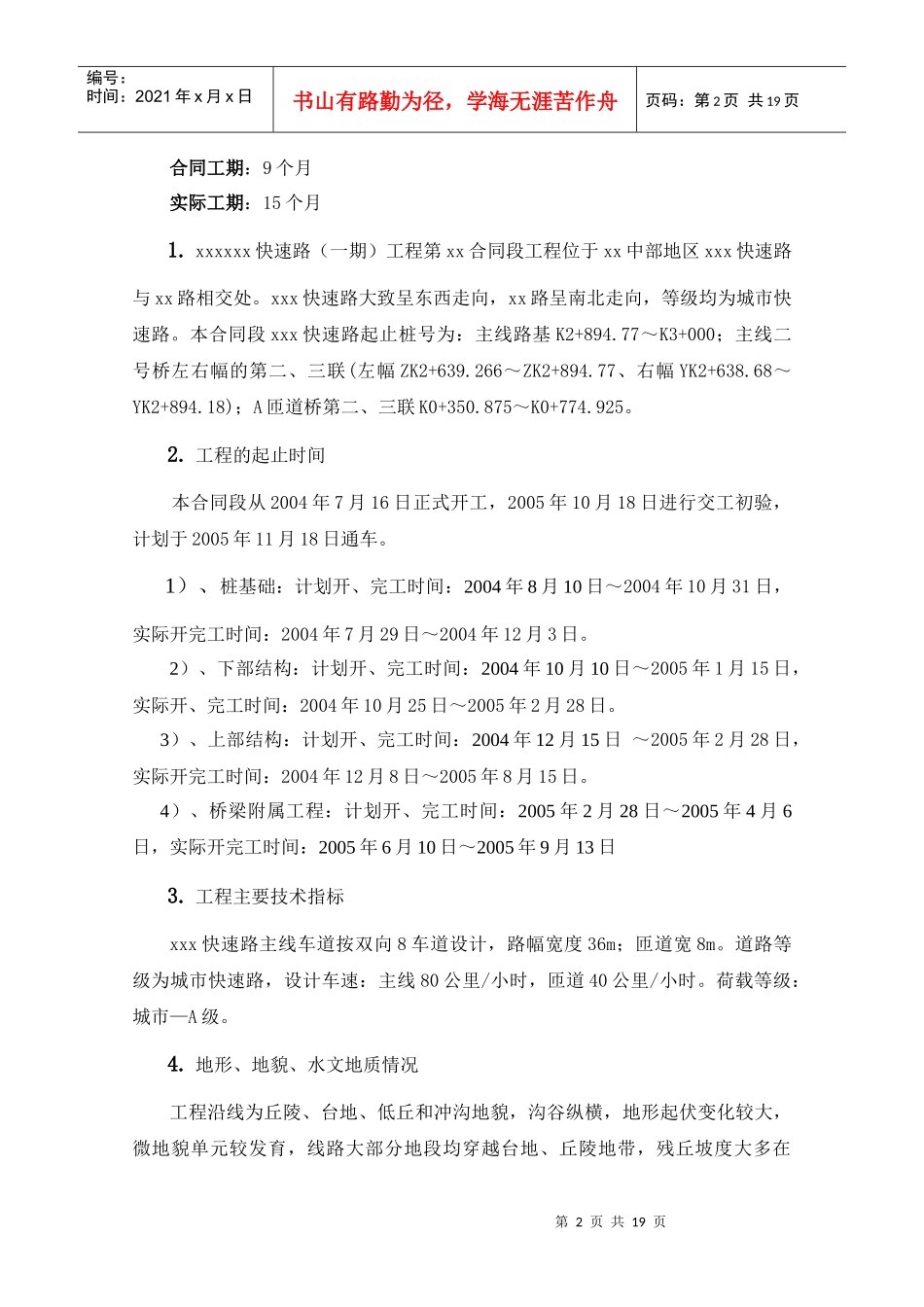

工程的起止时间本合同段从2004年7月16日正式开工,2005年10月18日进行交工初验,计
