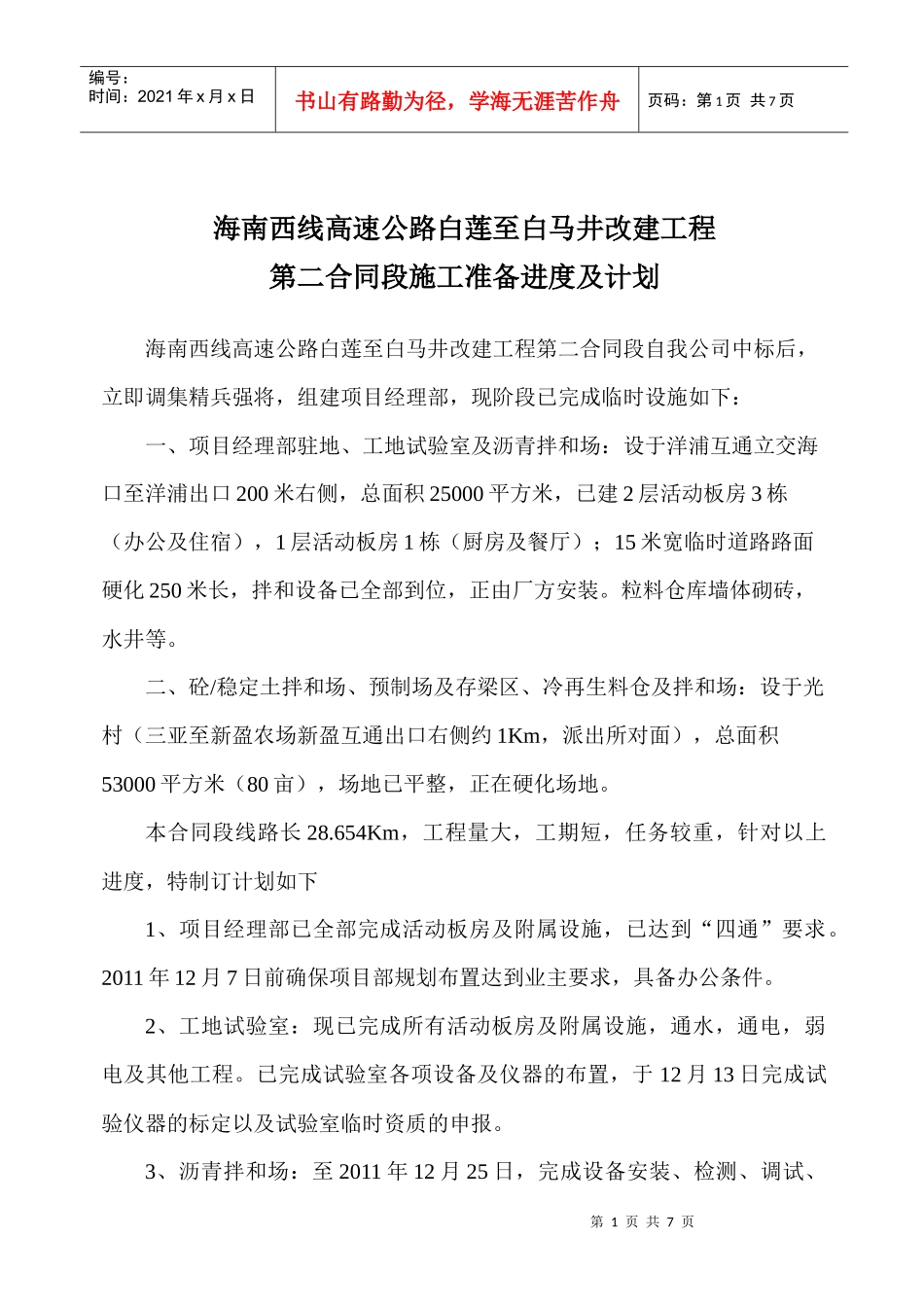

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页海南西线高速公路白莲至白马井改建工程第二合同段施工准备进度及计划海南西线高速公路白莲至白马井改建工程第二合同段自我公司中标后,立即调集精兵强将,组建项目经理部,现阶段已完成临时设施如下:一、项目经理部驻地、工地试验室及沥青拌和场:设于洋浦互通立交海口至洋浦出口200米右侧,总面积25000平方米,已建2层活动板房3栋(办公及住宿),1层活动板房1栋(厨房及餐厅);15米宽临时道路路面硬化250米长,拌和设备已全部到位,正由厂方安装
粒料仓库墙体砌砖,水井等
二、砼/稳定土拌和场、预制场及存梁区、冷再生料仓及拌和场:设于光村(三亚至新盈农场新盈互通出口右侧约1Km,派出所对面),总面积53000平方米(80亩),场地已平整,正在硬化场地
本合同段线路长28
654Km,工程量大,工期短,任务较重,针对以上进度,特制订计划如下1、项目经理部已全部完成活动板房及附属设施,已达到“四通”要求
2011年12月7日前确保项目部规划布置达到业主要求,具备办公条件
2、工地试验室:现已完成所有活动板房及附属设施,通水,通电,弱电及其他工程
已完成试验室各项设备及仪器的布置,于12月13日完成试验仪器的标定以及试验室临时资质的申报

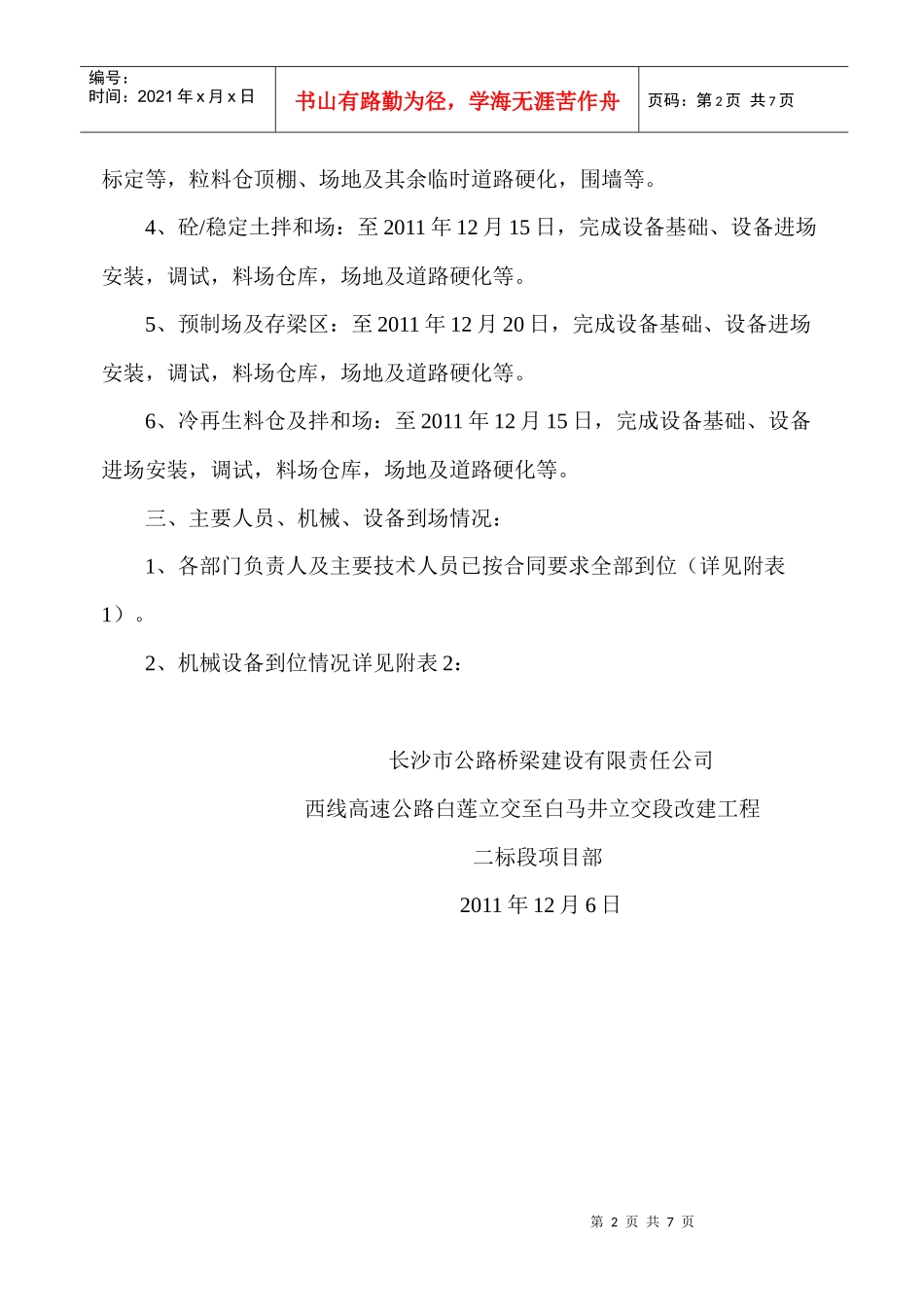

3、沥青拌和场:至2011年12月25日,完成设备安装、检测、调试、第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页标定等,粒料仓顶棚、场地及其余临时道路硬化,围墙等
4、砼/稳定土拌和场:至2011年12月15日,完成设备基础、设备进场安装,调试,料场仓库,场地及道路硬化等
5、预制场及存梁区:至2011年12月20日,完成设备基础、设备进场安装,调试,料场仓库,场地及道路硬化等

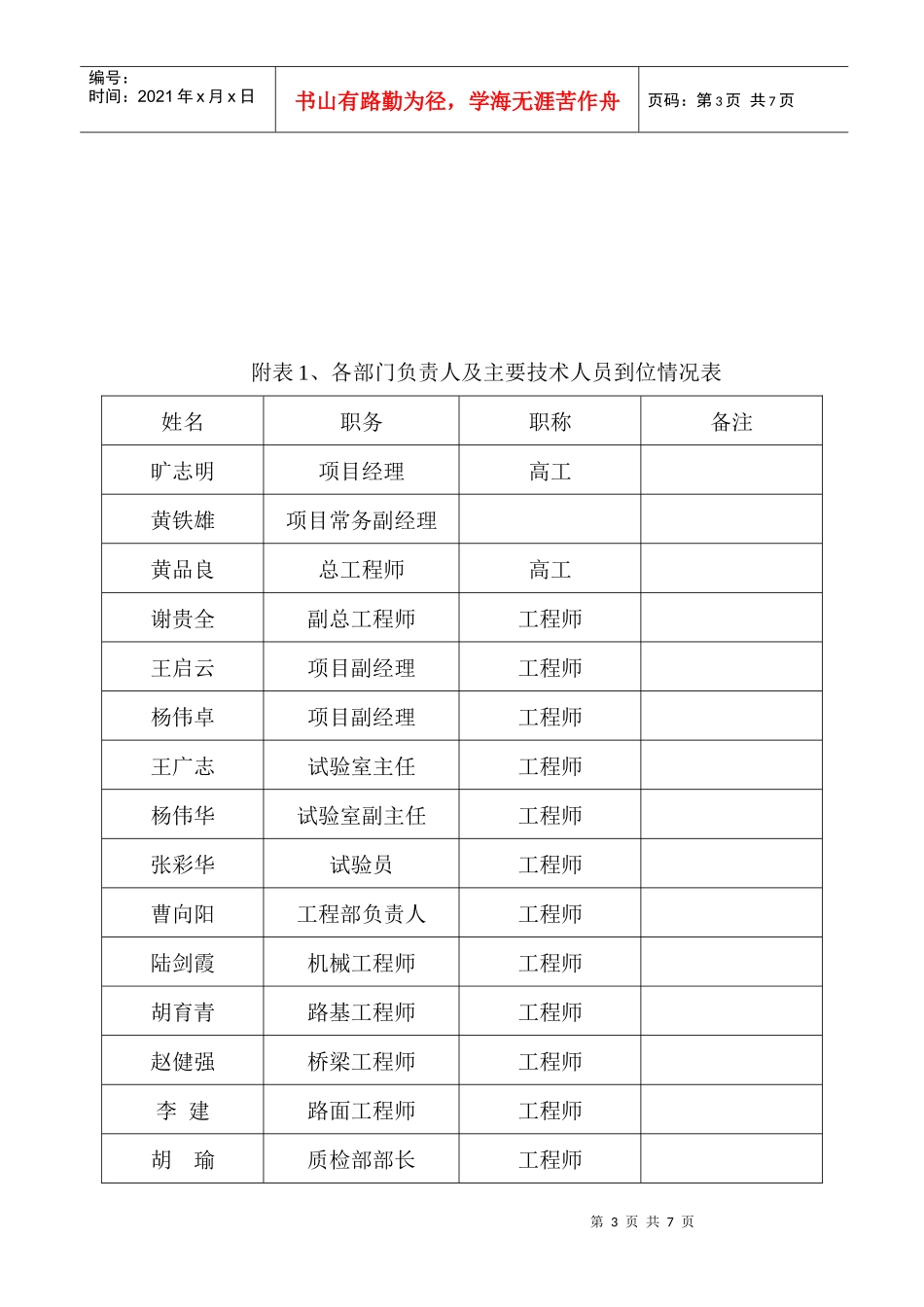

6、冷再生料仓及拌和场:至2011年1
