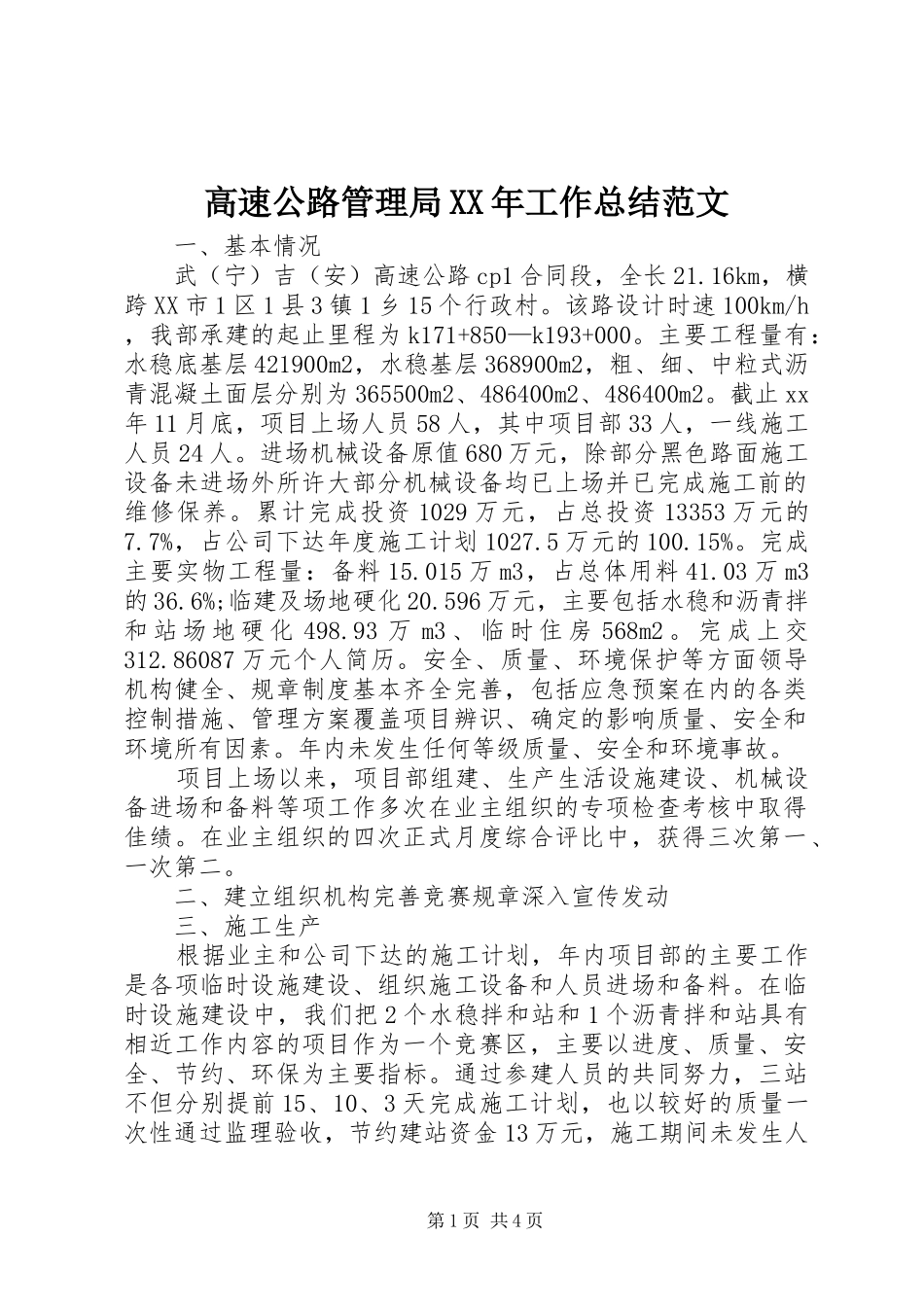

高速公路管理局XX年工作总结范文一、基本情况武(宁)吉(安)高速公路cp1合同段,全长21
16km,横跨XX市1区1县3镇1乡15个行政村
该路设计时速100km/h,我部承建的起止里程为k171+850—k193+000
主要工程量有:水稳底基层421900m2,水稳基层368900m2,粗、细、中粒式沥青混凝土面层分别为365500m2、486400m2、486400m2
截止xx年11月底,项目上场人员58人,其中项目部33人,一线施工人员24人
进场机械设备原值680万元,除部分黑色路面施工设备未进场外所许大部分机械设备均已上场并已完成施工前的维修保养
累计完成投资1029万元,占总投资13353万元的7
7%,占公司下达年度施工计划1027
5万元的100
完成主要实物工程量:备料15
015万m3,占总体用料41
03万m3的36
6%;临建及场地硬化20
596万元,主要包括水稳和沥青拌和站场地硬化498
93万m3、临时住房568m2

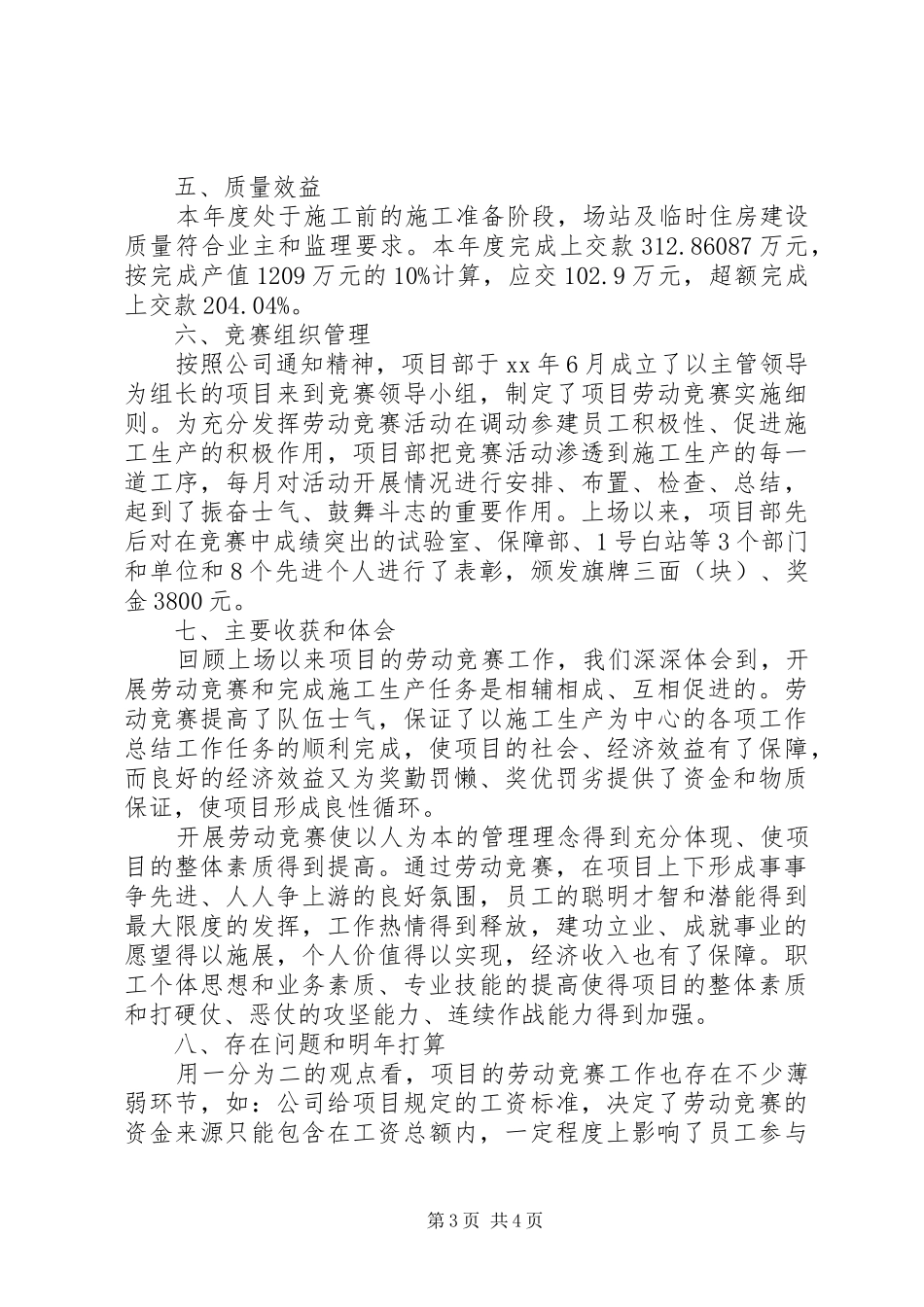

完成上交312
86087万元个人简历

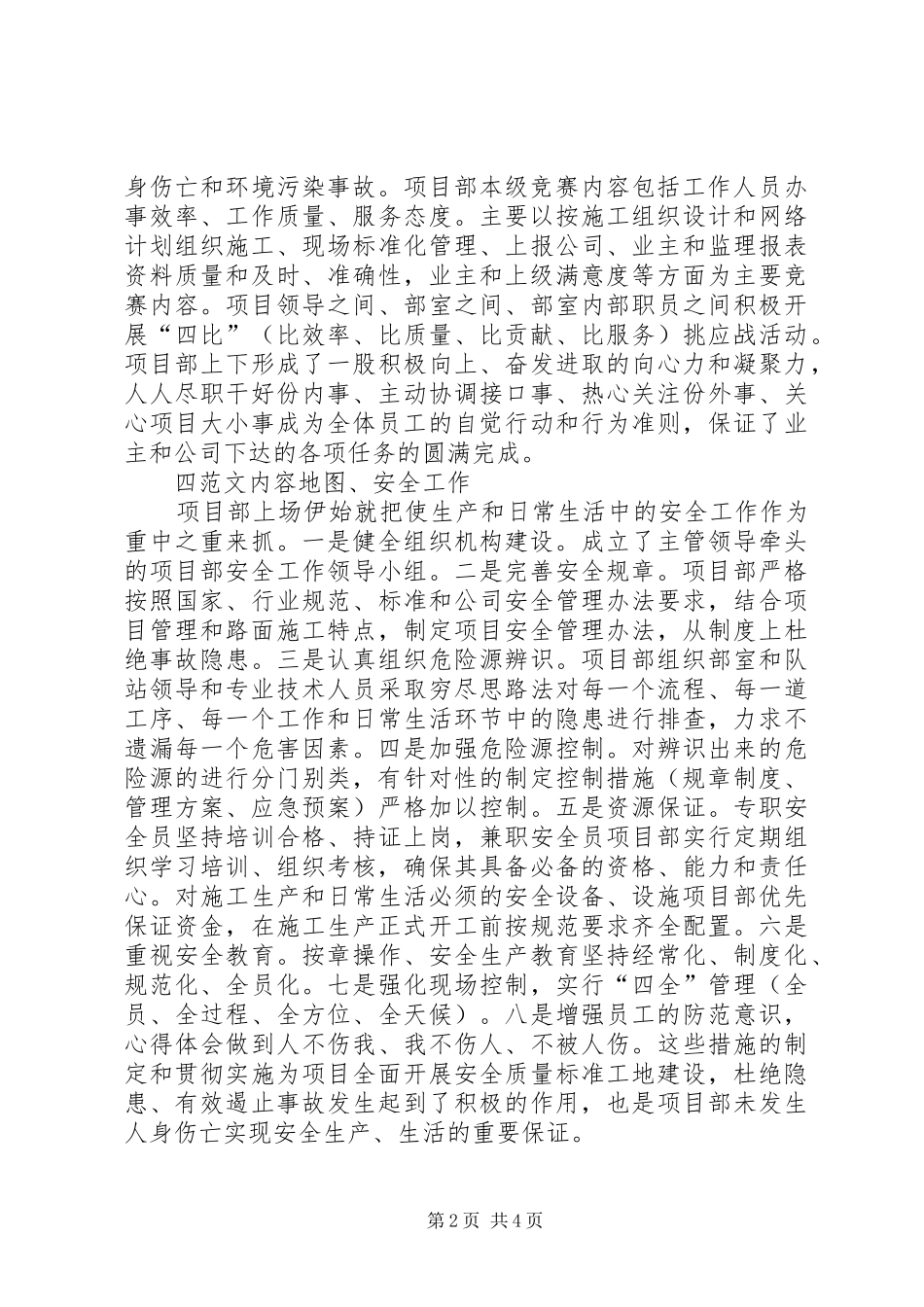

安全、质量、环境保护等方面领导机构健全、规章制度基本齐全完善,包括应急预案在内的各类控制措施、管理方案覆盖项目辨识、确定的影响质量、安全和环境所有因素
年内未发生任何等级质量、安全和环境事故
项目上场以来,项目部组建、生产生活设施建设、机械设备进场和备料等项工作多次在业主组织的专项检查考核中取得佳绩
在业主组织的四次正式月度综合评比中,获得三次第一、一次第二
二、建立组织机构完善竞赛规章深入宣传发动三、施工生产根据业主和公司下达的施工计划,年内项目部的主要工作是各项临时设施建设、组织施工设备和人员进场和备料
在临时设施建设中,我们把2个水稳拌和站和1个沥青拌和站具有相近工作内容的项目作为一个竞赛区,主要以进度、质量、安全、节约、环保为主要指标
通过参建人员的共同努力,三站不但分
