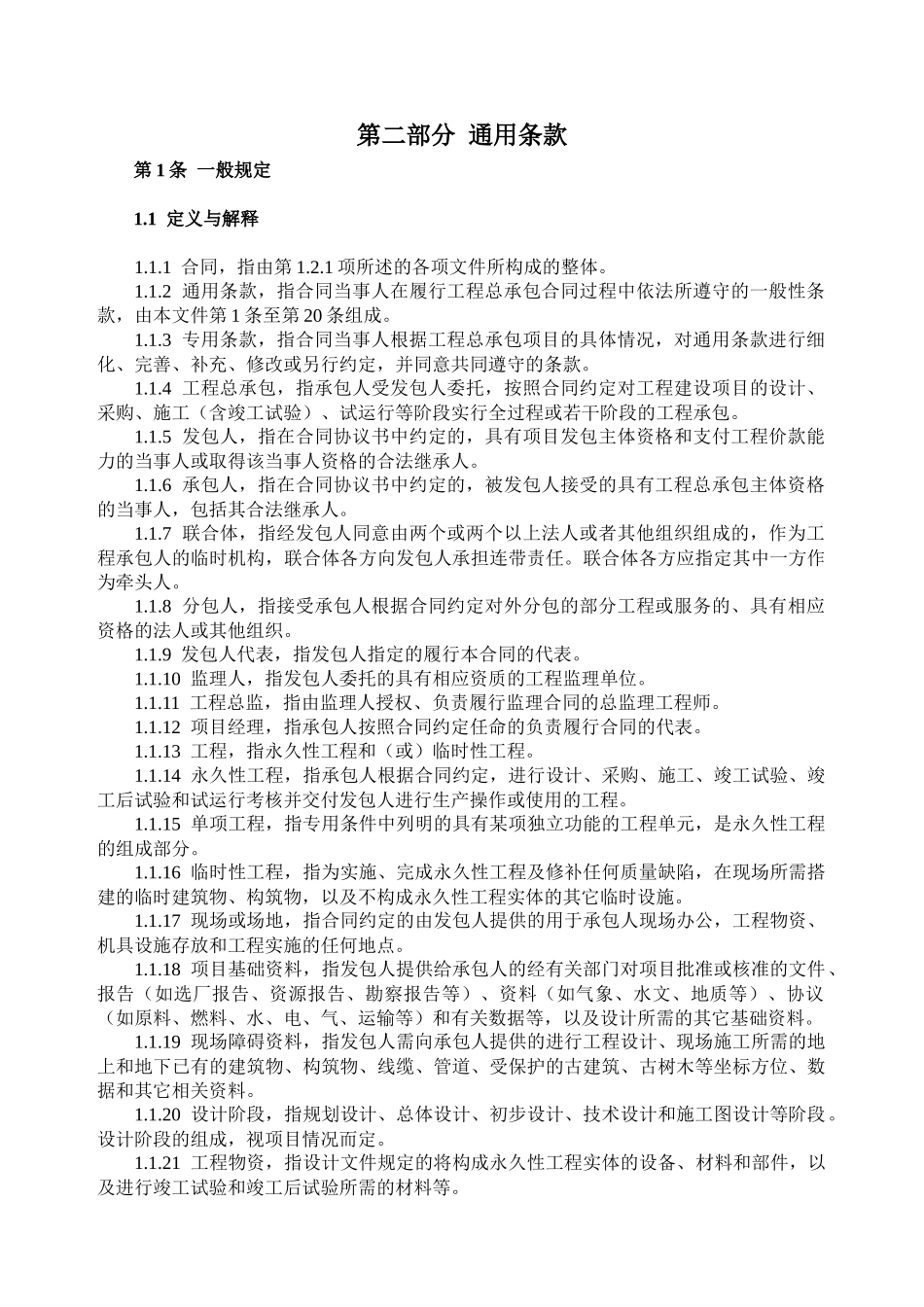

第二部分通用条款第1条一般规定1.1定义与解释1.1.1合同,指由第1.2.1项所述的各项文件所构成的整体。1.1.2通用条款,指合同当事人在履行工程总承包合同过程中依法所遵守的一般性条款,由本文件第1条至第20条组成。1.1.3专用条款,指合同当事人根据工程总承包项目的具体情况,对通用条款进行细化、完善、补充、修改或另行约定,并同意共同遵守的条款。1.1.4工程总承包,指承包人受发包人委托,按照合同约定对工程建设项目的设计、采购、施工(含竣工试验)、试运行等阶段实行全过程或若干阶段的工程承包。1.1.5发包人,指在合同协议书中约定的,具有项目发包主体资格和支付工程价款能力的当事人或取得该当事人资格的合法继承人。1.1.6承包人,指在合同协议书中约定的,被发包人接受的具有工程总承包主体资格的当事人,包括其合法继承人。1.1.7联合体,指经发包人同意由两个或两个以上法人或者其他组织组成的,作为工程承包人的临时机构,联合体各方向发包人承担连带责任。联合体各方应指定其中一方作为牵头人。1.1.8分包人,指接受承包人根据合同约定对外分包的部分工程或服务的、具有相应资格的法人或其他组织。1.1.9发包人代表,指发包人指定的履行本合同的代表。1.1.10监理人,指发包人委托的具有相应资质的工程监理单位。1.1.11工程总监,指由监理人授权、负责履行监理合同的总监理工程师。1.1.12项目经理,指承包人按照合同约定任命的负责履行合同的代表。1.1.13工程,指永久性工程和(或)临时性工程。1.1.14永久性工程,指承包人根据合同约定,进行设计、采购、施工、竣工试验、竣工后试验和试运行考核并交付发包人进行生产操作或使用的工程。1.1.15单项工程,指专用条件中列明的具有某项独立功能的工程单元,是永久性工程的组成部分。1.1.16临时性工程,指为实施、完成永久性工程及修补任何质量缺陷,在现场所需搭建的临时建筑物、构筑物,以及不构成永久性工程实体的其它临时设施。1.1.17现场或场地,指合同约定的由发包人提供的用于承包人现场办公,工程物资、机具设施存放和工程实施的任何地点。1.1.18项目基础资料,指发包人提供给承包人的经有关部门对项目批准或核准的文件、报告(如选厂报告、资源报告、勘察报告等)、资料(如气象、水文、地质等)、协议(如原料、燃料、水、电、气、运输等)和有关数据等,以及设计所需的其它基础资料。1.1.19现场障碍资料,指发包人需向承包人提供的进行工程设计、现场施工所需的地上和地下已有的建筑物、构筑物、线缆、管道、受保护的古建筑、古树木等坐标方位、数据和其它相关资料。1.1.20设计阶段,指规划设计、总体设计、初步设计、技术设计和施工图设计等阶段。设计阶段的组成,视项目情况而定。1.1.21工程物资,指设计文件规定的将构成永久性工程实体的设备、材料和部件,以及进行竣工试验和竣工后试验所需的材料等。1.1.22施工,指承包人把设计文件转化为永久性工程的过程,包括土建、安装和竣工试验等作业。1.1.23竣工试验,指工程或(和)单项工程被发包人接收前,应由承包人负责进行的机械、设备、部件、线缆和管道等性能试验。1.1.24变更,指在不改变工程功能和规模的情况下,发包人书面通知或书面批准的,对工程所作的任何更改。1.1.25施工竣工,指工程已按合同约定和设计要求完成土建、安装,并通过竣工试验。1.1.26.工程接收:指工程或(和)单项工程通过竣工试验后,为使发包人的操作人员、使用岗位进行竣工后试验、试运行准备,由承包人与发包人进行工程交接,并由发包人颁发接收证书的过程。1.1.27竣工后试验,指工程被发包人接收后,按合同约定由发包人自行或在发包人组织领导下由承包人指导进行的工程的生产或(和)使用功能试验。1.1.28试运行考核,指根据合同约定,在工程完成竣工试验后,由发包人自行或在发包人的组织领导下由承包人指导进行的包括合同目标考核验收在内的全部试验。1.1.29考核验收证书,指试运行考核的全部试验完成并通过验收后,由发包人签发的验收证书。1.1.30工程竣工验收,指承包人接到考核验收证书、完成扫尾工程和缺陷修复,并按合同约定提交竣工验收报告、竣工资料、竣工结算资料,...
