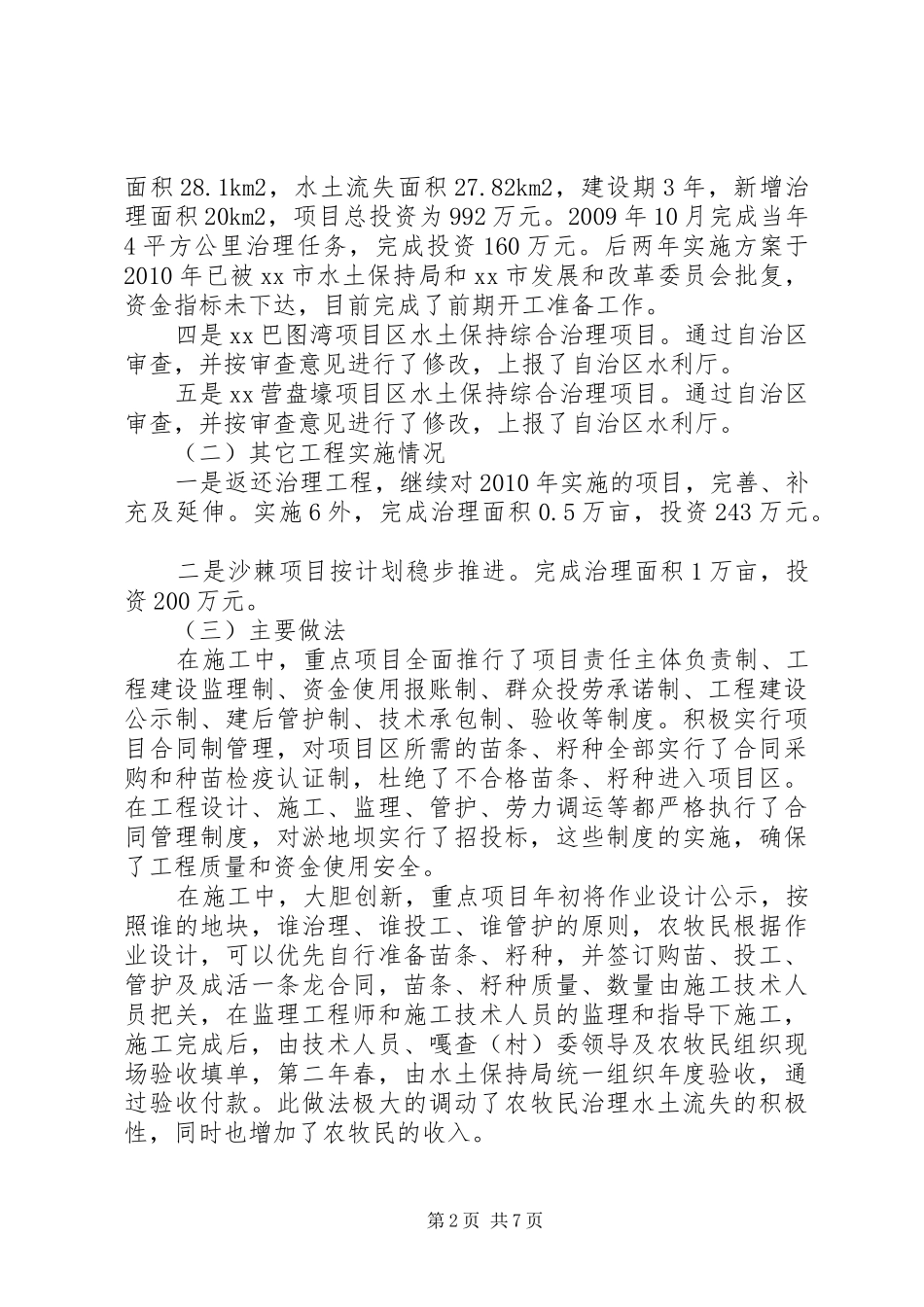

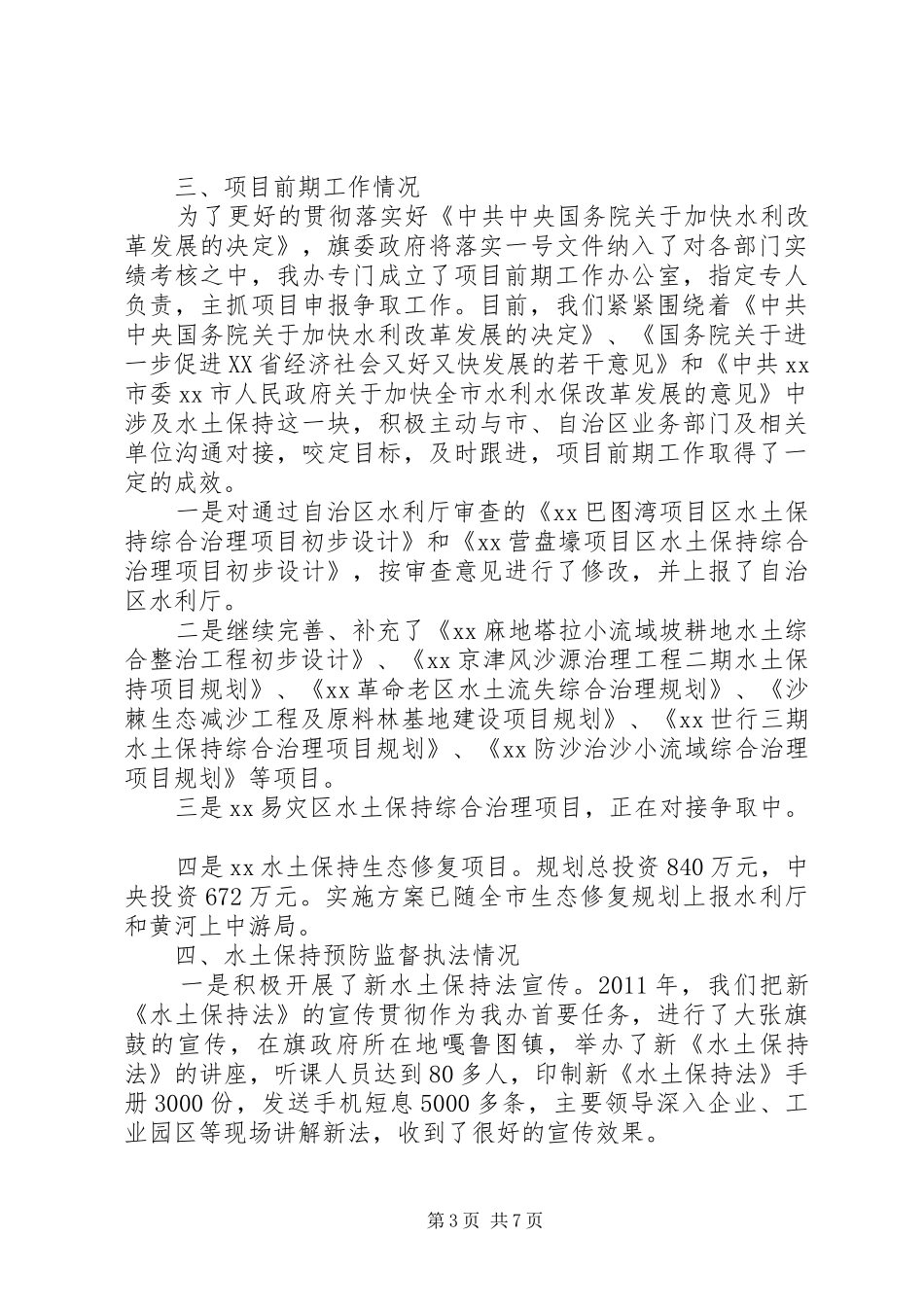

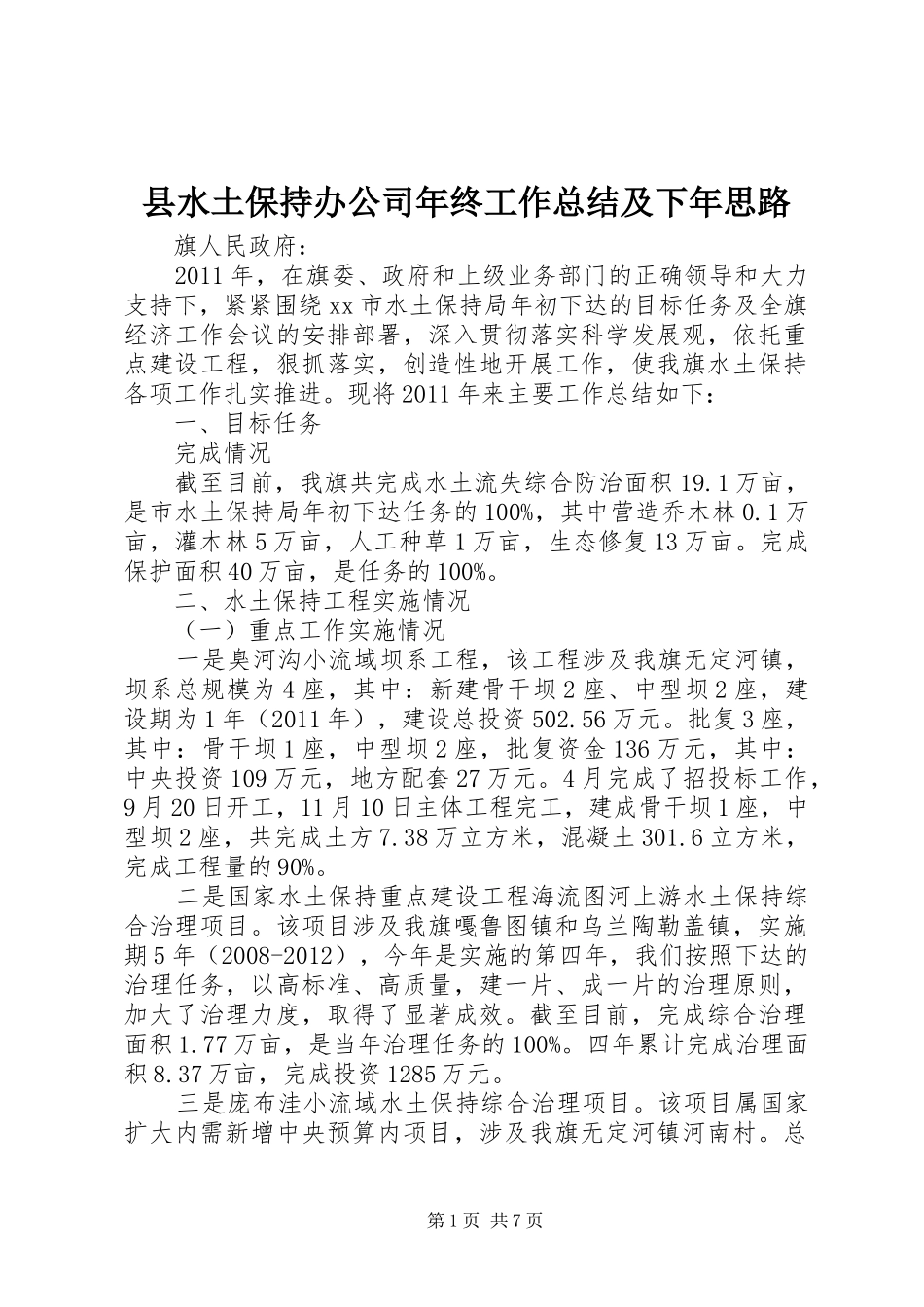

县水土保持办公司年终工作总结及下年思路旗人民政府:2011年,在旗委、政府和上级业务部门的正确领导和大力支持下,紧紧围绕xx市水土保持局年初下达的目标任务及全旗经济工作会议的安排部署,深入贯彻落实科学发展观,依托重点建设工程,狠抓落实,创造性地开展工作,使我旗水土保持各项工作扎实推进
现将2011年来主要工作总结如下:一、目标任务完成情况截至目前,我旗共完成水土流失综合防治面积19
1万亩,是市水土保持局年初下达任务的100%,其中营造乔木林0
1万亩,灌木林5万亩,人工种草1万亩,生态修复13万亩
完成保护面积40万亩,是任务的100%
二、水土保持工程实施情况(一)重点工作实施情况一是臭河沟小流域坝系工程,该工程涉及我旗无定河镇,坝系总规模为4座,其中:新建骨干坝2座、中型坝2座,建设期为1年(2011年),建设总投资502
批复3座,其中:骨干坝1座,中型坝2座,批复资金136万元,其中:中央投资109万元,地方配套27万元
4月完成了招投标工作,9月20日开工,11月10日主体工程完工,建成骨干坝1座,中型坝2座,共完成土方7
38万立方米,混凝土301
6立方米,完成工程量的90%
二是国家水土保持重点建设工程海流图河上游水土保持综合治理项目
该项目涉及我旗嘎鲁图镇和乌兰陶勒盖镇,实施期5年(2008-2012),今年是实施的第四年,我们按照下达的治理任务,以高标准、高质量,建一片、成一片的治理原则,加大了治理力度,取得了显著成效
截至目前,完成综合治理面积1
77万亩,是当年治理任务的100%
四年累计完成治理面积8
37万亩,完成投资1285万元
三是庞布洼小流域水土保持综合治理项目
该项目属国家扩大内需新增中央预算内项目,涉及我旗无定河镇河南村
总第1页共7页面积28
1km2,水土流失面积27
82km2,建设期3年,新增治理面积20km2,项目
