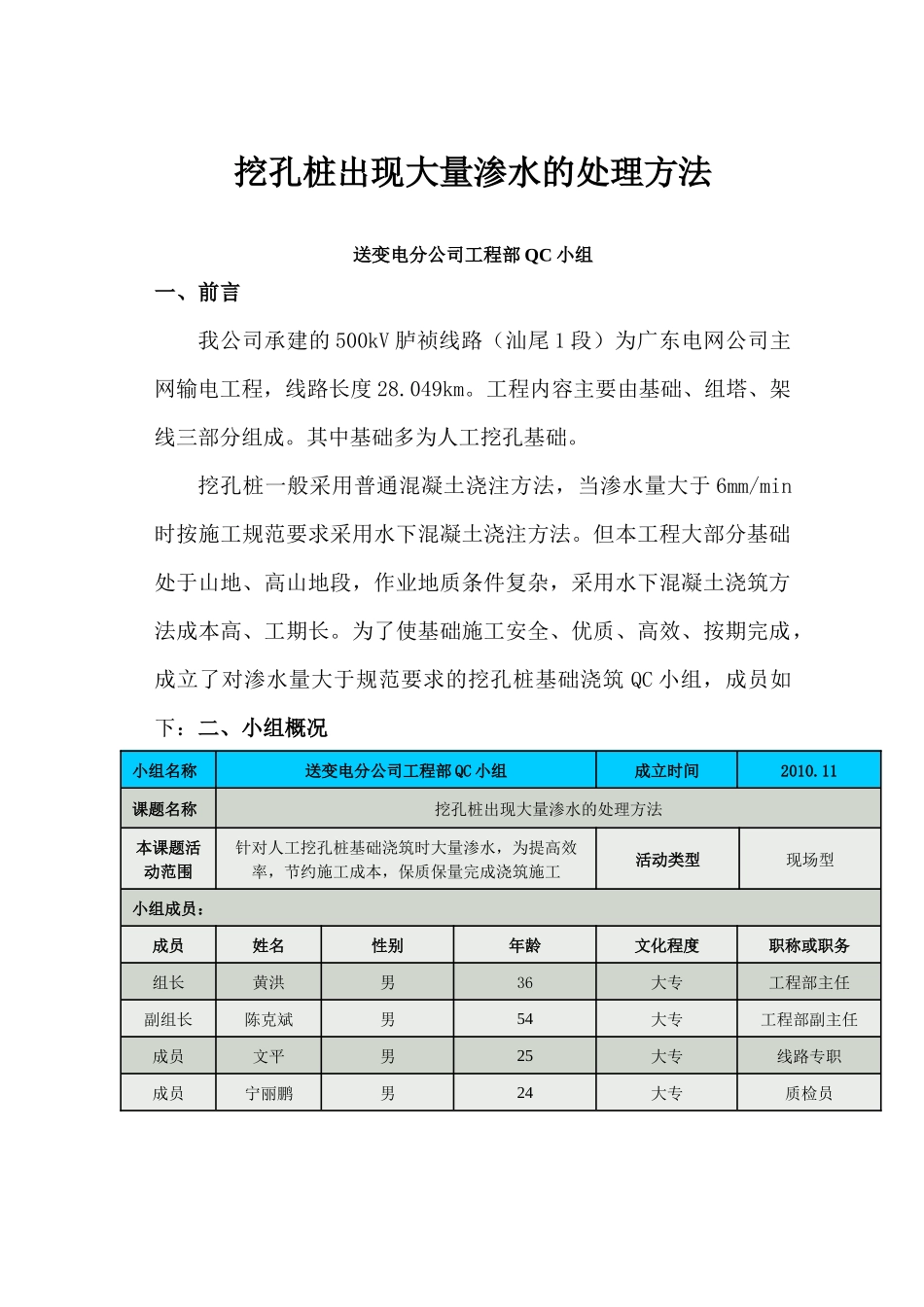

挖孔桩出现大量渗水的处理方法送变电分公司QC小组二O一一年二月十五日广东省电力一局QC活动成果汇报材料现场型挖孔桩出现大量渗水的处理方法送变电分公司工程部QC小组一、前言我公司承建的500kV胪祯线路(汕尾1段)为广东电网公司主网输电工程,线路长度28
工程内容主要由基础、组塔、架线三部分组成
其中基础多为人工挖孔基础
挖孔桩一般采用普通混凝土浇注方法,当渗水量大于6mm/min时按施工规范要求采用水下混凝土浇注方法
但本工程大部分基础处于山地、高山地段,作业地质条件复杂,采用水下混凝土浇筑方法成本高、工期长
为了使基础施工安全、优质、高效、按期完成,成立了对渗水量大于规范要求的挖孔桩基础浇筑QC小组,成员如下:二、小组概况小组名称送变电分公司工程部QC小组成立时间2010

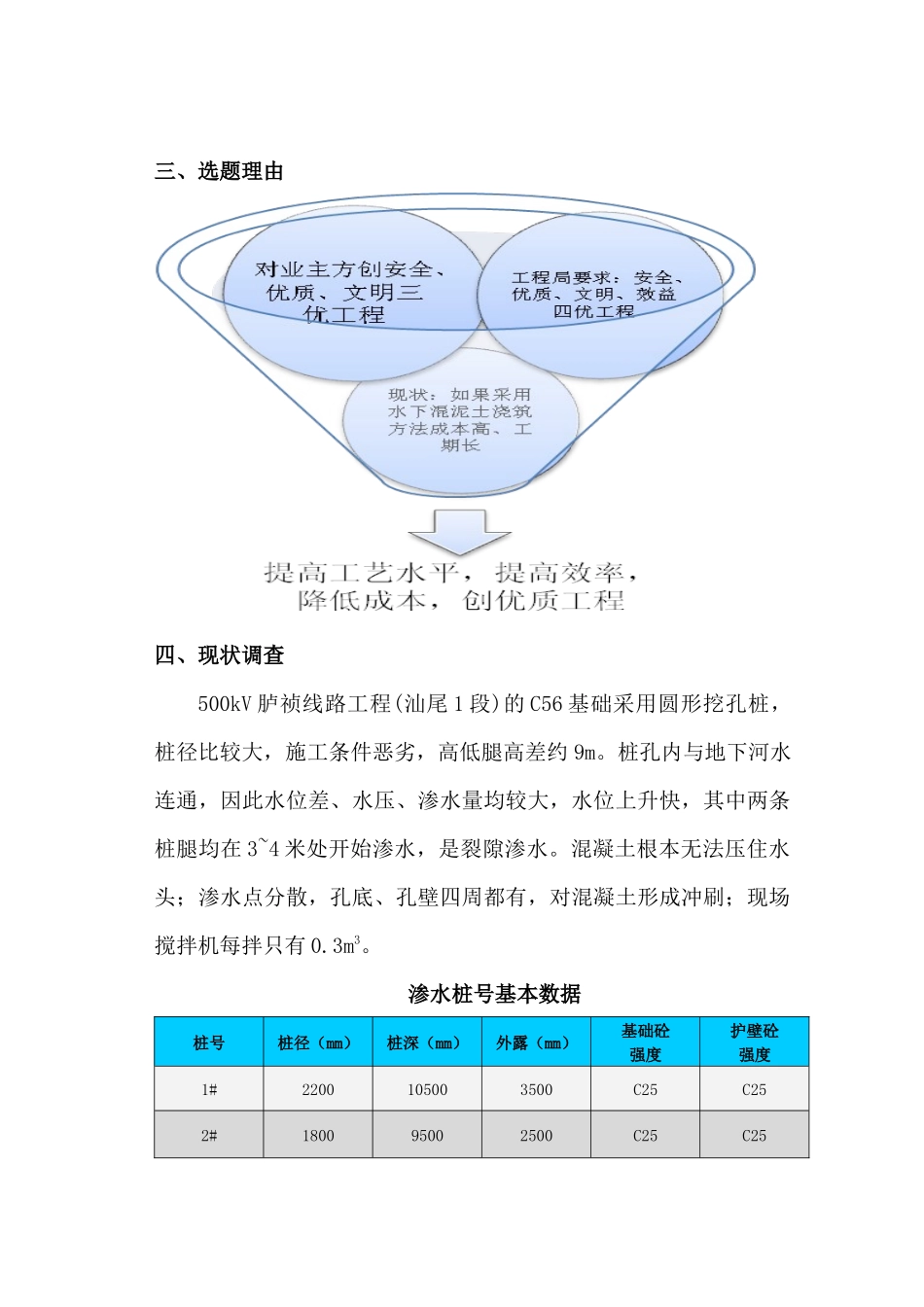

11课题名称挖孔桩出现大量渗水的处理方法本课题活动范围针对人工挖孔桩基础浇筑时大量渗水,为提高效率,节约施工成本,保质保量完成浇筑施工活动类型现场型小组成员:成员姓名性别年龄文化程度职称或职务组长黄洪男36大专工程部主任副组长陈克斌男54大专工程部副主任成员文平男25大专线路专职成员宁丽鹏男24大专质检员三、选题理由四、现状调查500kV胪祯线路工程(汕尾1段)的C56基础采用圆形挖孔桩,桩径比较大,施工条件恶劣,高低腿高差约9m
桩孔内与地下河水连通,因此水位差、水压、渗水量均较大,水位上升快,其中两条桩腿均在3~4米处开始渗水,是裂隙渗水
混凝土根本无法压住水头;渗水点分散,孔底、孔壁四周都有,对混凝土形成冲刷;现场搅拌机每拌只有0
渗水桩号基本数据桩号桩径(mm)桩深(mm)外露(mm)基础砼强度护壁砼强度1#2200105003500C25C252#180095002500C25C25五、课题目标1、目标制定我们这“挖孔桩出现大量渗水的处理方法QC小组”把这次活动目标设定为:
