灰土地基灰土石料、石灰或水泥(当水泥替代灰土中的石灰时)等材料及配合比应符合设计要求,灰土应搅拌均匀
施工过程中应检查分层铺设的厚度、分段施工时上下两层的搭接长度、夯实时加水量、夯压遍数、压实系数
施工结束后,应检验灰土地基的承载力
灰土地基的质量验收标准应符合表1的规定
表1灰土地基质量检验标准项序检查项目允许偏差或允许值检查方法单位数值一般项目1石灰粒径mm≤5筛分法2土料有机质含量%≤5试验室焙烧法3土颗粒粒径mm≤15筛分法4含水量(与要求的最优含水量比较)%±2烘干法5分层厚度偏差(与设计要求比较)mm±50水准仪2
土方开挖土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场
施工过程中应检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化
土方开挖工程质量检验标准应符合表2的规定

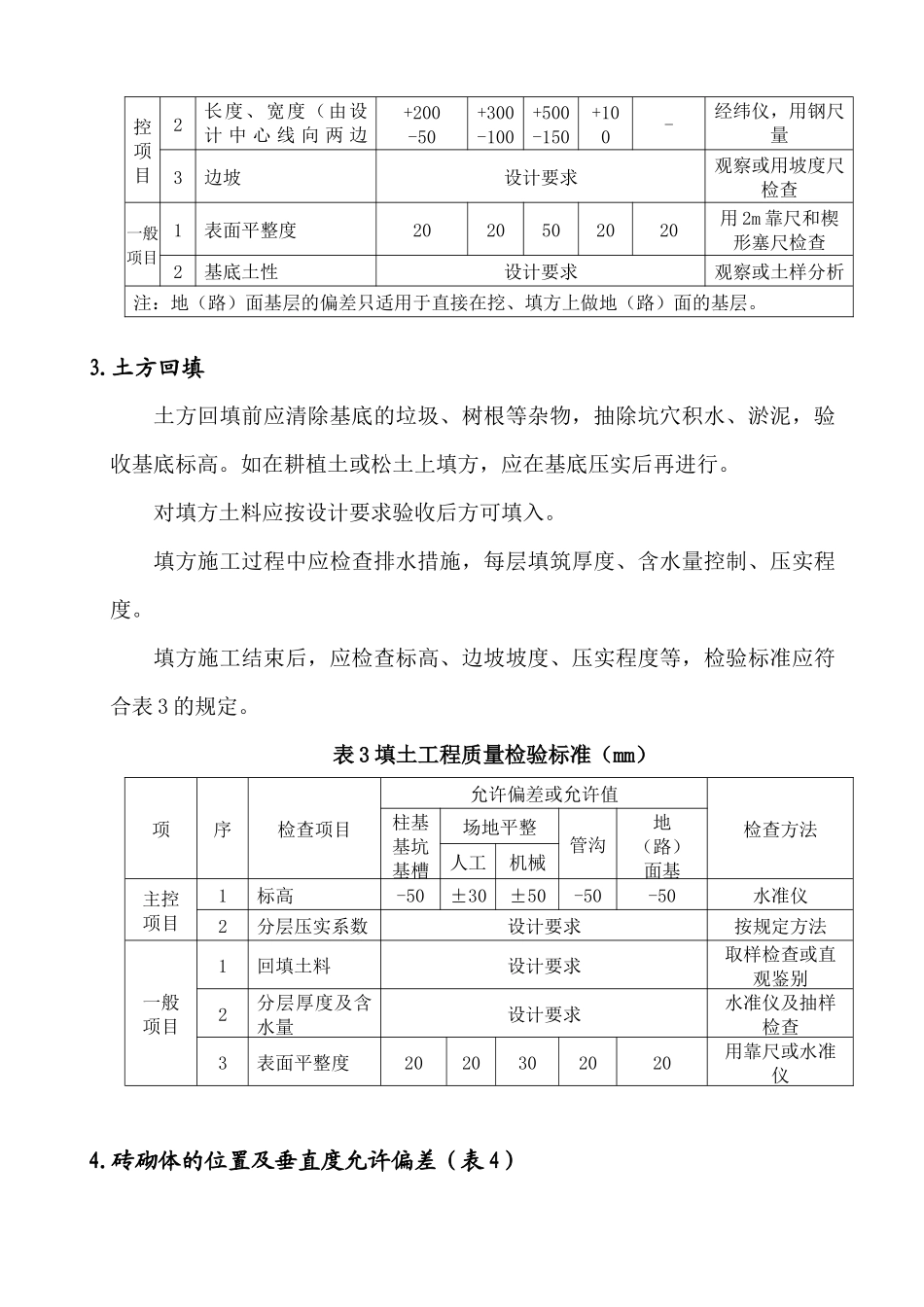

表2土方开挖工程质量检验标准(mm)项序项目允许偏差或允许值检验方法柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主1标高-50±30±50-50-50水准仪控项目2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+100-经纬仪,用钢尺量3边坡设计要求观察或用坡度尺检查一般项目1表面平整度2020502020用2m靠尺和楔形塞尺检查2基底土性设计要求观察或土样分析注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层
土方回填土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高
如在耕植土或松土上填方,应在基底压实后再进行
对填方土料应按设计要求验收后方可填入
填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度
填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合表3的规定
表3填土工程质量检验标准(mm)项序
