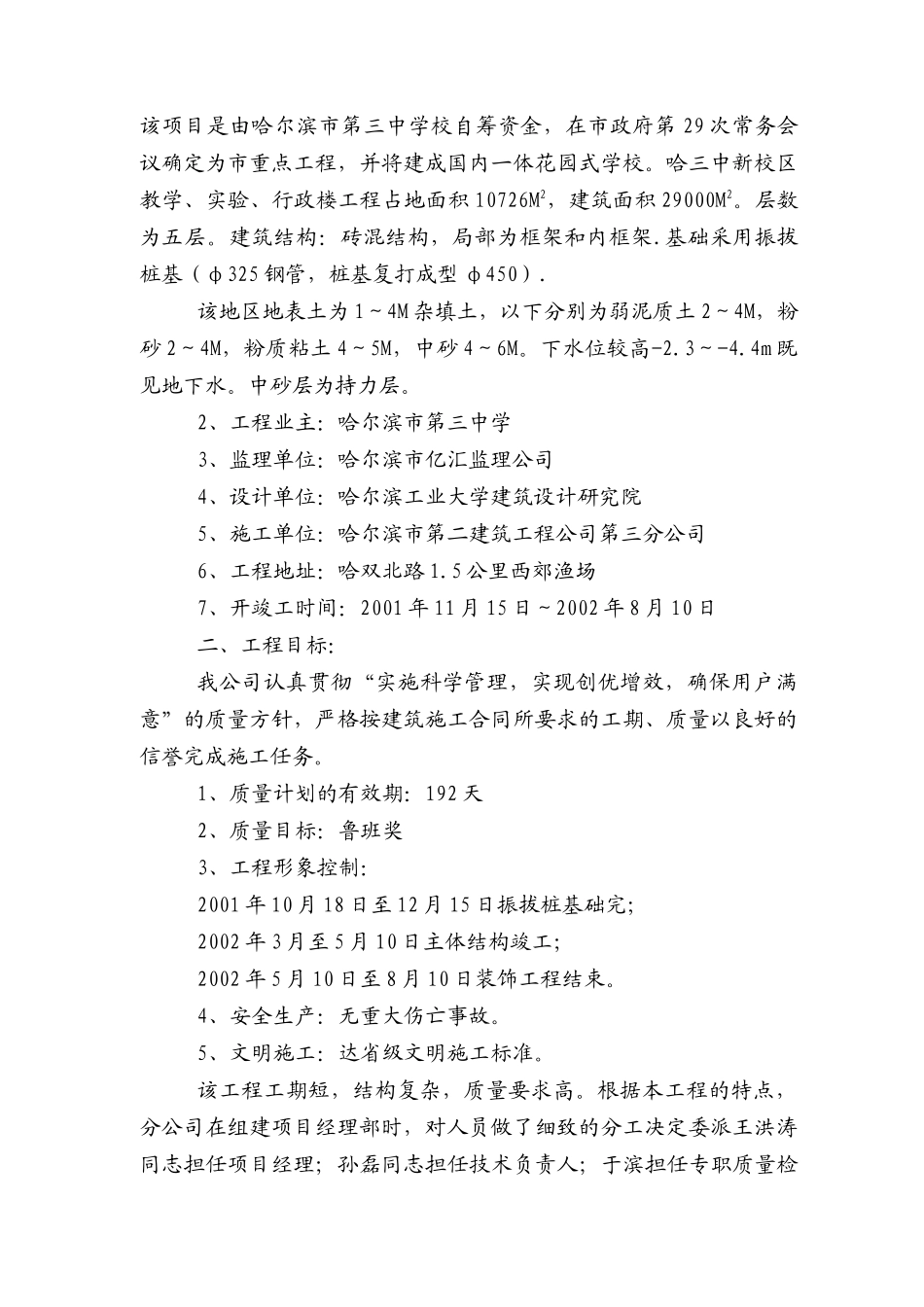

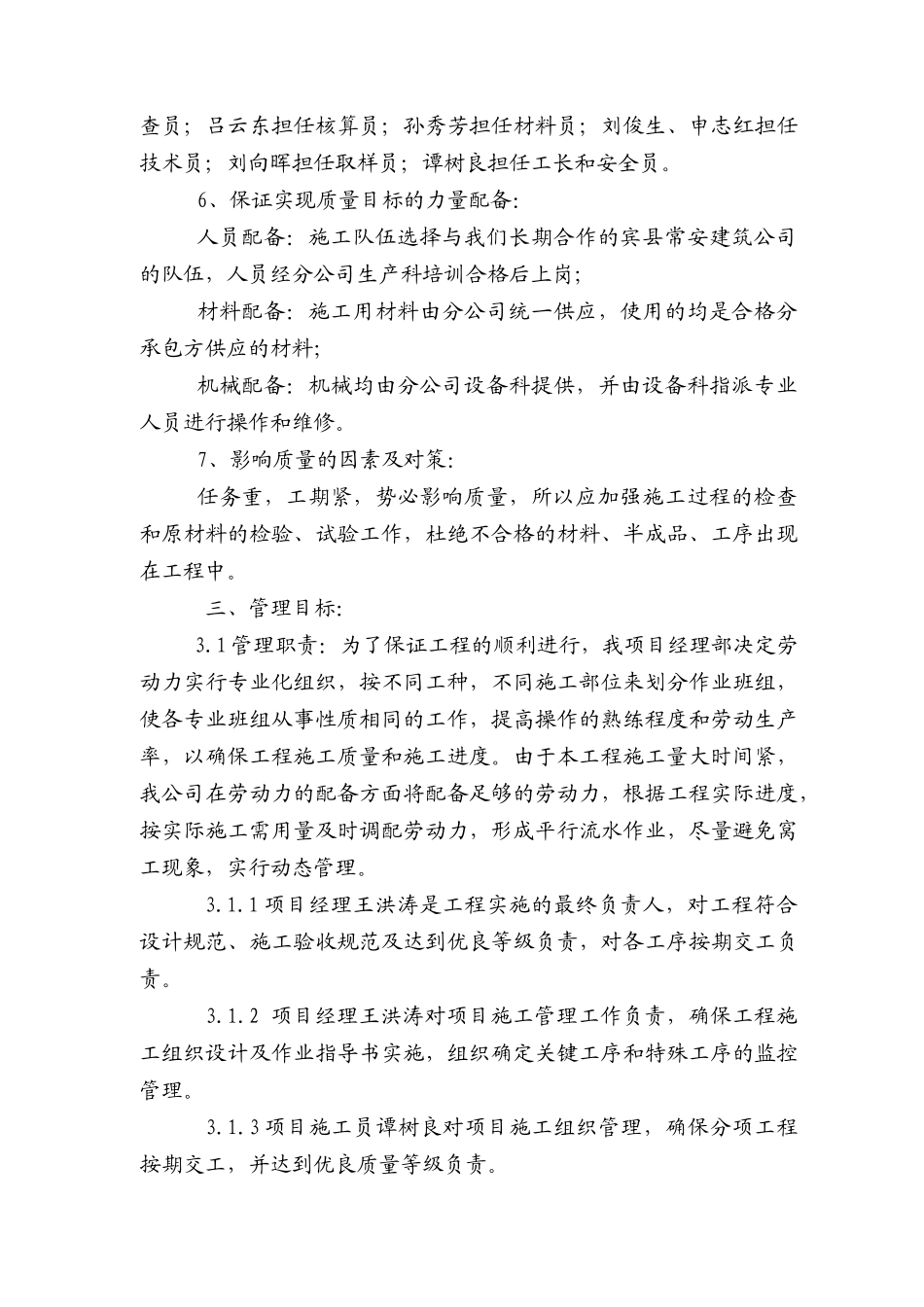

哈三中新校区教学、实验、行政楼工程质量计划哈尔滨市第二建筑工程公司第三分公司哈三中项目经理部编制人:孙磊二OO一年十一月十五日一、概述:1、工程简介哈尔滨市第三中学校新校区位于哈双北路1.5公里西郊渔场,该项目是由哈尔滨市第三中学校自筹资金,在市政府第29次常务会议确定为市重点工程,并将建成国内一体花园式学校。哈三中新校区教学、实验、行政楼工程占地面积10726M2,建筑面积29000M2。层数为五层。建筑结构:砖混结构,局部为框架和内框架.基础采用振拔桩基(φ325钢管,桩基复打成型φ450).该地区地表土为1~4M杂填土,以下分别为弱泥质土2~4M,粉砂2~4M,粉质粘土4~5M,中砂4~6M。下水位较高-2.3~-4.4m既见地下水。中砂层为持力层。2、工程业主:哈尔滨市第三中学3、监理单位:哈尔滨市亿汇监理公司4、设计单位:哈尔滨工业大学建筑设计研究院5、施工单位:哈尔滨市第二建筑工程公司第三分公司6、工程地址:哈双北路1.5公里西郊渔场7、开竣工时间:2001年11月15日~2002年8月10日二、工程目标:我公司认真贯彻“实施科学管理,实现创优增效,确保用户满意”的质量方针,严格按建筑施工合同所要求的工期、质量以良好的信誉完成施工任务。1、质量计划的有效期:192天2、质量目标:鲁班奖3、工程形象控制:2001年10月18日至12月15日振拔桩基础完;2002年3月至5月10日主体结构竣工;2002年5月10日至8月10日装饰工程结束。4、安全生产:无重大伤亡事故。5、文明施工:达省级文明施工标准。该工程工期短,结构复杂,质量要求高。根据本工程的特点,分公司在组建项目经理部时,对人员做了细致的分工决定委派王洪涛同志担任项目经理;孙磊同志担任技术负责人;于滨担任专职质量检查员;吕云东担任核算员;孙秀芳担任材料员;刘俊生、申志红担任技术员;刘向晖担任取样员;谭树良担任工长和安全员。6、保证实现质量目标的力量配备:人员配备:施工队伍选择与我们长期合作的宾县常安建筑公司的队伍,人员经分公司生产科培训合格后上岗;材料配备:施工用材料由分公司统一供应,使用的均是合格分承包方供应的材料;机械配备:机械均由分公司设备科提供,并由设备科指派专业人员进行操作和维修。7、影响质量的因素及对策:任务重,工期紧,势必影响质量,所以应加强施工过程的检查和原材料的检验、试验工作,杜绝不合格的材料、半成品、工序出现在工程中。三、管理目标:3.1管理职责:为了保证工程的顺利进行,我项目经理部决定劳动力实行专业化组织,按不同工种,不同施工部位来划分作业班组,使各专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度。由于本工程施工量大时间紧,我公司在劳动力的配备方面将配备足够的劳动力,根据工程实际进度,按实际施工需用量及时调配劳动力,形成平行流水作业,尽量避免窝工现象,实行动态管理。3.1.1项目经理王洪涛是工程实施的最终负责人,对工程符合设计规范、施工验收规范及达到优良等级负责,对各工序按期交工负责。3.1.2项目经理王洪涛对项目施工管理工作负责,确保工程施工组织设计及作业指导书实施,组织确定关键工序和特殊工序的监控管理。3.1.3项目施工员谭树良对项目施工组织管理,确保分项工程按期交工,并达到优良质量等级负责。3.1.4项目技术负责人孙磊负责日常技术工作及技术资料管理,负责编制项目质量计划、施工组织设计、关键工序和特殊工序作业指导书。3.1.5项目质量检查员于滨负责施工工序及成品、半成品的检验,分项工程质量评定工作,对施工中产生的不合格分项有权停工及罚款。3.1.6项目取样员刘向晖负责施工过程中原材料、产品的试验。3.1.7材料员孙秀芳负责进场材料、构件的质量验收或退货,及业主提供的物资验收工作,对质量状态进行标识。3.1.8核算员吕云东对工程预算、结算及工料分析负责。3.1.9安全员谭树良对工程的安全施工负责。3.2合同评审:3.2.1项目经理王洪涛是合同实施的负责人,参与公司和分公司与工程有关的合同交底,执行《与顾客有关的过程控制程序》(HSCC/QP7.2-2002)。3.2.2合同必须采用国家标准及省内标准,执行合同工期。3.2.3项目经理...
