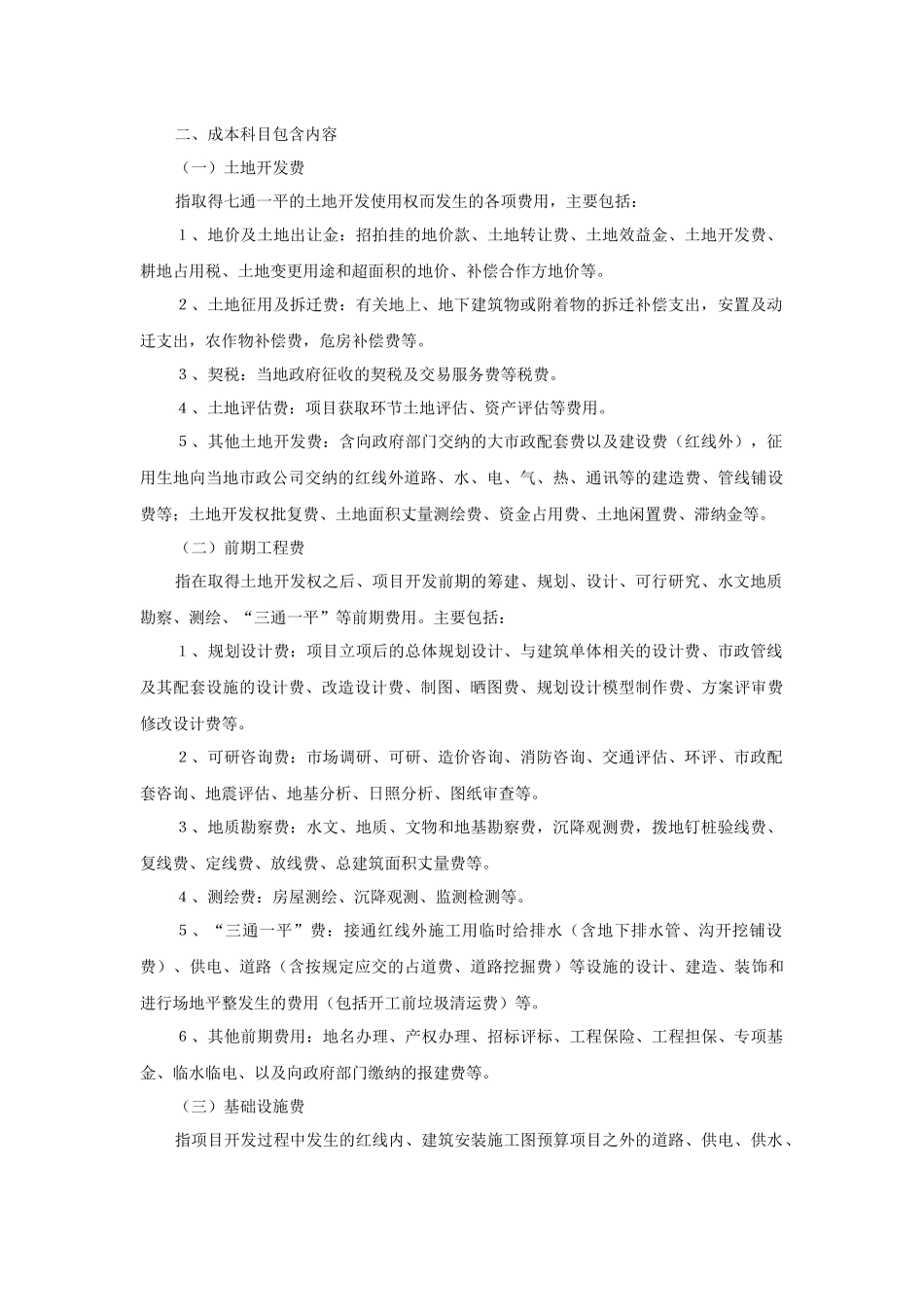

地产会计政策与核算办法目录一、开发成本会计核算政策与办法二、开办费及项目前期代垫费用核算政策与办法三、土地使用权核算政策与办法四、职工薪酬核算政策与办法五、财务费用核算政策与办法六、物业销售收入、成本及销售税金核算政策与办法七、开发项目物业服务相关事项的核算政策与办法八、投资性房地产租金收入核算政策与办法九、业务招待费核算政策与办法十、物业管理核算政策与办法开发成本会计核算政策与办法一、开发成本科目设置开发成本共设七个二级科目:土地开发费用、前期工程费、基础设施费、建筑安装工程费、公共配套设施费、开发间接费用、融资成本等

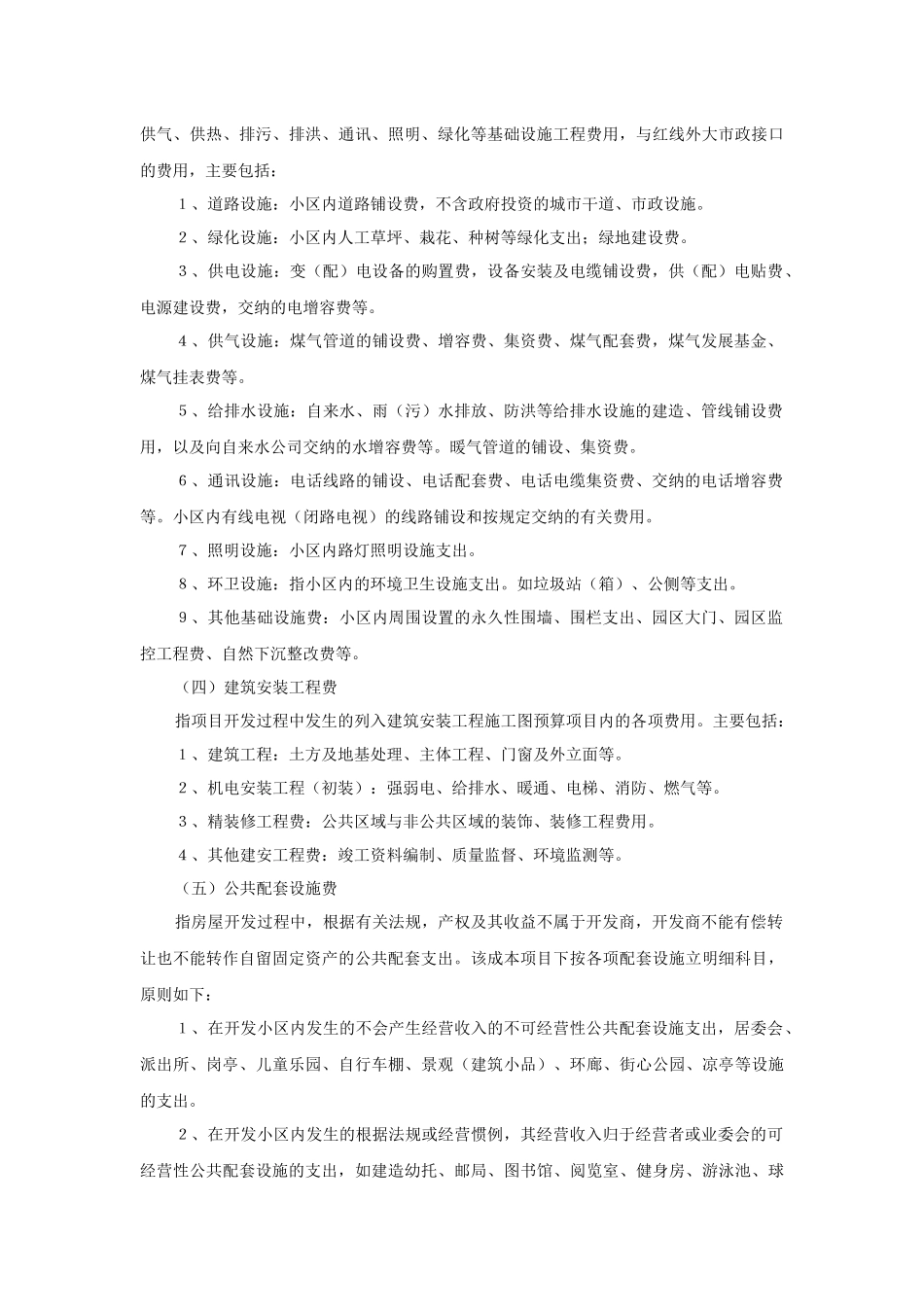

二、成本科目包含内容(一)土地开发费指取得七通一平的土地开发使用权而发生的各项费用,主要包括:1、地价及土地出让金:招拍挂的地价款、土地转让费、土地效益金、土地开发费、耕地占用税、土地变更用途和超面积的地价、补偿合作方地价等
2、土地征用及拆迁费:有关地上、地下建筑物或附着物的拆迁补偿支出,安置及动迁支出,农作物补偿费,危房补偿费等
3、契税:当地政府征收的契税及交易服务费等税费
4、土地评估费:项目获取环节土地评估、资产评估等费用
5、其他土地开发费:含向政府部门交纳的大市政配套费以及建设费(红线外),征用生地向当地市政公司交纳的红线外道路、水、电、气、热、通讯等的建造费、管线铺设费等;土地开发权批复费、土地面积丈量测绘费、资金占用费、土地闲置费、滞纳金等
(二)前期工程费指在取得土地开发权之后、项目开发前期的筹建、规划、设计、可行研究、水文地质勘察、测绘、“三通一平”等前期费用
主要包括:1、规划设计费:项目立项后的总体规划设计、与建筑单体相关的设计费、市政管线及其配套设施的设计费、改造设计费、制图、晒图费、规划设计模型制作费、方案评审费修改设计费等
2、可研咨询费:市场调研、可研、造价咨询、消防咨询、交通评估、环评、市政配套咨询、地震评估、地基分析、
