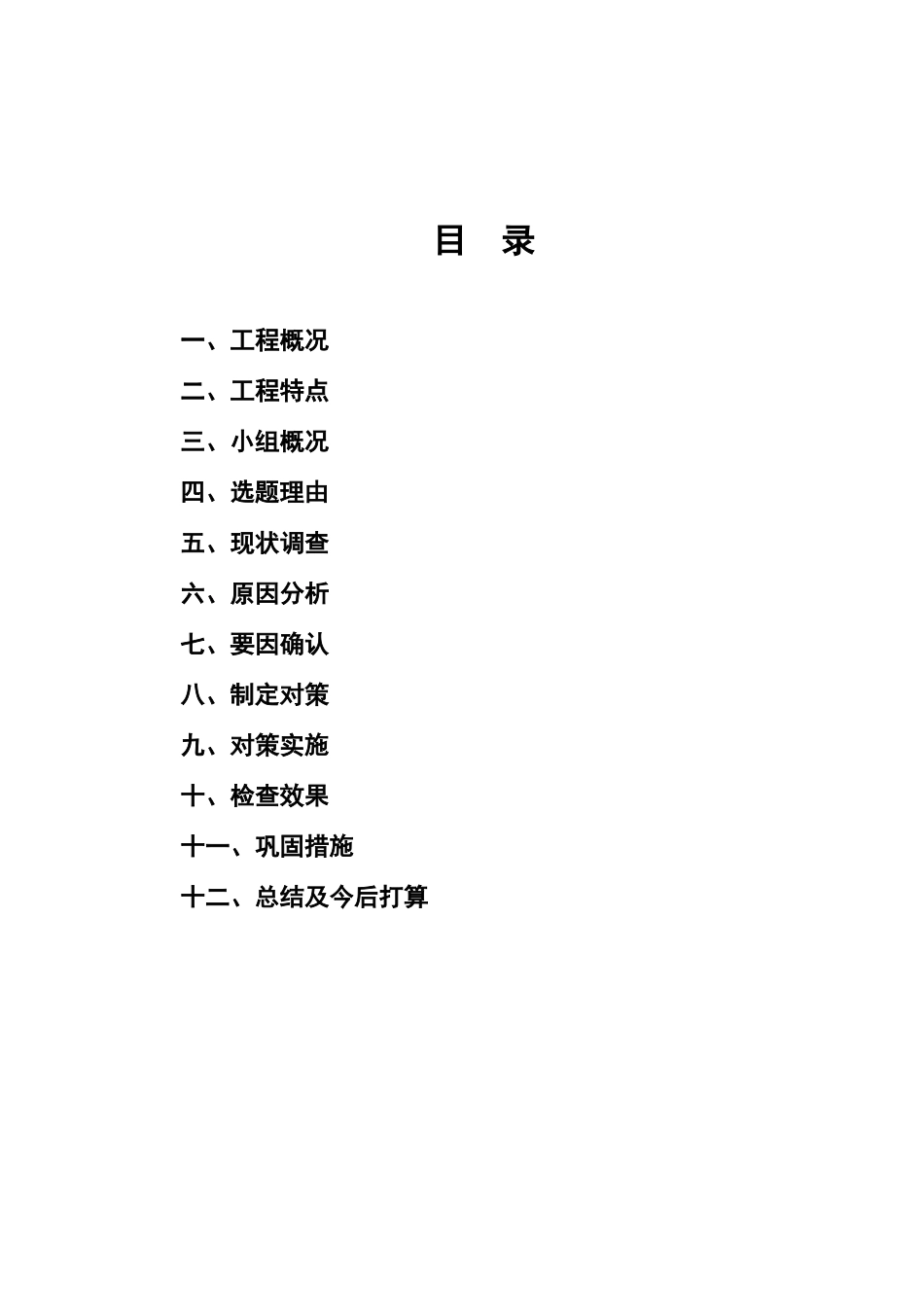

QC成果资料提高换热站热力管道安装质量小组名称:XX煤矿总公司前山矿区供热管网项目部QC小组组长:XXX副组长:XXX发布人:XXX目录一、工程概况二、工程特点三、小组概况四、选题理由五、现状调查六、原因分析七、要因确认八、制定对策九、对策实施十、检查效果十一、巩固措施十二、总结及今后打算提高换热站热力管道安装质量一、工程概况我分公司承建XX煤矿前山矿区供热管网—5#、6#、10#、13#换热站设备管道电气安装,其中设备安装主要包括板式换热机组安装,软化水箱制作安装,管道安装主要包括与换热机组相应的一、二次供、回管道安装,电气安装包括换热站内的配电、检修、照明以及接地
二、工程特点1、该工程施工地点分散,施工项目多,造成了材料准备难、机具维修量大、施工工种多、管理困难
2、施工工期紧,任务繁杂
3、该供热管网为全国落差最大、压力最高的热力管网,如何保证换热站总体工程质量,除换热机组等设备安装、配电外,一、二次供、回管道施工质量为关键
三、小组概况小组名称西山煤矿总公司前山矿区供热管网项目部QC小组小组成立日期2006-5-20注册时间2006-5-21课题登记时间2006-5-21注册编号小组类型现场攻关型课题活动时间2006-5-21∽2006-9-25四、选题理由选题依据公司质量方针:崇尚信誉、精求质量、强健素质、至诚服务小组成员序号姓名性别文化程度职责分工1卢月全男本科组长2王炳庆男本科负责全面工作3黑文泉男大专协助负责全面工作4李朝元男高中调查分析实施5季遵平男高中调查分析实施6牟小礼男高中调查分析实施7李霞女大专数据统计8晏喻聪女大专数据统计9成志新男大专质量调查分析活动情况1、每十天活动不小于一次,且不定期活动;2、坚持出勤,有记录,有成果
根据预定的目标值,我项目部决定从如下方面着手攻关:1、施工审图施工技术人员会同上级主管部门认真细致地对图纸进行会审,发现问
