县交通局资金使用情况半年汇总2010年上半年,我局主要目标任务均超额完成,重点工程进展顺利,道路养护稳步推进,运政管理规范有序,安全生产无事故,取得了令人满意的成绩,上半年工作的圆满完成为实现全年交通工作目标任务打下了坚实基础
一、目标任务完成情况今年1-6月,全县完成交通投资1
612亿元,占市级目标任务的118%,占县级目标任务的60%;各项安全生产指标控制在目标范围之内
(一)旅游环线建设
已完成路基成型及路肩安砌59公里、二灰基层铺筑56公里、沥青砼路面建设24公里、涵洞建设300余道、安保工程13公里、桥梁新建和加固维修3座,现正在加快推进沥青砼路面工程建设
(二)国道g321线隆昌段建设
已完成路基成型8公里、路肩安砌15公里、涵洞砌筑20道、桥梁基础安砌4座,现着力推进双凤、太平、迎祥过境段路肩、涵洞、边沟安砌和路基工程建设
(三)省道s305线隆昌段建设
已完成立项审批、环境影响评价、水保方案批复、规划许可、用地预审、招标代理机构招标、工程勘察设计及施工图评审等工作,目前正在开展项目融资和招投标工作
(四)农村断头公路建设
6公里已基本完工;第二批68
94公里已完成立项审批、环境影响评价、水保方案批复、用地预审、施工图设计及评审工作,现正在开展投资预审和招投标工作
(五)其它建设项目
已完成通村水泥砼路建设33公里、危(病)桥整治3座、公路大修4
5公里,动工建设渡改公路桥3座、渡改人行桥3座、安保工程26
与此同时,完成了成渝高铁隆昌北站快速连接通道建设方案和围绕隆昌北站的北部区域交通规划,正在开展乐自高速-成渝高速公路连接线前期工作,争取到了隆昌工业园区成渝高速跨线立交桥和山川第1页共7页镇蔡家村公铁立交桥建设项目

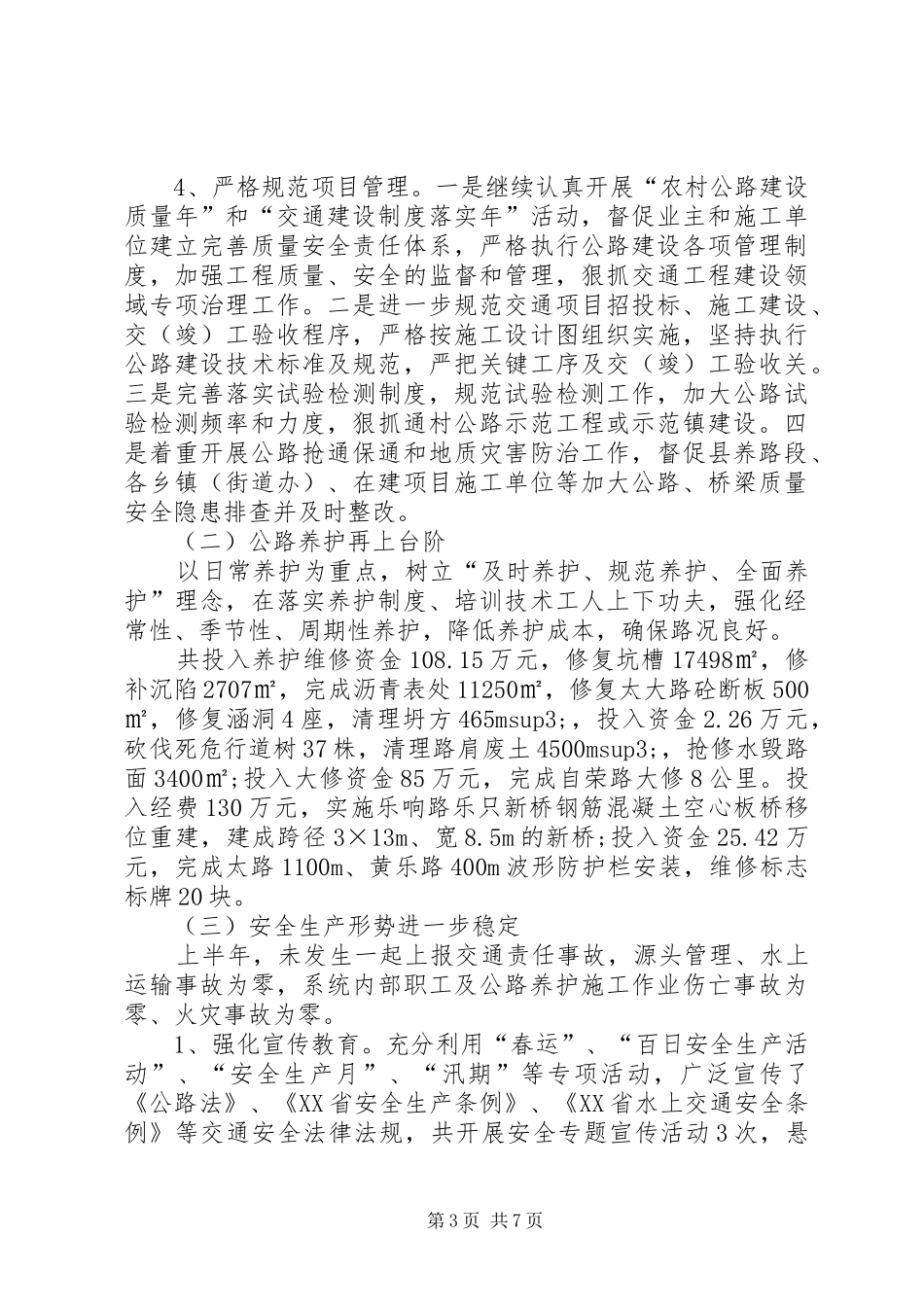

(六)安全生产
百万公里行车事故次数为零,责任死亡数为零,源头管理事故为零;水上交通安全无事故、无死亡、无经济损失;系
