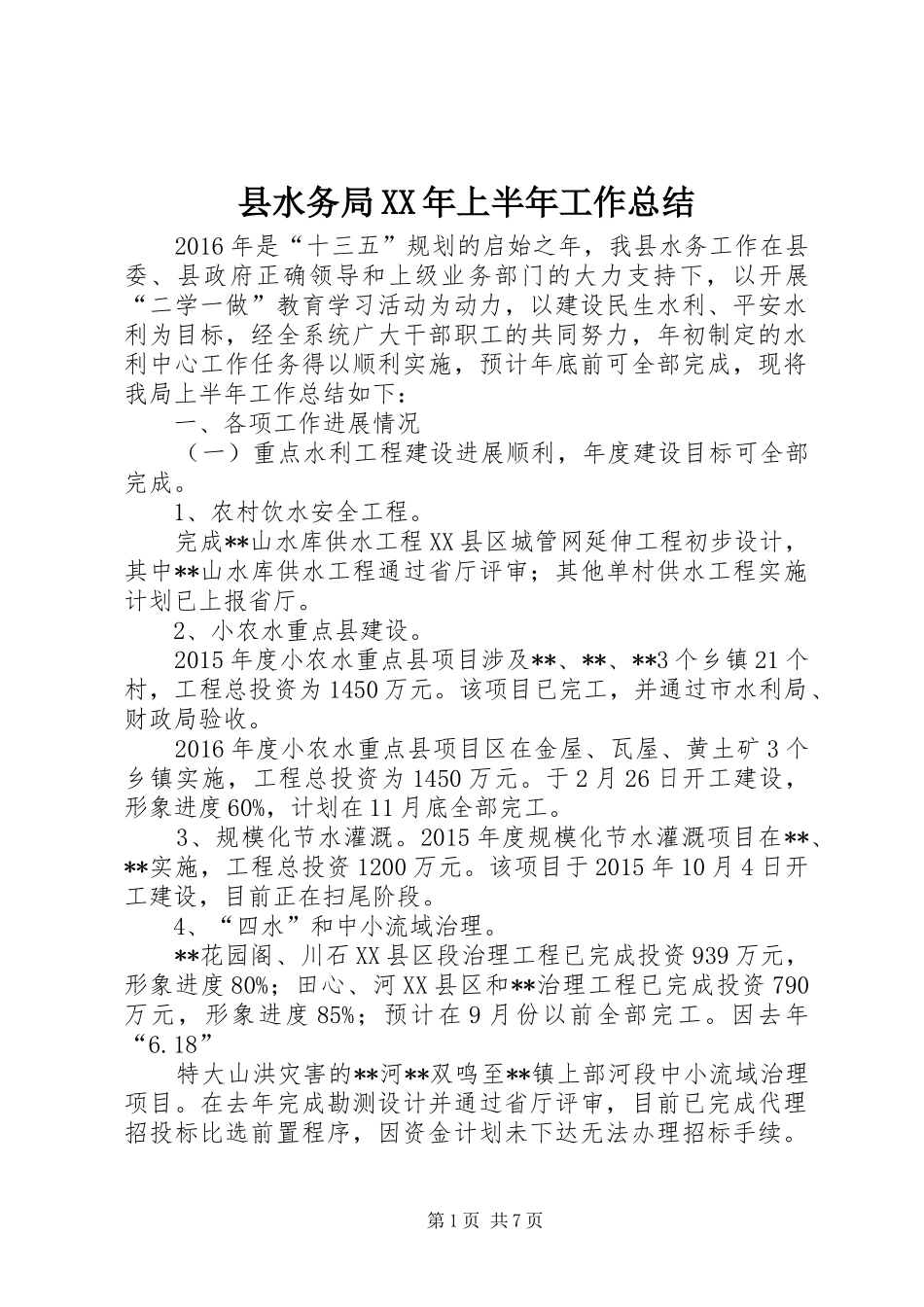

县水务局XX年上半年工作总结2016年是“十三五”规划的启始之年,我县水务工作在县委、县政府正确领导和上级业务部门的大力支持下,以开展“二学一做”教育学习活动为动力,以建设民生水利、平安水利为目标,经全系统广大干部职工的共同努力,年初制定的水利中心工作任务得以顺利实施,预计年底前可全部完成,现将我局上半年工作总结如下:一、各项工作进展情况(一)重点水利工程建设进展顺利,年度建设目标可全部完成
1、农村饮水安全工程
完成**山水库供水工程XX县区城管网延伸工程初步设计,其中**山水库供水工程通过省厅评审;其他单村供水工程实施计划已上报省厅
2、小农水重点县建设
2015年度小农水重点县项目涉及**、**、**3个乡镇21个村,工程总投资为1450万元
该项目已完工,并通过市水利局、财政局验收
2016年度小农水重点县项目区在金屋、瓦屋、黄土矿3个乡镇实施,工程总投资为1450万元
于2月26日开工建设,形象进度60%,计划在11月底全部完工
3、规模化节水灌溉
2015年度规模化节水灌溉项目在**、**实施,工程总投资1200万元
该项目于2015年10月4日开工建设,目前正在扫尾阶段
4、“四水”和中小流域治理
**花园阁、川石XX县区段治理工程已完成投资939万元,形象进度80%;田心、河XX县区和**治理工程已完成投资790万元,形象进度85%;预计在9月份以前全部完工

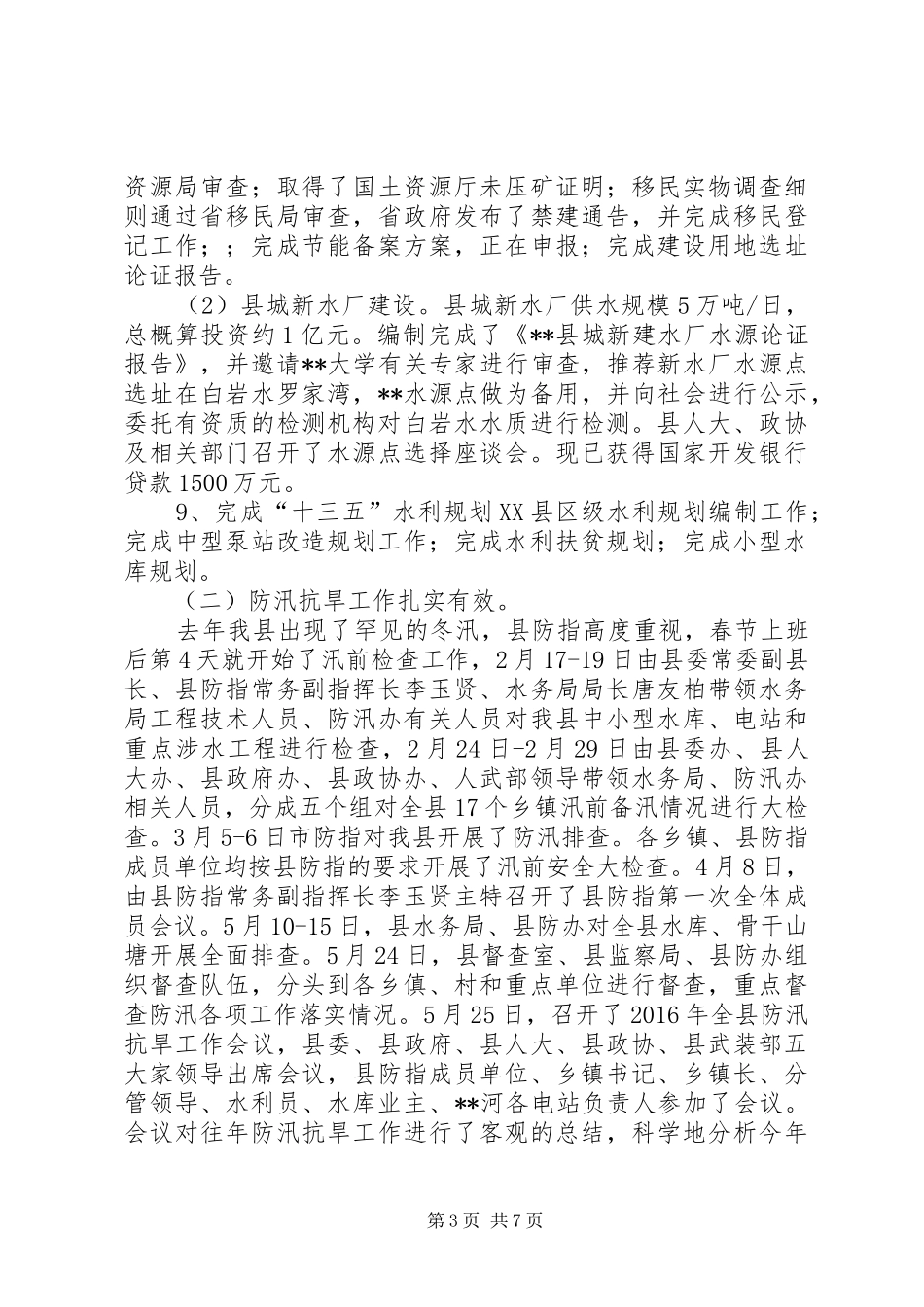

18”特大山洪灾害的**河**双鸣至**镇上部河段中小流域治理项目
在去年完成勘测设计并通过省厅评审,目前已完成代理招投标比选前置程序,因资金计划未下达无法办理招标手续

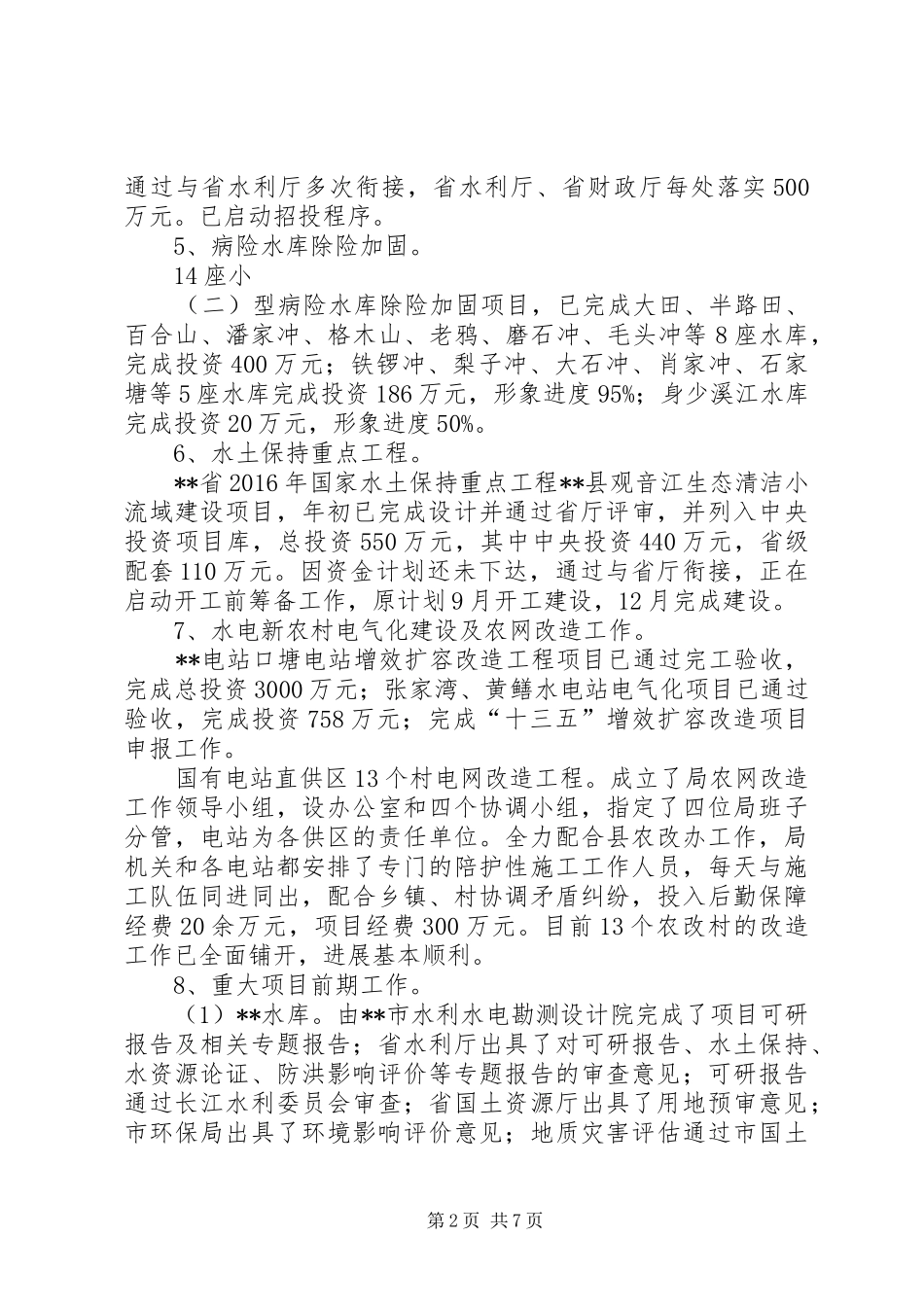

第1页共7页通过与省水利厅多次衔接,省水利厅、省财政厅每处落实500万元
已启动招投程序
5、病险水库除险加固
14座小(二)型病险水库除险加固项目,已完成大田、半路田、百合山、潘家冲、格木山、老鸦、磨石冲、毛头冲等8座水库
