钢吊车梁安装质量检查记录(表一)工程名称大红山铜矿硐铁资源综合利用技改扩建工程主厂房分部工程名称主厂房行车梁系统施工单位十四冶四公司安装处施工部位DE跨6-12轴线行车梁安装主控项目检查项目检查结果1、构件必须符合设计和施工规范规定
由于运输、堆放和吊装造成的构件变型必须矫正
符合施工规范规定一般项目见表(二)检查结果主控项目全部合格一般项目检查点,合格点,合格率%
满足设计及施工规范规定

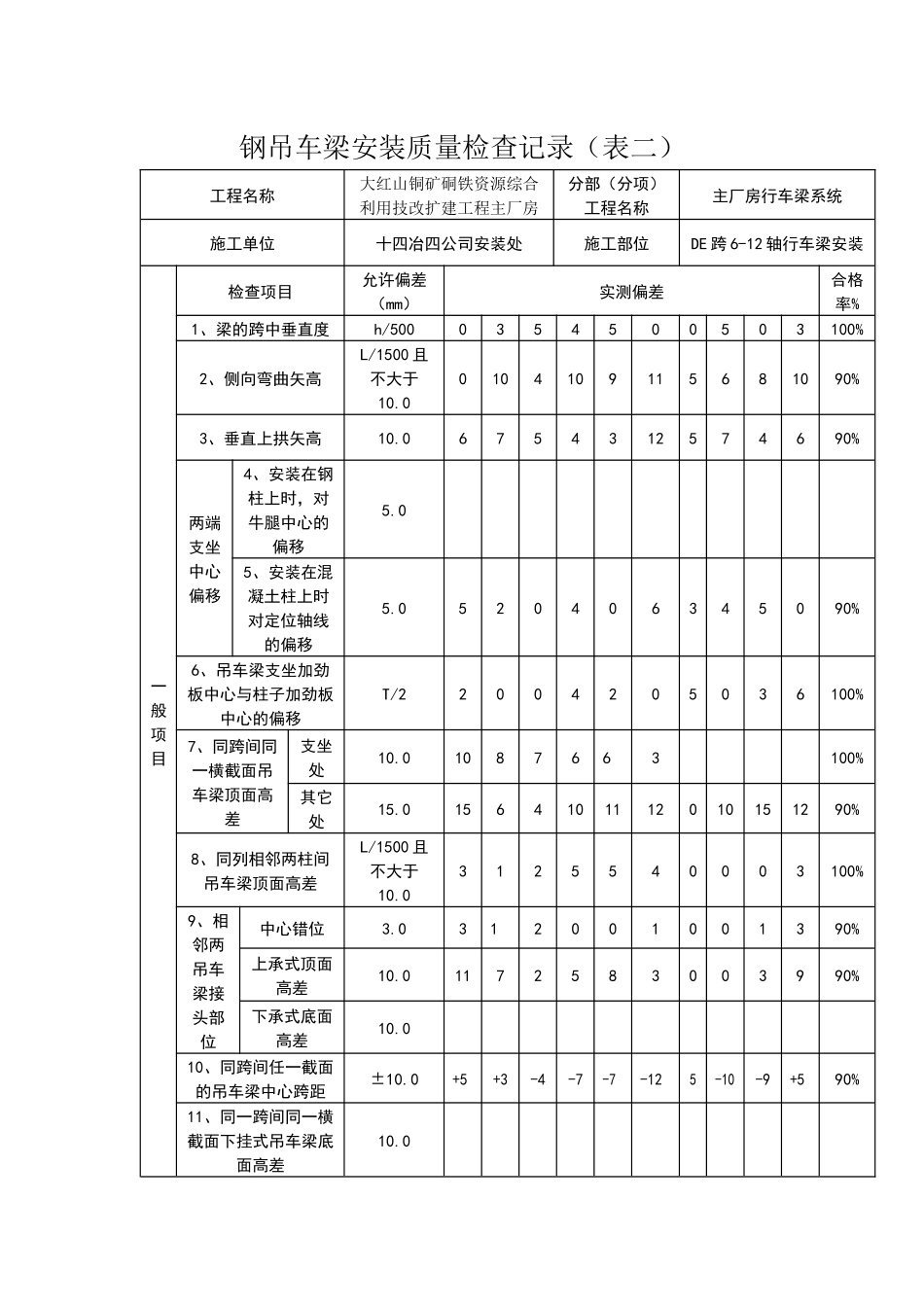

工程技术负责人年月日班组长年月日工长(施工员)年月日质量检查员年月日钢吊车梁安装质量检查记录(表二)工程名称大红山铜矿硐铁资源综合利用技改扩建工程主厂房分部(分项)工程名称主厂房行车梁系统施工单位十四冶四公司安装处施工部位DE跨6-12轴行车梁安装一般项目检查项目允许偏差(mm)实测偏差合格率%1、梁的跨中垂直度h/5000354500503100%2、侧向弯曲矢高L/1500且不大于10
00104109115681090%3、垂直上拱矢高10
06754312574690%两端支坐中心偏移4、安装在钢柱上时,对牛腿中心的偏移5
05、安装在混凝土柱上时对定位轴线的偏移5
0520406345090%6、吊车梁支坐加劲板中心与柱子加劲板中心的偏移T/22004205036100%7、同跨间同一横截面吊车梁顶面高差支坐处10
01087663100%其它处15
01564101112010151290%8、同列相邻两柱间吊车梁顶面高差L/1500且不大于10
03125540003100%9、相邻两吊车梁接头部位中心错位3
0312001001390%上承式顶面高差10
01172583003990%下承式底面高差10
010、同跨间任一截面的吊车梁中心跨距±10
0+5+3-4-7-7-125-10-9+590%11、同一跨间同一横截面下挂式吊车梁底面高差10

0钢吊车梁安装质量检查记
