厂用电系统受电前监检汇报材料(正式)国能公主岭生物发电工程厂用电系统受电前工程质量验收汇报材料黑龙江润华电力工程项目管理有限公司国能公主岭项目监理部二〇一〇年十二月十五日受电范围系统概况厂用系统高压电源采用66kv电压等级
66kv配电装置为户外普通中型布置,由系统公主岭变电站引进,厂用系统低压段采用380v电压等级
分设厂用工作1段2段和辅助工作段,分别由3台接在10kv高压段的1600kva干式变压器供电;辅助工作段由1台1000kva电力变压器供电;低压备用变作为厂用工作1段2段和辅助工作段的备用电源,直流系统及不停电电源装置随机组台数设置,采用动力控制合并的供电方式
此段全过程监理,审查了施工方案3份,分项工程11份,隐蔽工程4份,受电方案已经审批1份
高低压设备安装情况1、控制及直流系统设备安装2、交流不停电电源装置安装3、主变安装4、厂用高低压盘柜安装5、66kv配电装置安装6、66kv主母线安装7、电缆敷设及接引以上受电应准备的具体工作已经全部完成
发电机开关以下励磁系统工程正在紧张的施工之中10kv/380v以下各项工程正在完善之中三、予监检内容1、资料部分经审查有关电气设备试验纪录齐全,保护定值符合规定
非电量保护系统试验纪录符合规程要求

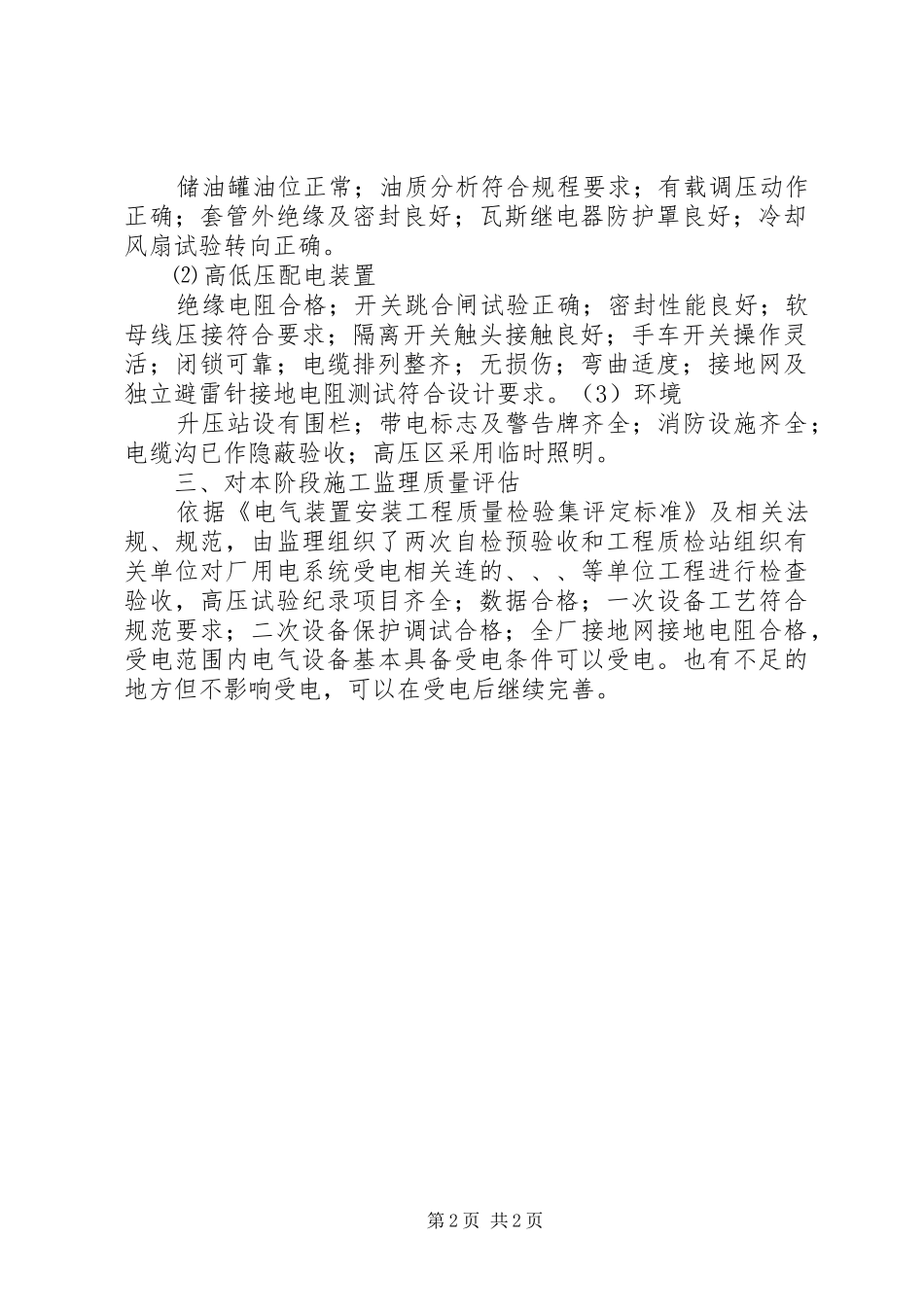

2、设备部分⑴主变压器:第1页共2页储油罐油位正常;油质分析符合规程要求;有载调压动作正确;套管外绝缘及密封良好;瓦斯继电器防护罩良好;冷却风扇试验转向正确
⑵高低压配电装置绝缘电阻合格;开关跳合闸试验正确;密封性能良好;软母线压接符合要求;隔离开关触头接触良好;手车开关操作灵活;闭锁可靠;电缆排列整齐;无损伤;弯曲适度;接地网及独立避雷针接地电阻测试符合设计要求
(3)环境升压站设有围栏;带电标志及警告牌齐全;消防设施齐全;电缆沟已作隐蔽验收;高压区采用临时照明
三、对本阶段施工监理质量评估依据《电气装置安装工程质量检
