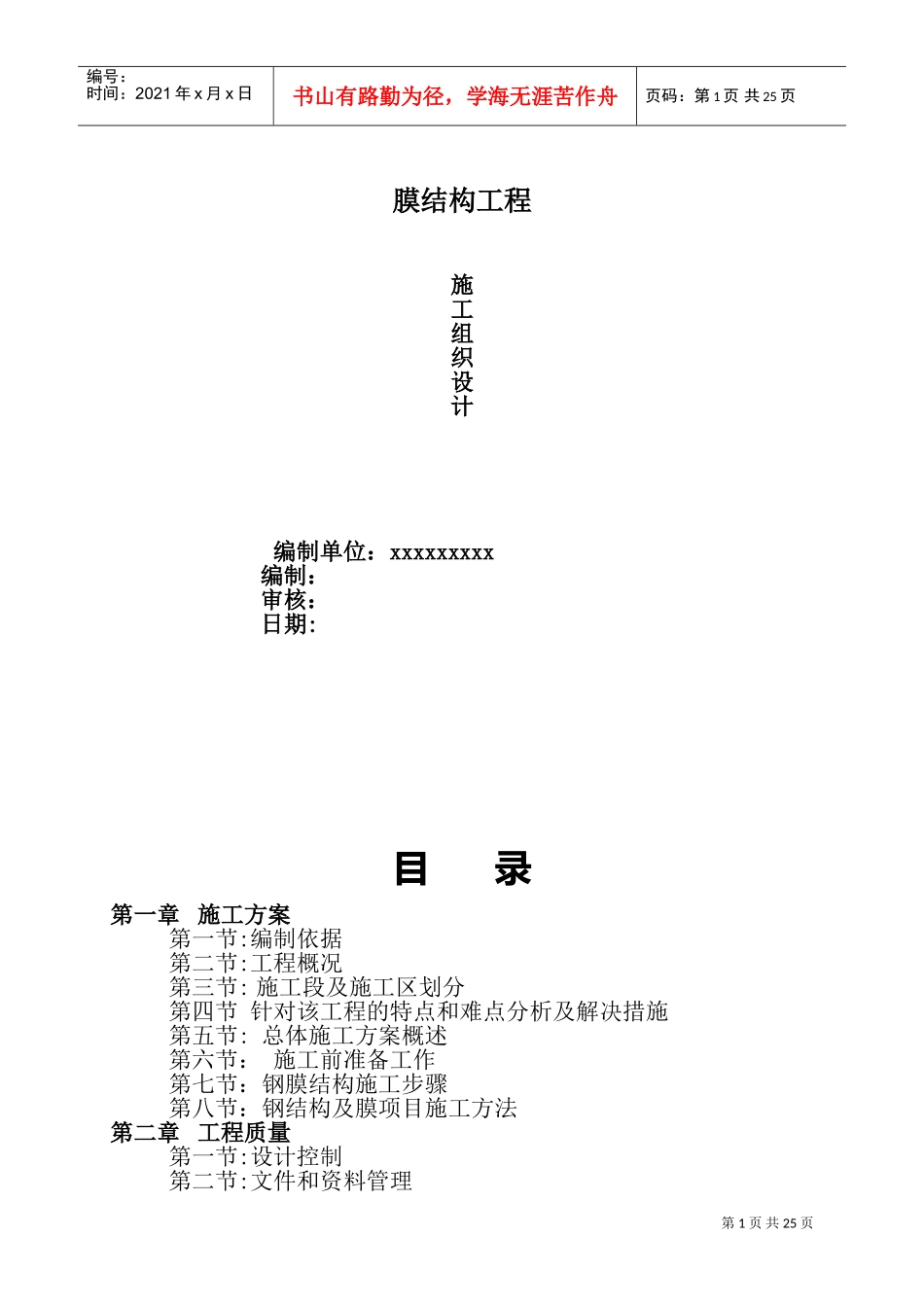

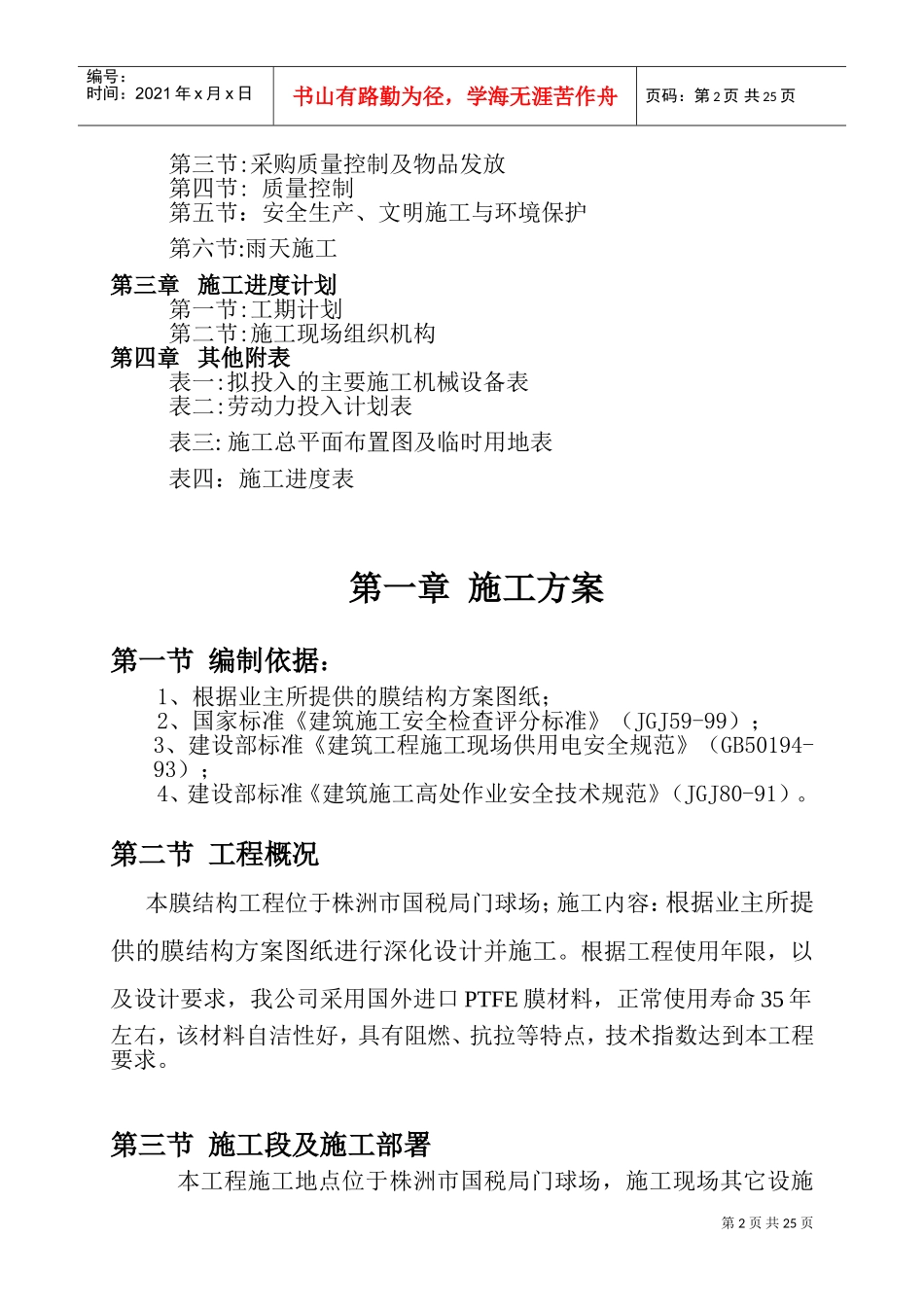

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页膜结构工程施工组织设计编制单位:xxxxxxxxx编制:审核:日期:目录第一章施工方案第一节:编制依据第二节:工程概况第三节:施工段及施工区划分第四节针对该工程的特点和难点分析及解决措施第五节:总体施工方案概述第六节:施工前准备工作第七节:钢膜结构施工步骤第八节:钢结构及膜项目施工方法第二章工程质量第一节:设计控制第二节:文件和资料管理第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页第三节:采购质量控制及物品发放第四节:质量控制第五节:安全生产、文明施工与环境保护第六节:雨天施工第三章施工进度计划第一节:工期计划第二节:施工现场组织机构第四章其他附表表一:拟投入的主要施工机械设备表表二:劳动力投入计划表表三:施工总平面布置图及临时用地表表四:施工进度表第一章施工方案第一节编制依据:1、根据业主所提供的膜结构方案图纸;2、国家标准《建筑施工安全检查评分标准》(JGJ59-99);3、建设部标准《建筑工程施工现场供用电安全规范》(GB50194-93);4、建设部标准《建筑施工高处作业安全技术规范》(JGJ80-91)
第二节工程概况本膜结构工程位于株洲市国税局门球场;施工内容:根据业主所提供的膜结构方案图纸进行深化设计并施工
根据工程使用年限,以及设计要求,我公司采用国外进口PTFE膜材料,正常使用寿命35年左右,该材料自洁性好,具有阻燃、抗拉等特点,技术指数达到本工程要求
