第1页共108页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共108页第十三章重点、难点一、屋面工程1、施工方法基层处理:1)清扫基层,到表面无浮土沙尘等污物,对凸起的地方用小平铲削平,对凹进的地方用1:3的水泥砂浆抹平
2)基层与突出屋面的结构(如天窗、变形缝、排汽道、管道及设备基座等)相连的阴阳角;基层与立面墙、排水沟、排水口、沟脊的边缘相连的转角处应抹成光滑的圆弧形,其半径一般为50mm
3)找平层上应无明显湿渍,基层干燥,含水率小于9%,可用面积约1m2,厚为1
0mm的橡胶板覆盖在基层表面上,放置2~3h,如覆盖的基层表面无水印,紧贴基层一侧的橡胶板又无凝结水珠,可满足施工要求
4)基层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的砂浆块或突起物应以铲刀削平
第2页共108页第1页共108页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共108页5)阴阳角应抹成半径为50mm均匀光滑的小圆角
6)穿墙管道及连接件应安装牢固,接缝严密,若有铁锈、油污应以钢丝刷、砂纸、溶剂等予以清理干净
2、工艺流程:基层处理→涂布底油→弹线定位→铺贴附加层→卷材试铺→铺贴平面卷材→铺贴立面墙卷材→收口固定→嵌缝密封→质量检验→成品保护3、施工工艺:1)基层干燥后,涂刷基层处理剂
用长把排刷把冷底子油涂刷在干净干燥的基层表面上,复杂部位用油漆刷刷涂,要求不露白,涂刷均匀
干燥4h以上至不粘脚后方可进行下道工序
2)附加层施工对所有的阴阳角部位、立面墙与平面交接处做附加层处理,附加层宽度一般为500mm
对凸出基层部位部分做300mm宽附加层
3)试铺定位在基层上弹出基准线,把0
7厚聚乙烯丙纶防水卷材试铺定位

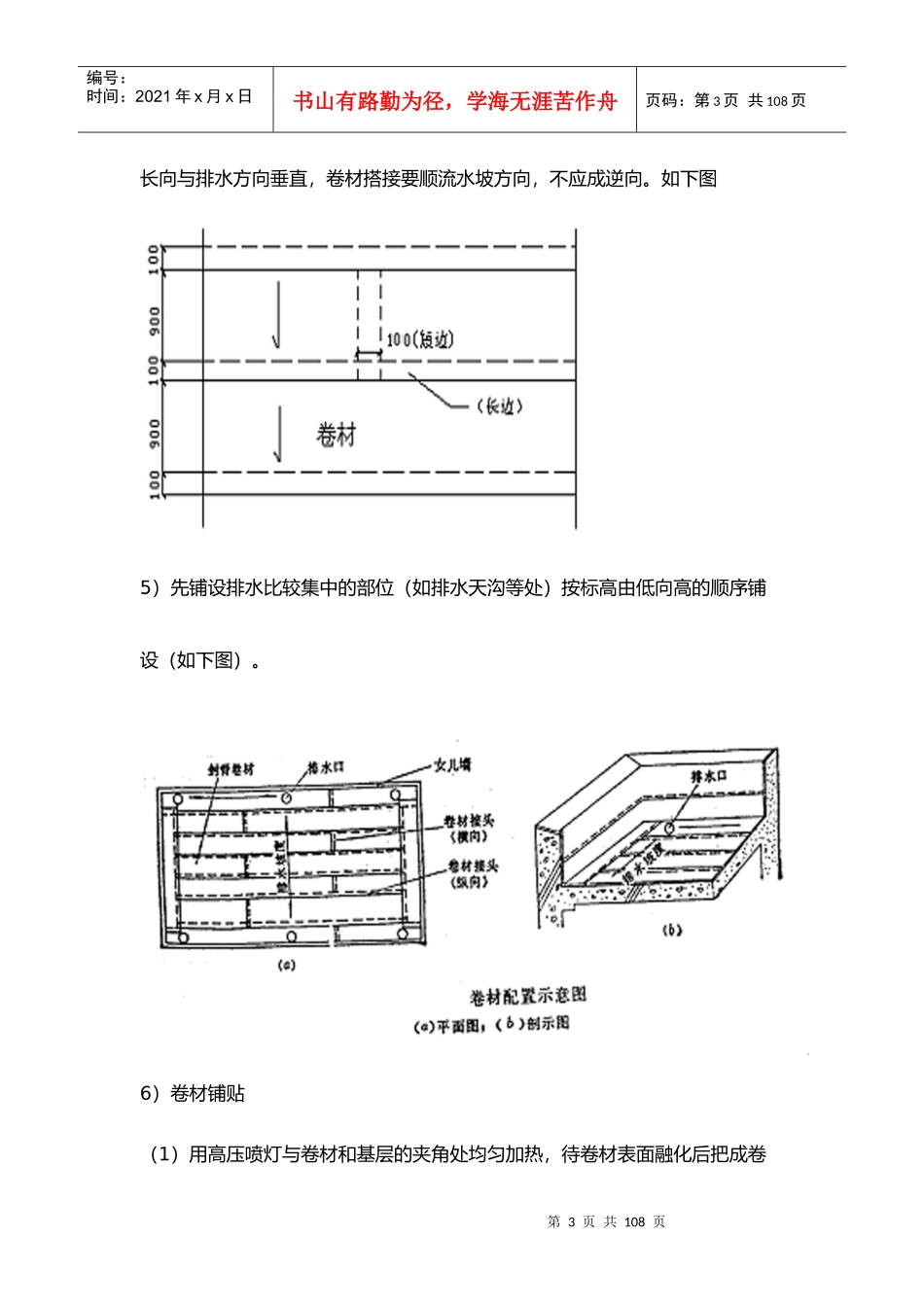

4)卷材的配置—应将卷材顺长方向进行配置,使0
