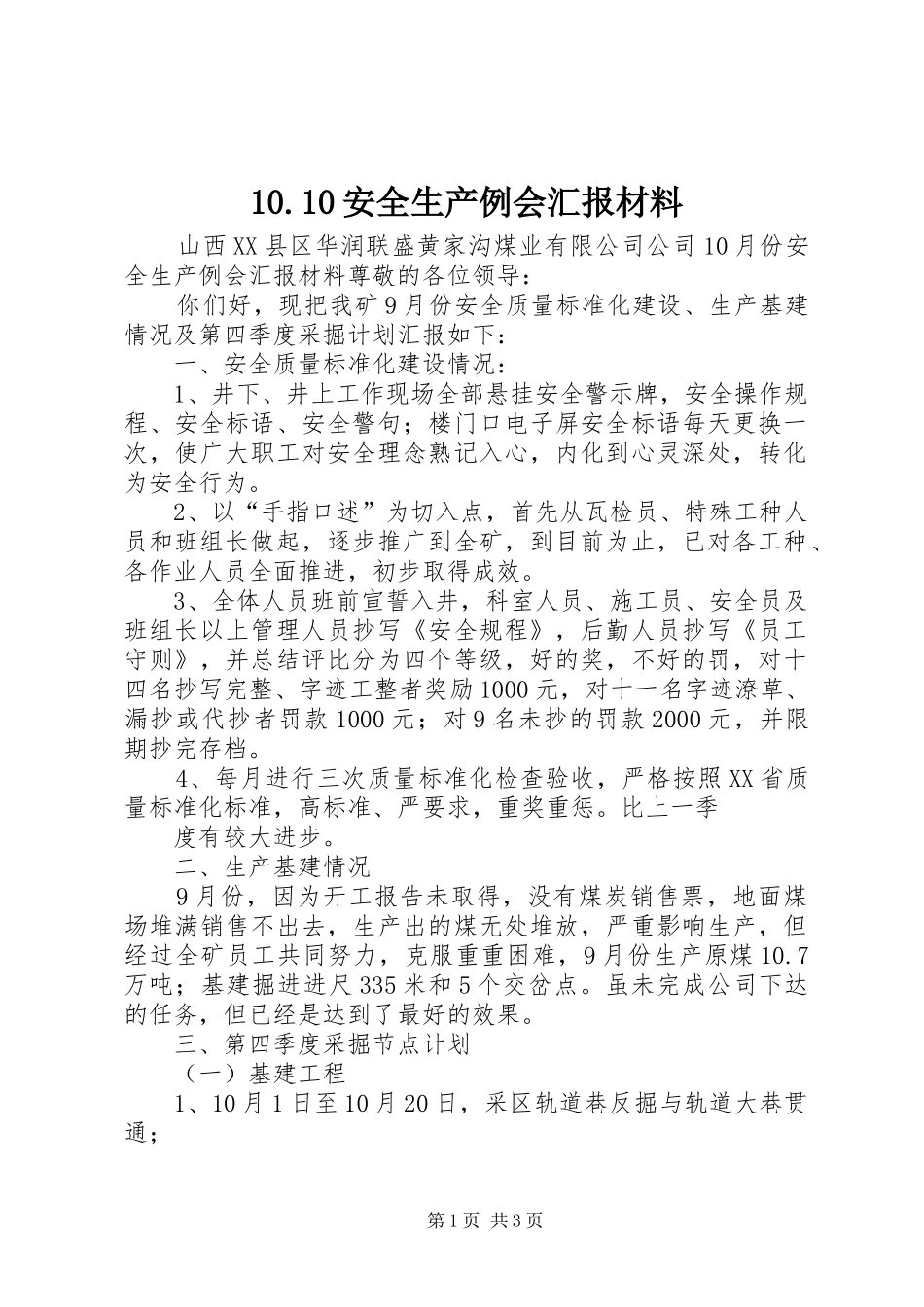

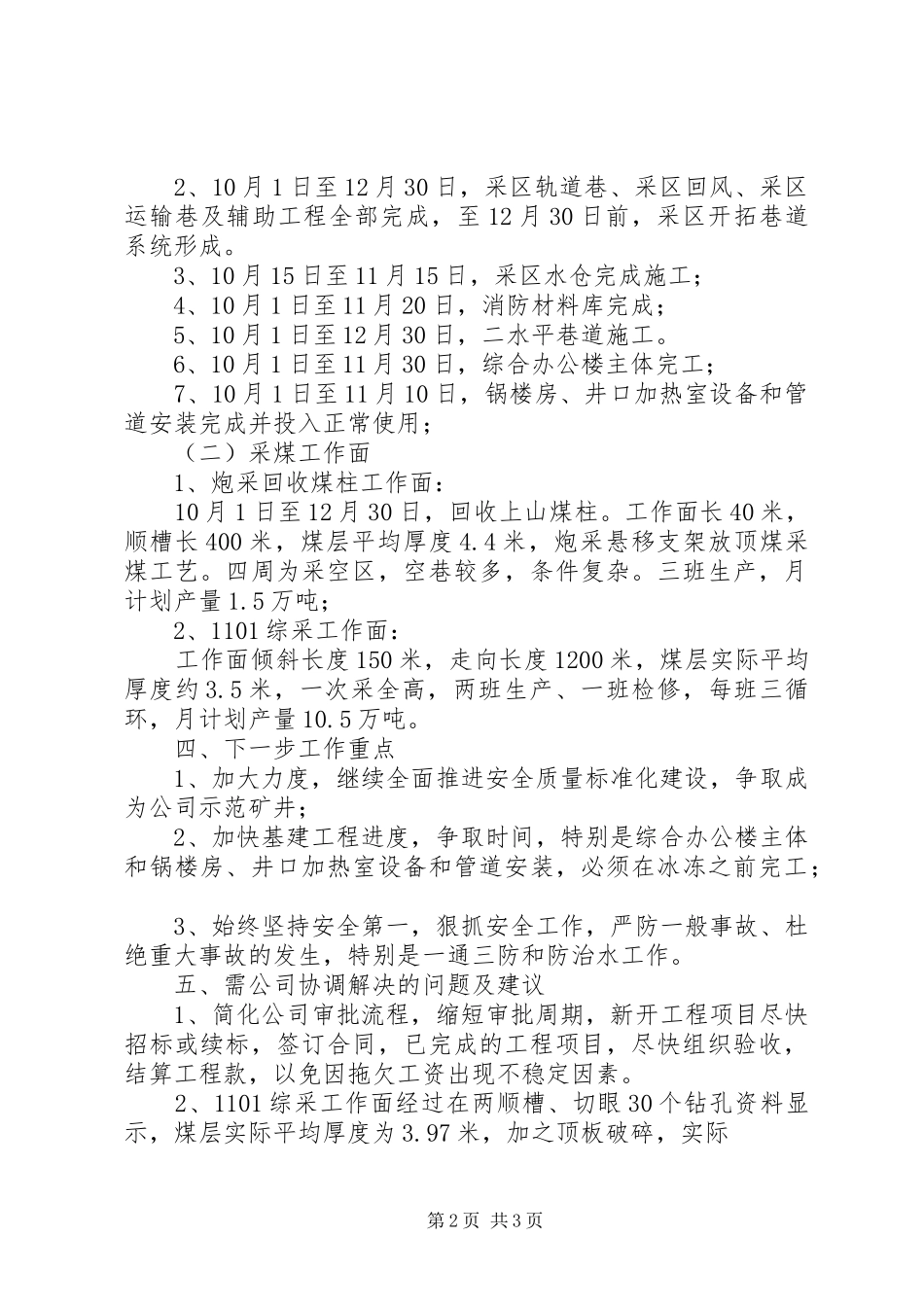

10.10安全生产例会汇报材料山西XX县区华润联盛黄家沟煤业有限公司公司10月份安全生产例会汇报材料尊敬的各位领导:你们好,现把我矿9月份安全质量标准化建设、生产基建情况及第四季度采掘计划汇报如下:一、安全质量标准化建设情况:1、井下、井上工作现场全部悬挂安全警示牌,安全操作规程、安全标语、安全警句;楼门口电子屏安全标语每天更换一次,使广大职工对安全理念熟记入心,内化到心灵深处,转化为安全行为。2、以“手指口述”为切入点,首先从瓦检员、特殊工种人员和班组长做起,逐步推广到全矿,到目前为止,已对各工种、各作业人员全面推进,初步取得成效。3、全体人员班前宣誓入井,科室人员、施工员、安全员及班组长以上管理人员抄写《安全规程》,后勤人员抄写《员工守则》,并总结评比分为四个等级,好的奖,不好的罚,对十四名抄写完整、字迹工整者奖励1000元,对十一名字迹潦草、漏抄或代抄者罚款1000元;对9名未抄的罚款2000元,并限期抄完存档。4、每月进行三次质量标准化检查验收,严格按照XX省质量标准化标准,高标准、严要求,重奖重惩。比上一季度有较大进步。二、生产基建情况9月份,因为开工报告未取得,没有煤炭销售票,地面煤场堆满销售不出去,生产出的煤无处堆放,严重影响生产,但经过全矿员工共同努力,克服重重困难,9月份生产原煤10.7万吨;基建掘进进尺335米和5个交岔点。虽未完成公司下达的任务,但已经是达到了最好的效果。三、第四季度采掘节点计划(一)基建工程1、10月1日至10月20日,采区轨道巷反掘与轨道大巷贯通;第1页共3页2、10月1日至12月30日,采区轨道巷、采区回风、采区运输巷及辅助工程全部完成,至12月30日前,采区开拓巷道系统形成。3、10月15日至11月15日,采区水仓完成施工;4、10月1日至11月20日,消防材料库完成;5、10月1日至12月30日,二水平巷道施工。6、10月1日至11月30日,综合办公楼主体完工;7、10月1日至11月10日,锅楼房、井口加热室设备和管道安装完成并投入正常使用;(二)采煤工作面1、炮采回收煤柱工作面:10月1日至12月30日,回收上山煤柱。工作面长40米,顺槽长400米,煤层平均厚度4.4米,炮采悬移支架放顶煤采煤工艺。四周为采空区,空巷较多,条件复杂。三班生产,月计划产量1.5万吨;2、1101综采工作面:工作面倾斜长度150米,走向长度1200米,煤层实际平均厚度约3.5米,一次采全高,两班生产、一班检修,每班三循环,月计划产量10.5万吨。四、下一步工作重点1、加大力度,继续全面推进安全质量标准化建设,争取成为公司示范矿井;2、加快基建工程进度,争取时间,特别是综合办公楼主体和锅楼房、井口加热室设备和管道安装,必须在冰冻之前完工;3、始终坚持安全第一,狠抓安全工作,严防一般事故、杜绝重大事故的发生,特别是一通三防和防治水工作。五、需公司协调解决的问题及建议1、简化公司审批流程,缩短审批周期,新开工程项目尽快招标或续标,签订合同,已完成的工程项目,尽快组织验收,结算工程款,以免因拖欠工资出现不稳定因素。2、1101综采工作面经过在两顺槽、切眼30个钻孔资料显示,煤层实际平均厚度为3.97米,加之顶板破碎,实际第2页共3页采高只能控制在3.5米左右,而公司产量任务,吨煤单价是以采高4.4米核算,采高调整签报已上报公司,望公司领导尽快批复采高调整和吨煤单价。3、2011年质量标准化建设方案上报公司已进一个月,望尽快批准组织施工。0一一年十月十二日二第3页共3页
