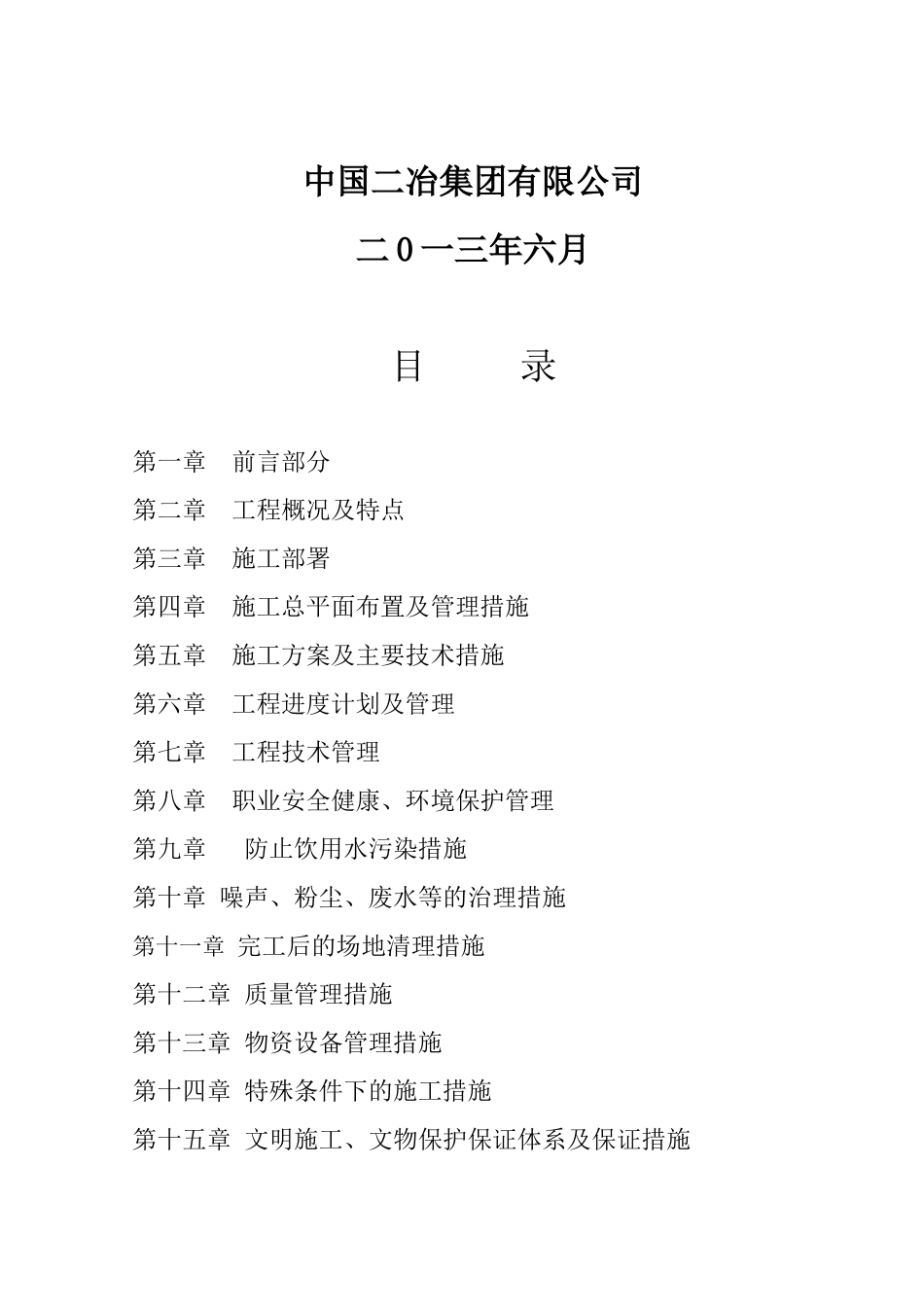

内蒙古风昶源察右后旗红木脑包风电场一期49

5MW项目设备运输、安装、检修道路修建及原有道路修缮施工工程施工组织设计中国二冶集团有限公司二0一三年六月目录第一章前言部分第二章工程概况及特点第三章施工部署第四章施工总平面布置及管理措施第五章施工方案及主要技术措施第六章工程进度计划及管理第七章工程技术管理第八章职业安全健康、环境保护管理第九章防止饮用水污染措施第十章噪声、粉尘、废水等的治理措施第十一章完工后的场地清理措施第十二章质量管理措施第十三章物资设备管理措施第十四章特殊条件下的施工措施第十五章文明施工、文物保护保证体系及保证措施附图施工进度计划网络图第一章前言部分1、编制说明:本施工组织设计纲要遵循建设单位及设计单位的要求,本着优质、经济的原则,针对工程的结构特点及现场施工条件,材料来源及地质气候等编制最佳施工方案
在确保工程质量的前提下,缩短工期,节约成本,加强安全生产,文明施工
施工现场平面布置要在规定的施工用地范围内,材料设备及机具堆放整齐,保持场地卫生
加强现场消防保卫工作,做好现场内物质保管,严防发生火灾及被盗事件
做好现场环境保护工作,防止水污染、大气污染、噪声污染
为保证工程进度和质量,我公司专门组织人员对招标文件和有关资料进行了认真的学习和研究,并到现场实地了解该工程的有关情况,仔细分析了工程特点和影响施工的各种因素,并结合质量管理体系标准(GB/T19001-2000)、环境管理体系标准(GB/T24001-2004)、职业健康安全管理体系标准(GB/T28001-2001)和我公司《质量手册》、《管理程序》的要求,对项目部机构、施工人员、施工设备进行了精心的组织和安排,制定了行之有效的施工和技术措施
2、编制依据:2
1《内蒙古风昶源察右后旗红木脑包风电场一期49
5MW项目设备运输、安装、检修道路修建及原有道路修缮施工工程》确定的招标范围及主要工程量
