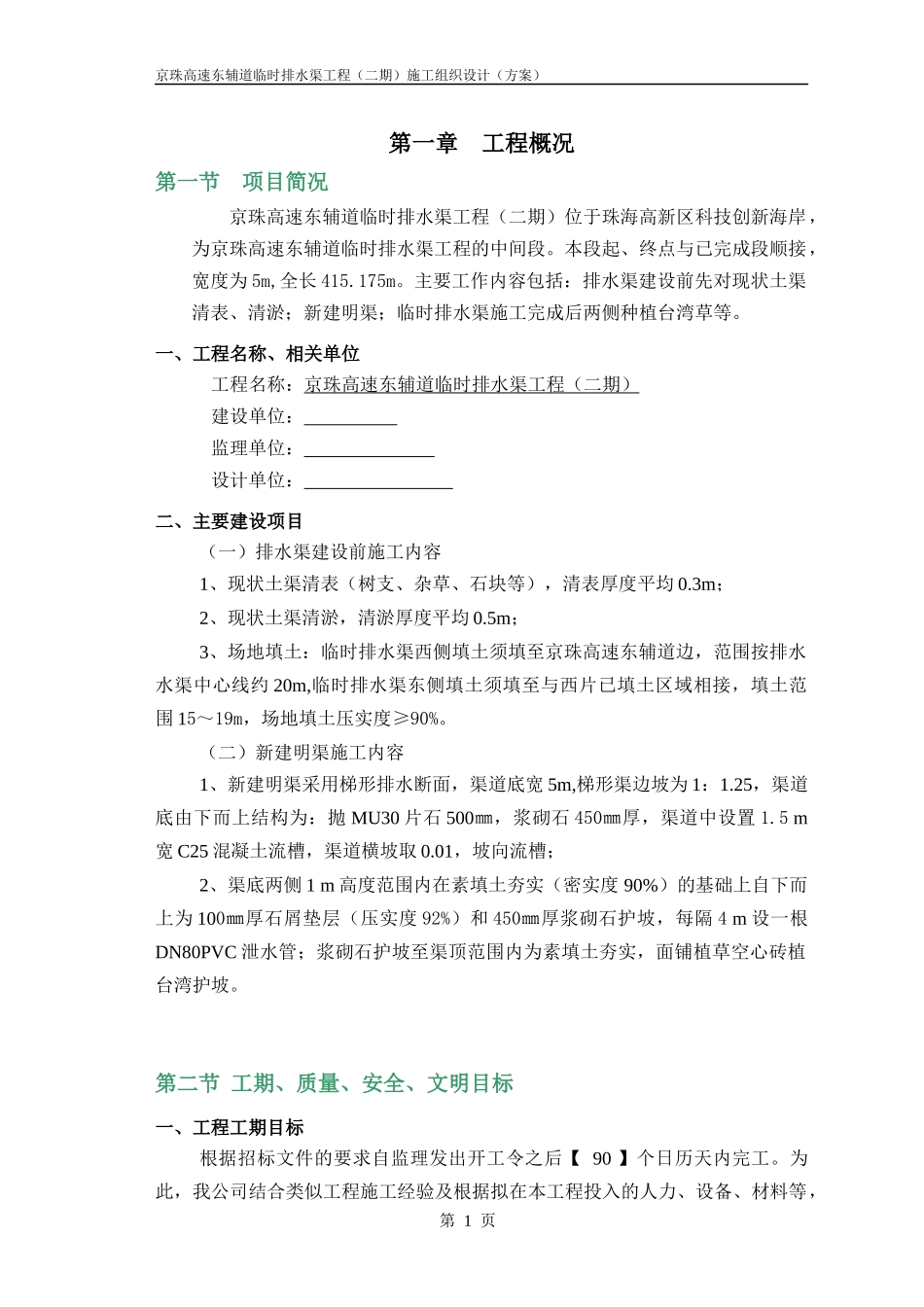

京珠高速东辅道临时排水渠工程(二期)施工组织设计(方案)第一章工程概况第一节项目简况京珠高速东辅道临时排水渠工程(二期)位于珠海高新区科技创新海岸,为京珠高速东辅道临时排水渠工程的中间段
本段起、终点与已完成段顺接,宽度为5m,全长415
主要工作内容包括:排水渠建设前先对现状土渠清表、清淤;新建明渠;临时排水渠施工完成后两侧种植台湾草等
一、工程名称、相关单位工程名称:京珠高速东辅道临时排水渠工程(二期)建设单位:监理单位:设计单位:二、主要建设项目(一)排水渠建设前施工内容1、现状土渠清表(树支、杂草、石块等),清表厚度平均0
3m;2、现状土渠清淤,清淤厚度平均0
5m;3、场地填土:临时排水渠西侧填土须填至京珠高速东辅道边,范围按排水水渠中心线约20m,临时排水渠东侧填土须填至与西片已填土区域相接,填土范围15~19m,场地填土压实度≥90%
(二)新建明渠施工内容1、新建明渠采用梯形排水断面,渠道底宽5m,梯形渠边坡为1:1
25,渠道底由下而上结构为:抛MU30片石500㎜,浆砌石450㎜厚,渠道中设置1
5m宽C25混凝土流槽,渠道横坡取0
01,坡向流槽;2、渠底两侧1m高度范围内在素填土夯实(密实度90%)的基础上自下而上为100㎜厚石屑垫层(压实度92%)和450㎜厚浆砌石护坡,每隔4m设一根DN80PVC泄水管;浆砌石护坡至渠顶范围内为素填土夯实,面铺植草空心砖植台湾护坡
第二节工期、质量、安全、文明目标一、工程工期目标根据招标文件的要求自监理发出开工令之后【90】个日历天内完工
为此,我公司结合类似工程施工经验及根据拟在本工程投入的人力、设备、材料等,第1页京珠高速东辅道临时排水渠工程(二期)施工组织设计(方案)制定本工程的计划工期,拟定开工日期:2012年11月5日;计划竣工日期:2013年2月2日,开工日期以开工令为准

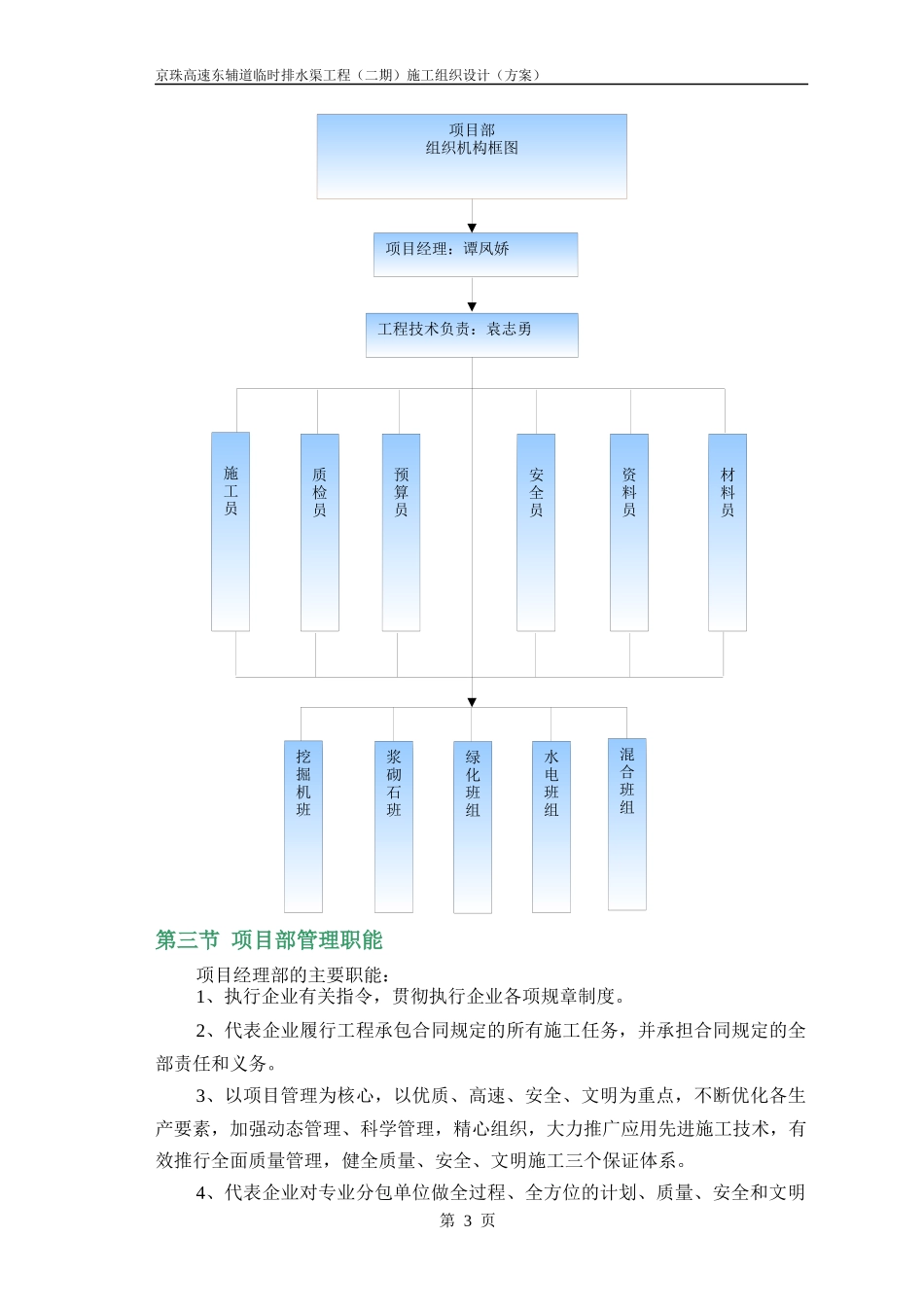

二、工程质量目标
