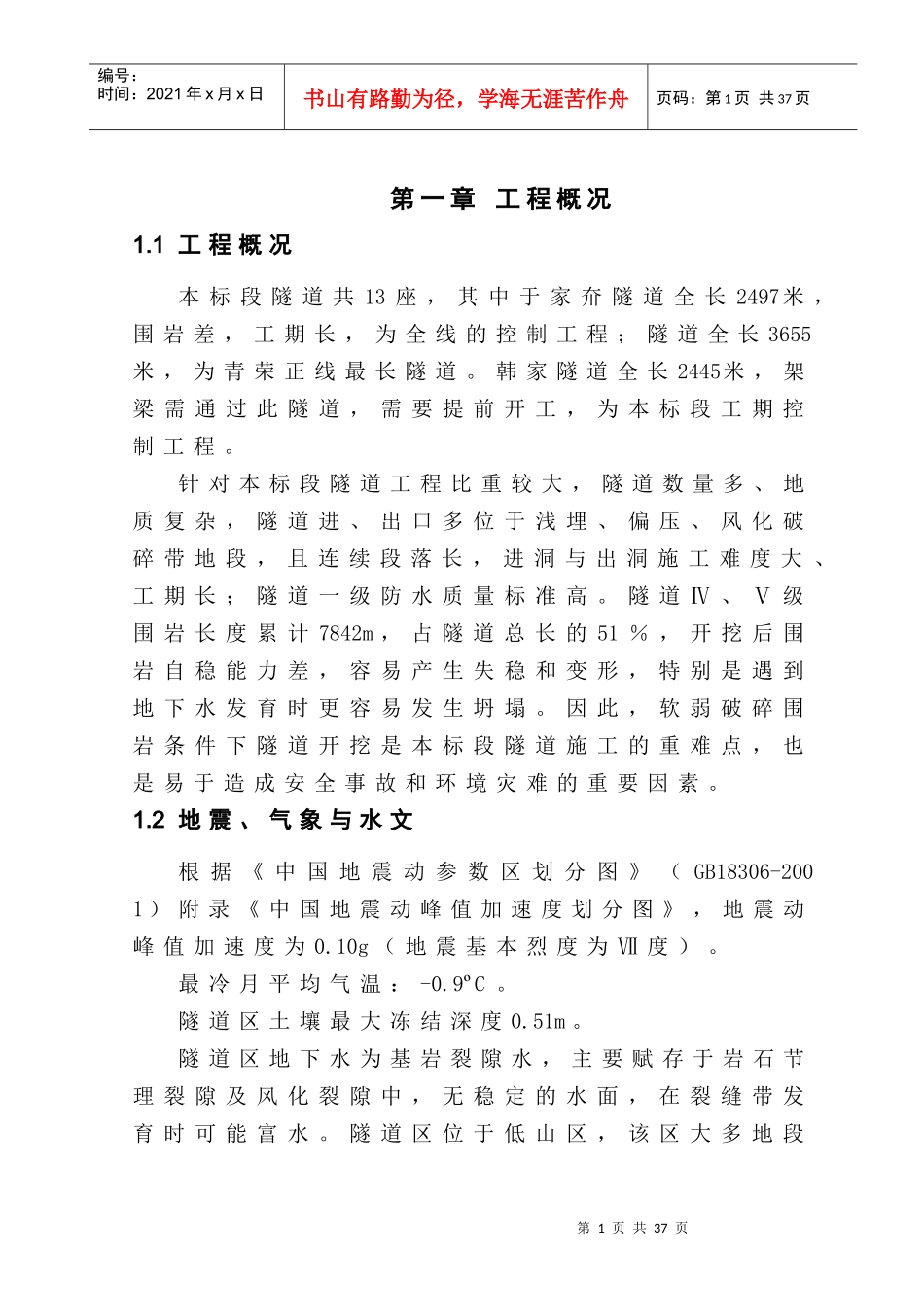

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页第一章工程概况1
1工程概况本标段隧道共13座,其中于家夼隧道全长2497米,围岩差,工期长,为全线的控制工程;隧道全长3655米,为青荣正线最长隧道
韩家隧道全长2445米,架梁需通过此隧道,需要提前开工,为本标段工期控制工程
针对本标段隧道工程比重较大,隧道数量多、地质复杂,隧道进、出口多位于浅埋、偏压、风化破碎带地段,且连续段落长,进洞与出洞施工难度大、工期长;隧道一级防水质量标准高
隧道Ⅳ、Ⅴ级围岩长度累计7842m,占隧道总长的51%,开挖后围岩自稳能力差,容易产生失稳和变形,特别是遇到地下水发育时更容易发生坍塌
因此,软弱破碎围岩条件下隧道开挖是本标段隧道施工的重难点,也是易于造成安全事故和环境灾难的重要因素
2地震、气象与水文根据《中国地震动参数区划分图》(GB18306-2001)附录《中国地震动峰值加速度划分图》,地震动峰值加速度为0
10g(地震基本烈度为Ⅶ度)
最冷月平均气温:-0
隧道区土壤最大冻结深度0
隧道区地下水为基岩裂隙水,主要赋存于岩石节理裂隙及风化裂隙中,无稳定的水面,在裂缝带发育时可能富水

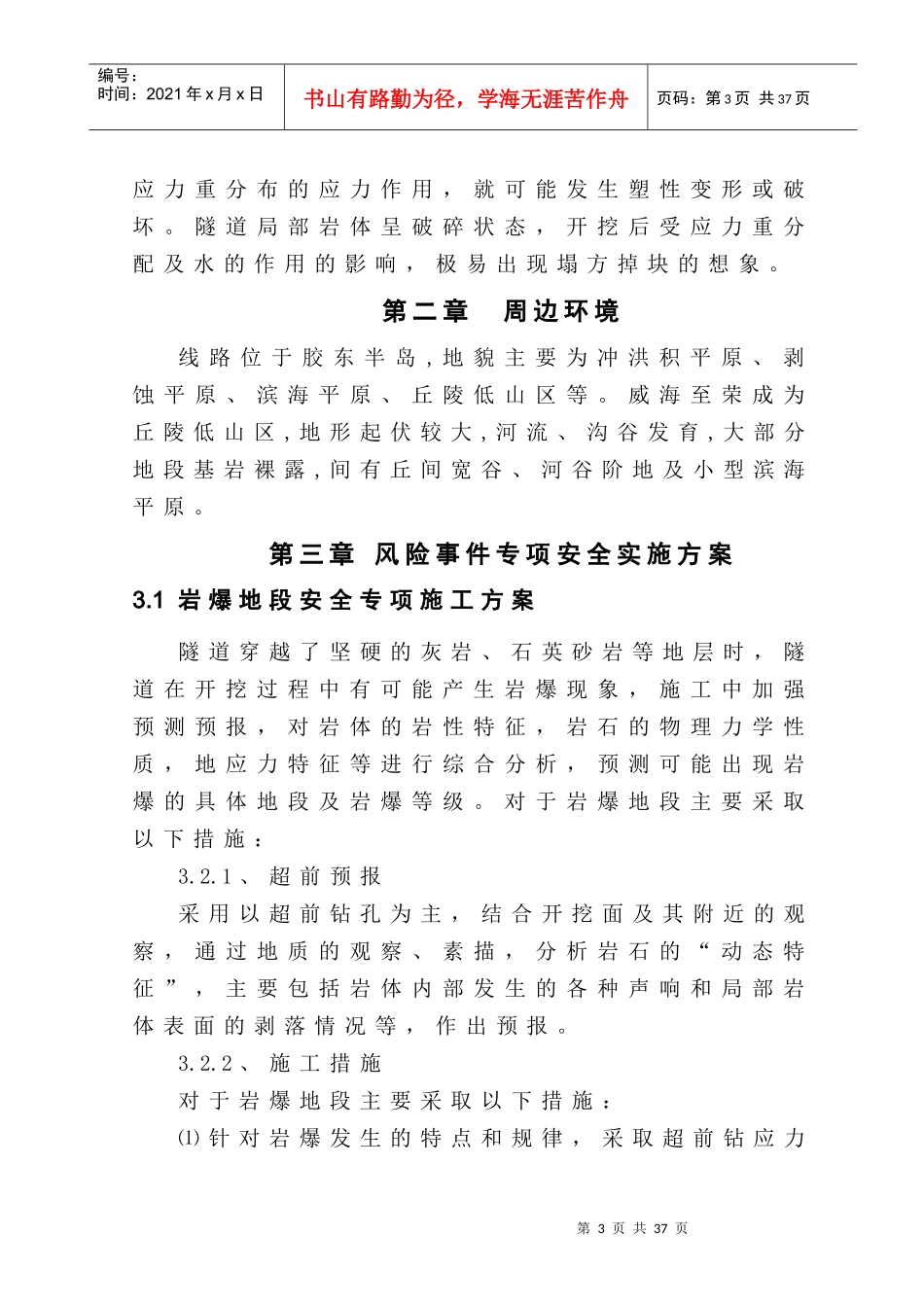

隧道区位于低山区,该区大多地段第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页岩石裸露,地表岩体节理裂隙发育,为大气降水渗入创造了良好条件
隧道区地下水排泄方式主要有以下几种:蒸发排泄和地下径流排泄

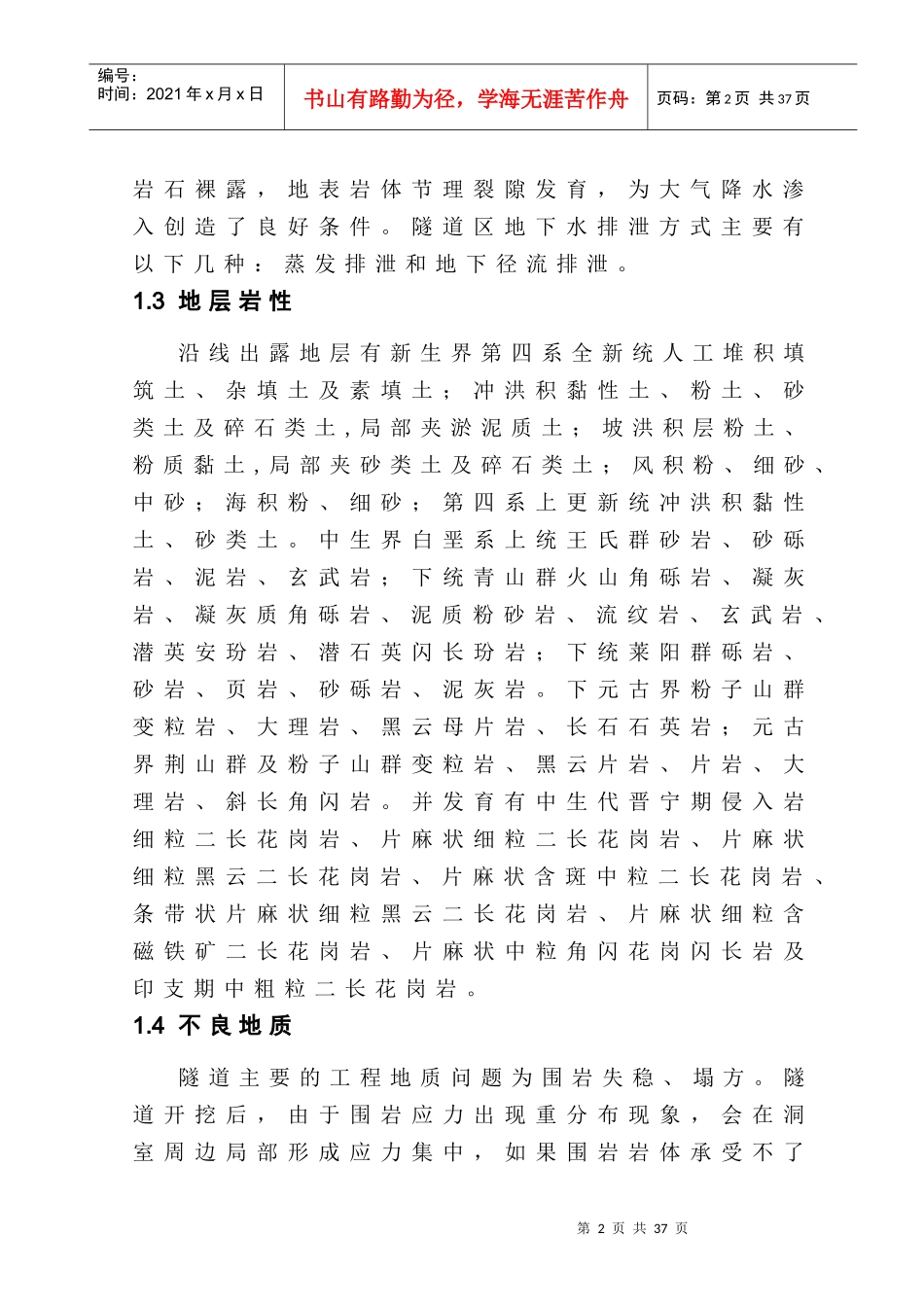

3地层岩性沿线出露地层有新生界第四系全新统人工堆积填筑土、杂填土及素填土;冲洪积黏性土、粉土、砂类土及碎石类土,局部夹淤泥质土;坡洪积层粉土、粉质黏土,局部夹砂类土及碎石类土;风积粉、细砂、中砂;海积粉、细砂;第四系上更新统冲洪积黏性土、砂类土
中生界白垩系上统王氏群砂岩、砂砾岩
