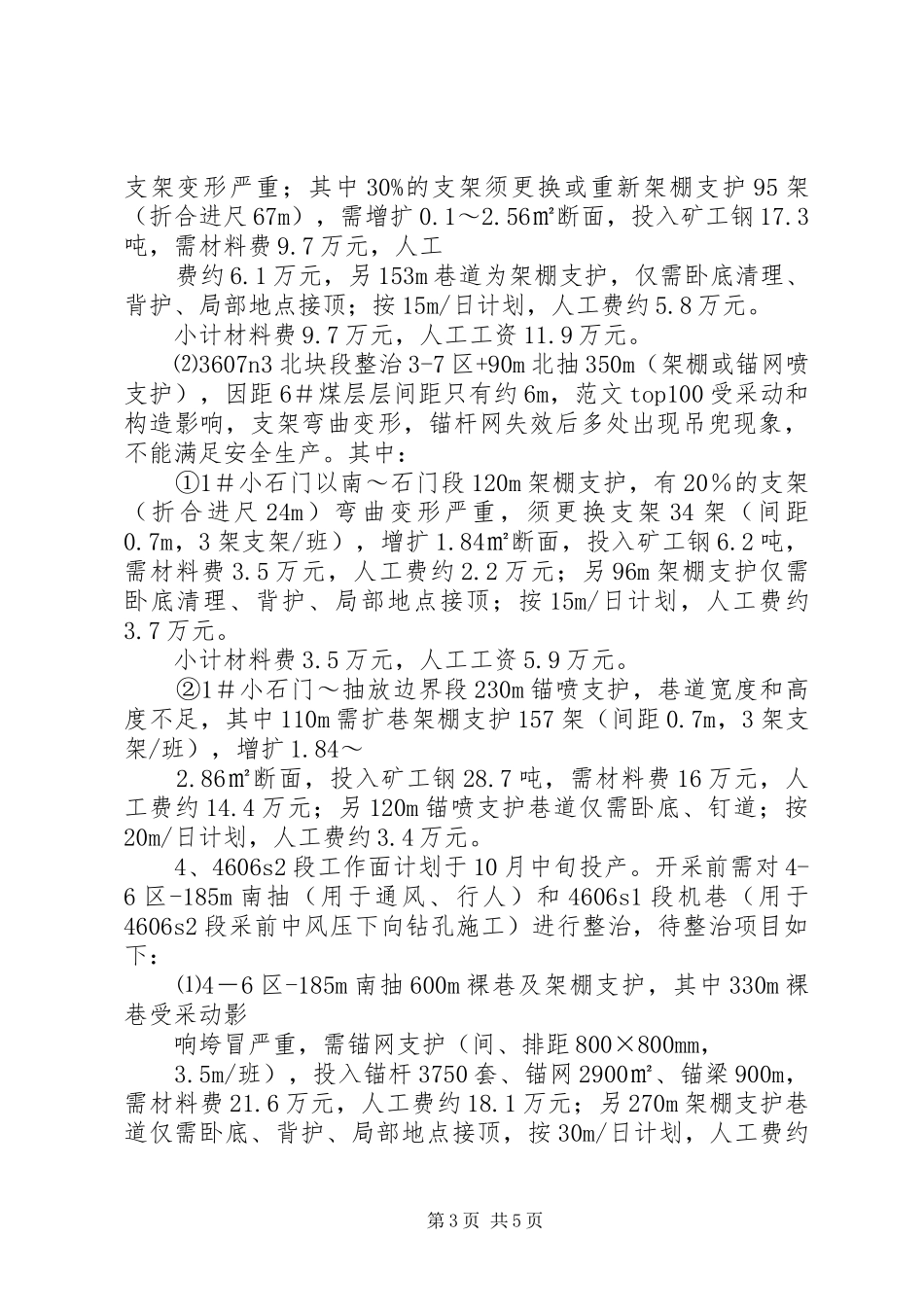

【重大安全隐患标准】重大安全隐患整治文字汇报重大安全隐患整治文字汇报砚石台煤矿巷道重大安全隐患整治概况汇报资料砚石台煤矿井田位于鲜家坪背斜西翼,处于南桐煤田扭褶带中部,地层倒转,断层、褶皱构造十分发育,类型错综复杂,地应力和构造应力显现强烈,导致岩层破碎,煤层赋存极不稳定。受此地质条件影响,各采区石门、抽放巷、半煤巷等巷道经过一段时间后,多呈现出巷道四周挤压变形、岩层破碎膨胀、锚杆网失效、支架严重变形丧失支撑能力,严重威胁矿井安全生产,特别是一、二采区尤为突出。矿经过5月份排查,全矿共须整治巷道3250m,需材料费259.8万元,人工工资224.3万元,其中5~6月份已整治巷道2条共170m,已投入材料8.8万元,工资7.2万元,尚余3080m急等整治;还需要材料费(矿钢工、锚杆、水泥,石粉)251.0万元,人工工资217.1万元(材料费投入只考虑主材:裸巷架棚新投矿工钢,改棚未计入,损坏支架按实际发生计算;锚网喷巷道锚杆、锚网、水泥、石粉全投入)。为确保安全,同时又保证矿正常采掘接替,矿按进场一处整治一处的原则编排了整治计划。7月17日上午,公司安监、生产、通瓦、机运部门领导井下现场实查,并审理了资料及整改方案;当天下午,1、4602s3北块段采面投产前,矿井已对进回风石门、回风巷、抽放巷进行了整改,共完成整改170m,投入材料费材料8.8万元,工资7.2万元;2、4-2区-125m南抽、-185m南抽、-185m石门共计580m还待进一步整治,用于4602s3北块段及该区段还未布置的4602s3南块段通风、抽采瓦斯、运输等。⑴4-2区-125m南抽250m巷道垮冒、支架变形和空帮空顶严重,其中125m裸巷,需新架支架178架(间距0.7米,3架支架/班),增扩1.1~1.2m2断面,投入矿工钢32.5吨,需材第1页共5页料费用17.9万元;人工工资约10万元。另125m巷道为架棚巷道,仅需卧底、改支架、背护、局部地点接顶,按15m/日计划,人工费约1.0万元。小计材料费17.9万元,人工工资11万元.⑵4-2区-185m南抽250m巷道垮冒、支架变形和空帮空顶严重,其中105m裸巷需要重新扩掘架棚支护150架(间距0.7m,3架支架/班),范文写作增扩0.6~1.3㎡断面,投入矿工钢27.4吨,需材料费用15.3万元,人工工资约9.7万元;另135m巷道为架棚巷道,仅需卧底、改支架、背护、局部地点接顶;按15m/日计划,人工费约5.2万元。小计材料费15.3万元,人工工资14.9万元。⑶4-2区-185m石门80m巷道巷宽不足、支架严重变形,其中40m裸巷需扩巷架棚支护57架(间距0.7m,3架支架/班),增扩0.3~1.2㎡断面,投入矿工钢10.6吨,需材料费5.8万元,人工工资约3.7万元;另40m巷道为架棚巷道,仅需扩巷、改支架、局部接顶;按15m/日计划,人工费约1.5万元。小计材料费5.8万元,人工工资5.2万元。2、4602n4段生产采面服务需整治的巷道是4-1区-250m南抽共300m,主要用于回风和抽采卸压瓦斯。该巷道原采用金属支架和锚网喷支护,受地质构造、采动影响导致围岩膨胀、锚杆网失效、支架严重变形、断面急剧缩小,局部高度不足0.5m,不能行人和满足通风要求。其中180m需扩巷架棚支护257架(间距0.7m,3架支架/班),增扩0.3~5.0㎡,投入矿工钢46.9吨,需材料费26.3万元最全面的范文参考写作网站,人工工资约16.5万元;另120m巷道为架棚及锚网支护,仅需卧底清理、背护、局部地点接顶;按15m/日计划,人工费约4.6万元。小计材料费26.3万元,人工工资21.1万元。3、3607n3段工作面需要整治的项目:3607n3段工作面走向350m,前期开采3607n3南块段(走向长240m)工作面计划于7月下旬投产,后期开采3607n3北块段(110m)其待整治项目如下:⑴3607n3南块段整治3-7区+90m石门220m巷道巷宽不足,第2页共5页支架变形严重;其中30%的支架须更换或重新架棚支护95架(折合进尺67m),需增扩0.1~2.56㎡断面,投入矿工钢17.3吨,需材料费9.7万元,人工费约6.1万元,另153m巷道为架棚支护,仅需卧底清理、背护、局部地点接顶;按15m/日计划,人工费约5.8万元。小计材料费9.7万元,人工工资11.9万元。⑵3607n3北块段整治3-7区+90m北抽350m(架棚或锚网喷支护),因距6#煤层层间距只有约6m,范文top100受采动和构造影响,支架弯曲变形,锚杆网...
