百日会战动员会报告——保安全抓质量抢工期全力以赴夺取“百日会战”的全面胜利**工程自6月1日开工以来,我们在**城建投资有限公司、**监理公司领导的关心、支持下,克服了雨水特别多的不利天气影响、在抢抓进度的同时,我们不放松对工程质量的管理,不断完善工程质量保证体系,严把质量控制关,在8月底顺利完成了土方清桩工作及安全文明施工的现场布臵
从现在开始施工任务由往地下施工转到往地上建设的全面阶段
8月30日接**咨询公司关于召开“百日会战动员会”的会议通知
在接下来的三个多月时间里,我们将以本次会议为契机,及时部署开展“百日会战”活动,明确目标,强化责任,继续振奋精神,靠前指挥,狠抓落实,积极采取有效措施,保安全、抓质量,抢进度,全力以赴夺取“百日会战”的全面胜利
针对项目实际,提出百日会战的作战计划三月三大步:力争9月底全面完成各栋楼底板砼浇筑,10月底全面完成地下室结构、车库主体达到基础验收,11月底全面完成1-4层主体施工
为切实做好“百日会战”的各项工作,我们将进一步理清当前工程建设面临的形势,攻坚克难,力争超额完成“百日会战”各项建设任务:一、加强领导,完善机制
为确保项目建设大会战顺利实施,我公司高度重视,加强领导,狠抓项目的组织实施
成立了百日会战大干100天指挥部,由艾总任总指挥,项目经理任副总指挥,各职能部室部长任成员的指挥部,负责“百日会战”组织推进、加强全过程跟踪、指导、监督
二、全面动员、广泛宣传,落实工作责任我公司对所有参建职工进行活动动员和形势教育,使参建干部职工了解项目部目前所面临的形势和任务,了解我们今年的奋斗目标和各项措施;充分利用信息管理、工地宣传栏等多种平台,广泛进行施工任务动员,激发大家的工作热情,要迅第1页共3页速打开工作局面,号召广大职工发挥攻坚克难、顽强拼搏的优良作风,以只争朝夕的精神,加快施工进度

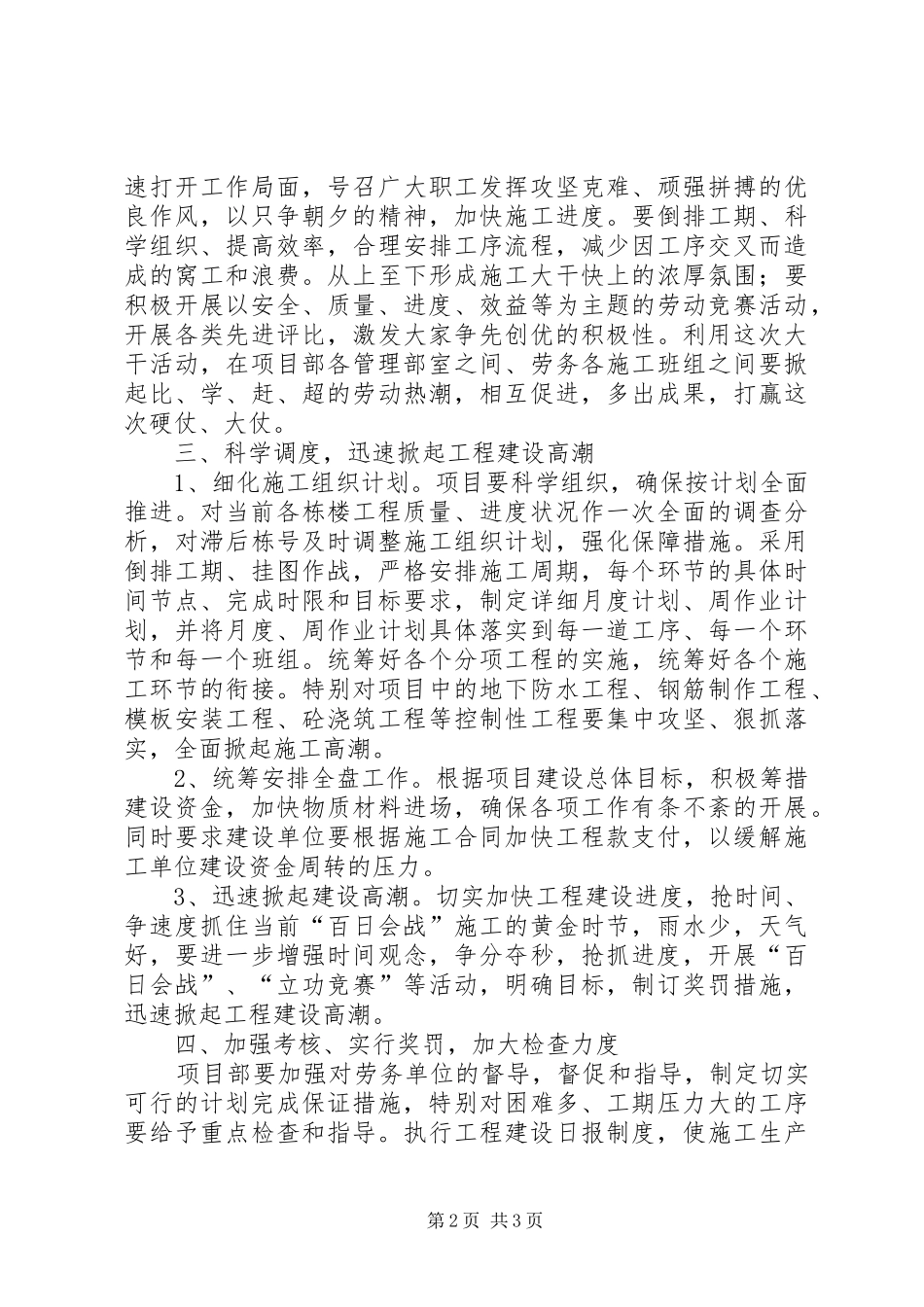

要倒排工期、科学组织、提高效率,合
