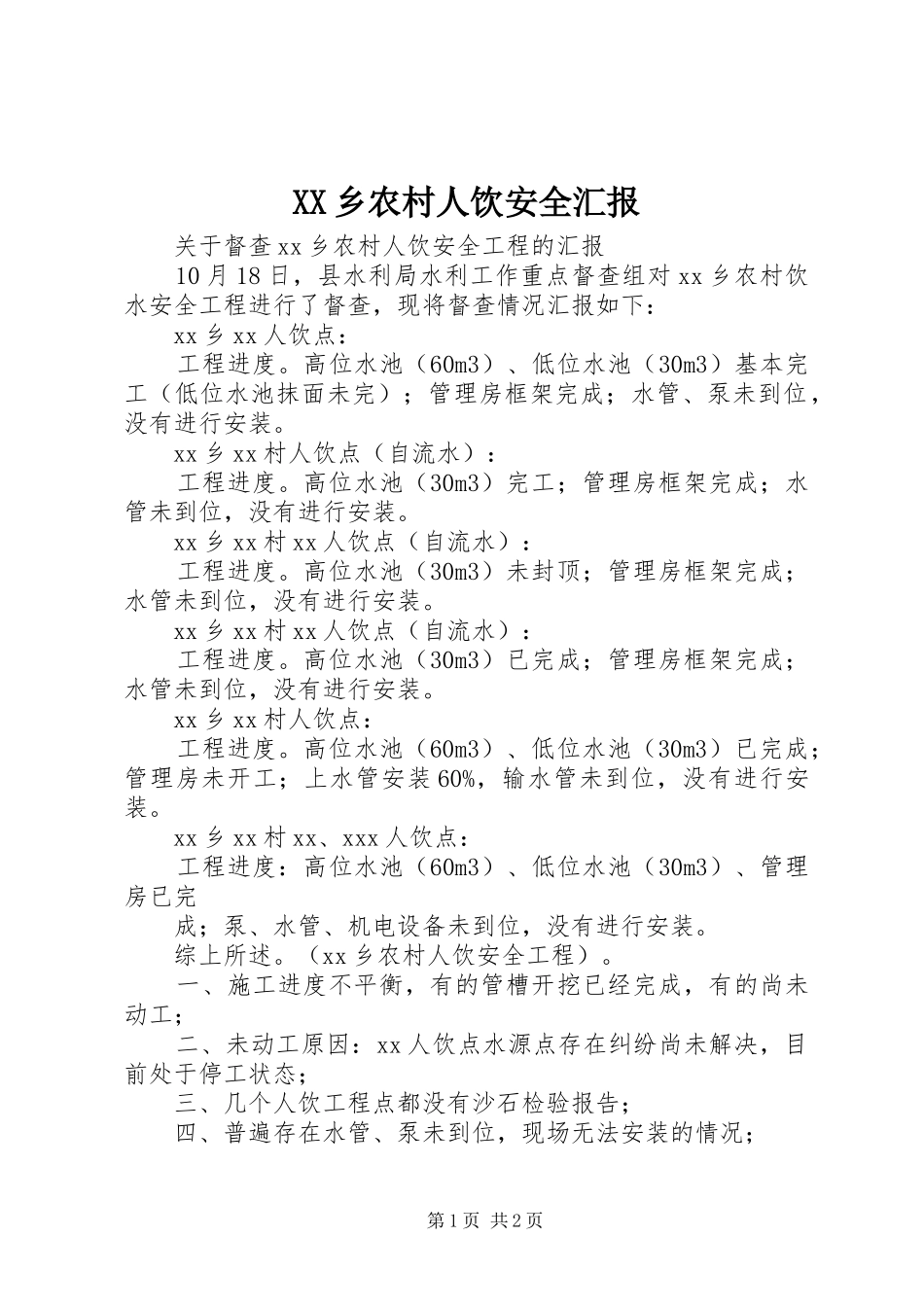

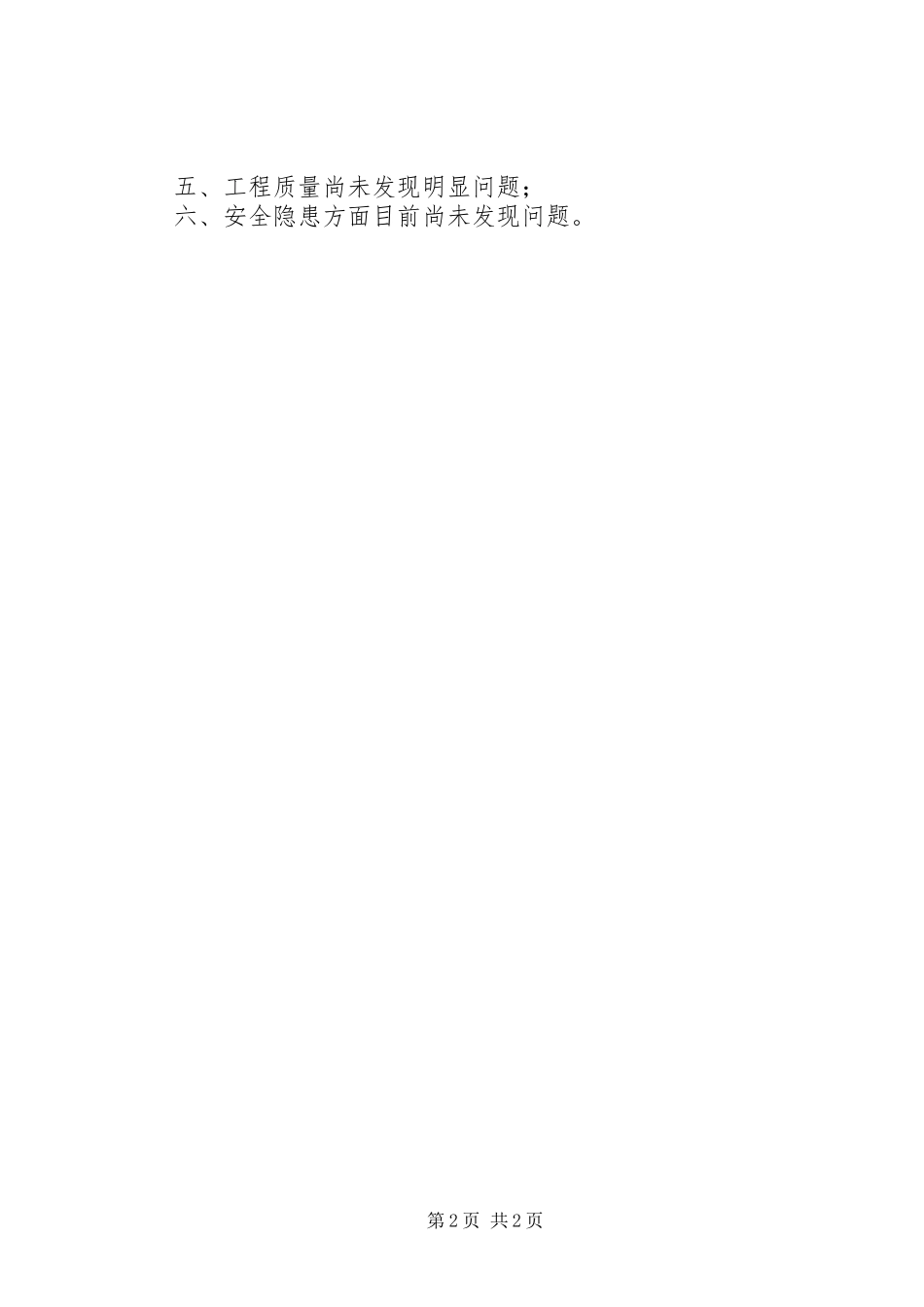

XX乡农村人饮安全汇报关于督查xx乡农村人饮安全工程的汇报10月18日,县水利局水利工作重点督查组对xx乡农村饮水安全工程进行了督查,现将督查情况汇报如下:xx乡xx人饮点:工程进度。高位水池(60m3)、低位水池(30m3)基本完工(低位水池抹面未完);管理房框架完成;水管、泵未到位,没有进行安装。xx乡xx村人饮点(自流水):工程进度。高位水池(30m3)完工;管理房框架完成;水管未到位,没有进行安装。xx乡xx村xx人饮点(自流水):工程进度。高位水池(30m3)未封顶;管理房框架完成;水管未到位,没有进行安装。xx乡xx村xx人饮点(自流水):工程进度。高位水池(30m3)已完成;管理房框架完成;水管未到位,没有进行安装。xx乡xx村人饮点:工程进度。高位水池(60m3)、低位水池(30m3)已完成;管理房未开工;上水管安装60%,输水管未到位,没有进行安装。xx乡xx村xx、xxx人饮点:工程进度:高位水池(60m3)、低位水池(30m3)、管理房已完成;泵、水管、机电设备未到位,没有进行安装。综上所述。(xx乡农村人饮安全工程)。一、施工进度不平衡,有的管槽开挖已经完成,有的尚未动工;二、未动工原因:xx人饮点水源点存在纠纷尚未解决,目前处于停工状态;三、几个人饮工程点都没有沙石检验报告;四、普遍存在水管、泵未到位,现场无法安装的情况;第1页共2页五、工程质量尚未发现明显问题;六、安全隐患方面目前尚未发现问题。第2页共2页
