第一章工程综述项目名称:唐承高速蓟县段两侧造林工程(下仓段、、杨津庄段)项目编号:JXCG2016-009本标段为第九标段,29、30号林班,新造林总面积14亩,共栽植各种苗木13727棵
工期要求:2016年3月3日至2018年12月31日1、建设期:2016年3月3日至2016年12月31日,其中苗木初植截止至2016年5月31日;补植分两个时间段,花灌木、名贵树截止至2016年6月30日;乡土树截止至2016年11月30日
2、养管期:2017年1月1日至2018年12月31日,其中二次补植截止至2017年4月30日
本施工组织设计编制的目的是从施工全局出发,根据各种具体的施工条件,为投标阶段提供较为完整的纲领性文件,一旦中标,将在此基础上进行深化,用以指导工程施工与管理
施工组织设计主要是依据以下信息和文件资料进行编写:一、塘承高速蓟县段两侧造林工程(下仓段、杨津庄段)招标文件;二、天津市蓟州林业勘察设计院设计的该工程设计图纸及有关设计文件;三、《城市绿化工程施工与验收规范》(CJJ/T83-99);四、《城市绿化和园林绿地用植物材料》(CJ/T34-91);五、《建设工程质量管理条例》;六、《园林绿化技术规程(试行)》DB33-T1009-2001七、《园林绿化管养规范》DB4403001/T6-99八、《造林技术规程(GB/T1577—1955)》;九、《主要造林树种苗木(GB600—85)》;十、《天津市(造林相关技术标准与投资标准)》;十一、其它有关施工、验收规范及标准;十二、我公司现有经济、技术综合实力情况十三、我公司的综合实力及工程施工经验十四、其他注:上述标准若有更新,以本项目实施期间国家及地方颁布的最新版本为准

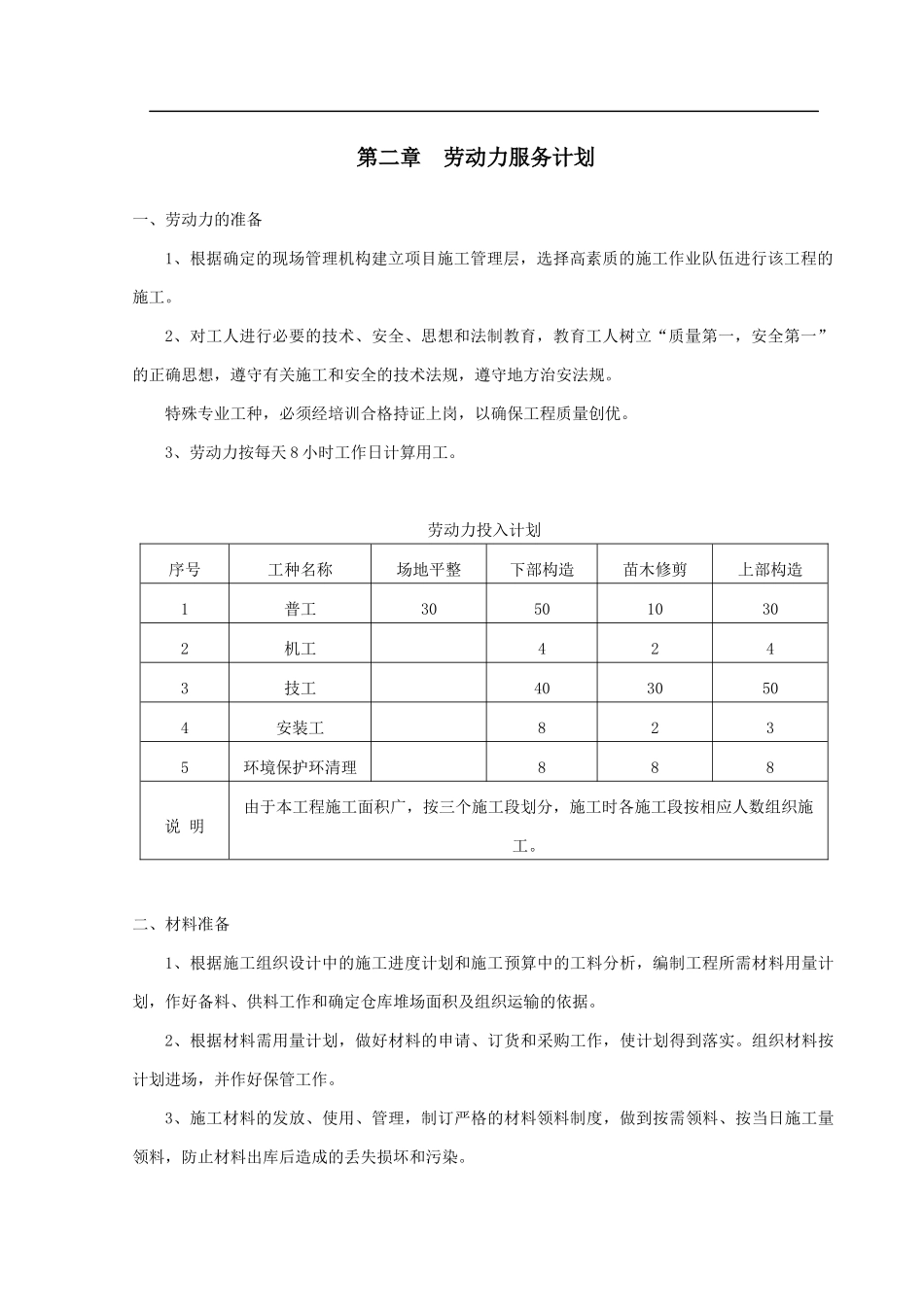

第二章劳动力服务计划一、劳动力的准备1、根据确定的现场管理机构建立项目施工管理层,选择高素质的施工作业队伍进行该工程的施工

2、对工人进行必
