第1页共39页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共39页风电场工程施工第一章风电场的施工前期准备施工准备是保证建设项目具备开工和连续施工的基本条件,施工准备工作充分与否,直接影响到项目的建设能否从预期的工期目标,较好的工程质量和较低的投资费用进行和完成
施工准备工作根据时间不同、可分为建设前期的施工准备、工程开工前的施工准备、施工期间的经常性施工准备及特殊性的施工准备
施工准备工作根据内容不同,又可分为施工组织准备,施工技术准备,施工物资准备及施工现场准备等

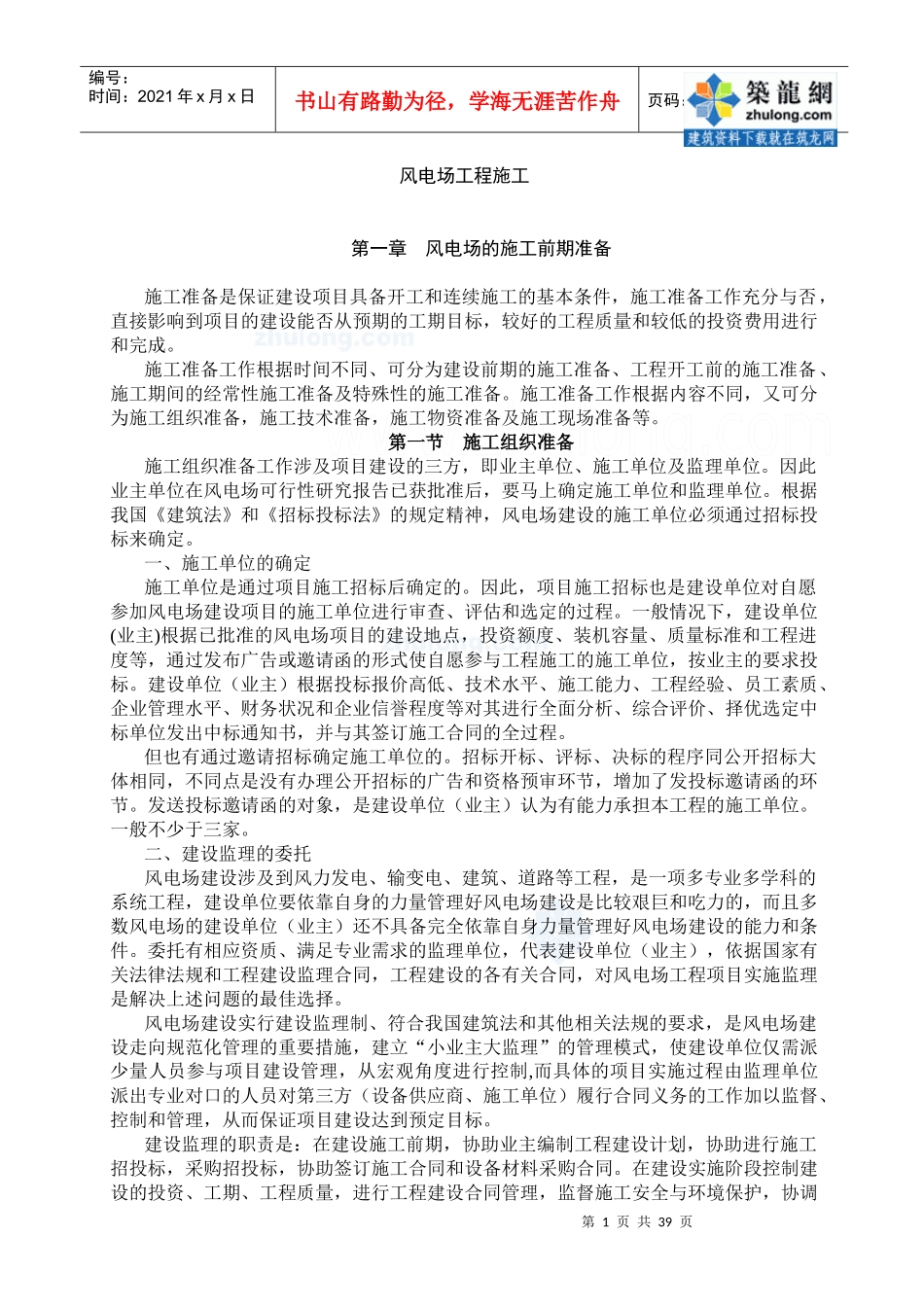

第一节施工组织准备施工组织准备工作涉及项目建设的三方,即业主单位、施工单位及监理单位
因此业主单位在风电场可行性研究报告已获批准后,要马上确定施工单位和监理单位
根据我国《建筑法》和《招标投标法》的规定精神,风电场建设的施工单位必须通过招标投标来确定
一、施工单位的确定施工单位是通过项目施工招标后确定的
因此,项目施工招标也是建设单位对自愿参加风电场建设项目的施工单位进行审查、评估和选定的过程
一般情况下,建设单位(业主)根据已批准的风电场项目的建设地点,投资额度、装机容量、质量标准和工程进度等,通过发布广告或邀请函的形式使自愿参与工程施工的施工单位,按业主的要求投标
建设单位(业主)根据投标报价高低、技术水平、施工能力、工程经验、员工素质、企业管理水平、财务状况和企业信誉程度等对其进行全面分析、综合评价、择优选定中标单位发出中标通知书,并与其签订施工合同的全过程
但也有通过邀请招标确定施工单位的

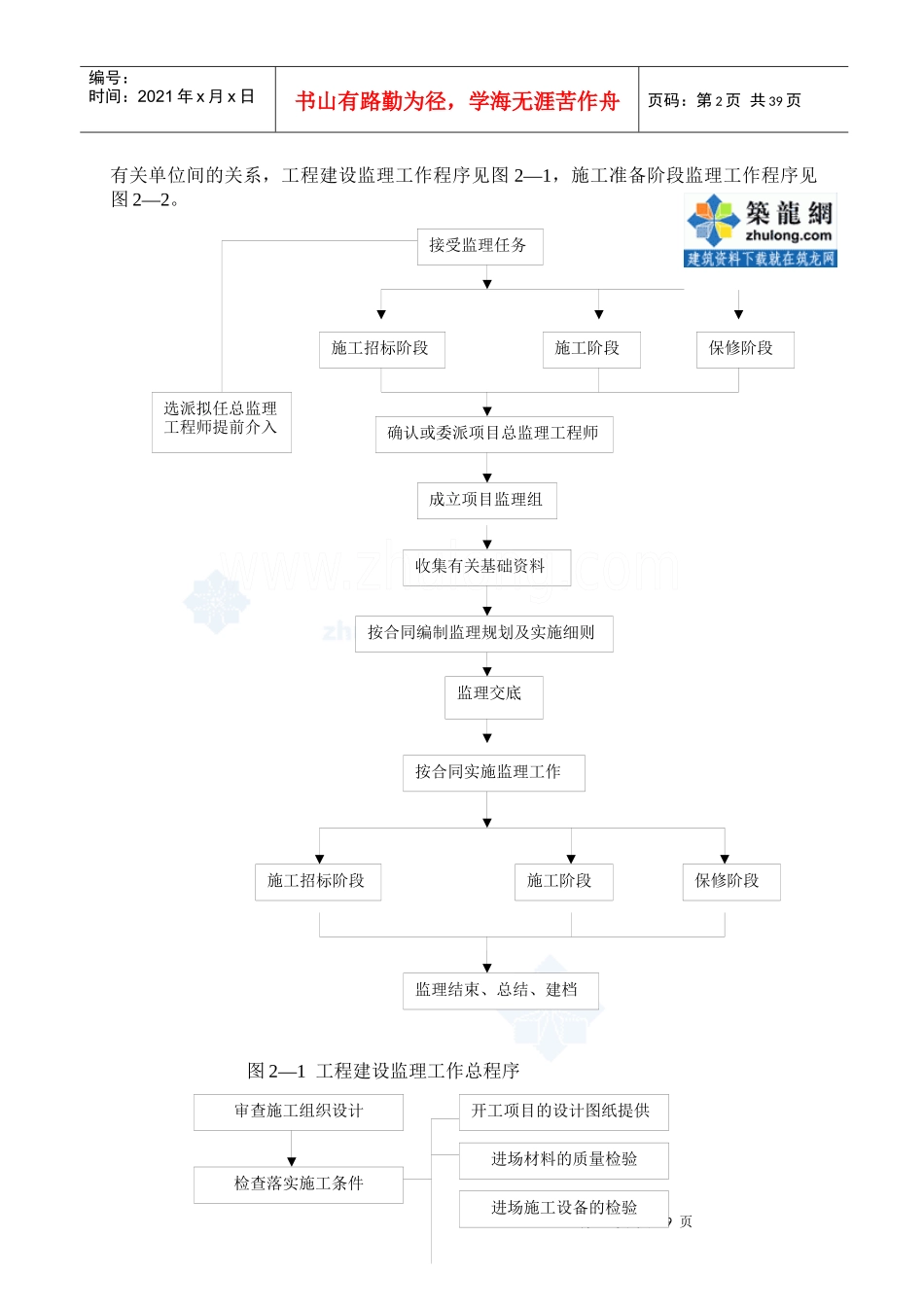

招标开标、评标、决标的程序同公开招标大体相同,不同点是没有办理公开招标的广告和资格预审环节,增加了发投标邀请函的环节
发送投标邀请函的对象,是建设单位(业主)认为有能力承担本工程的施工单位
一般不少于三家
二、建设监理的委托风电场建设涉及到风力发电、输变电、建筑、道路等工程,是一项多专业
