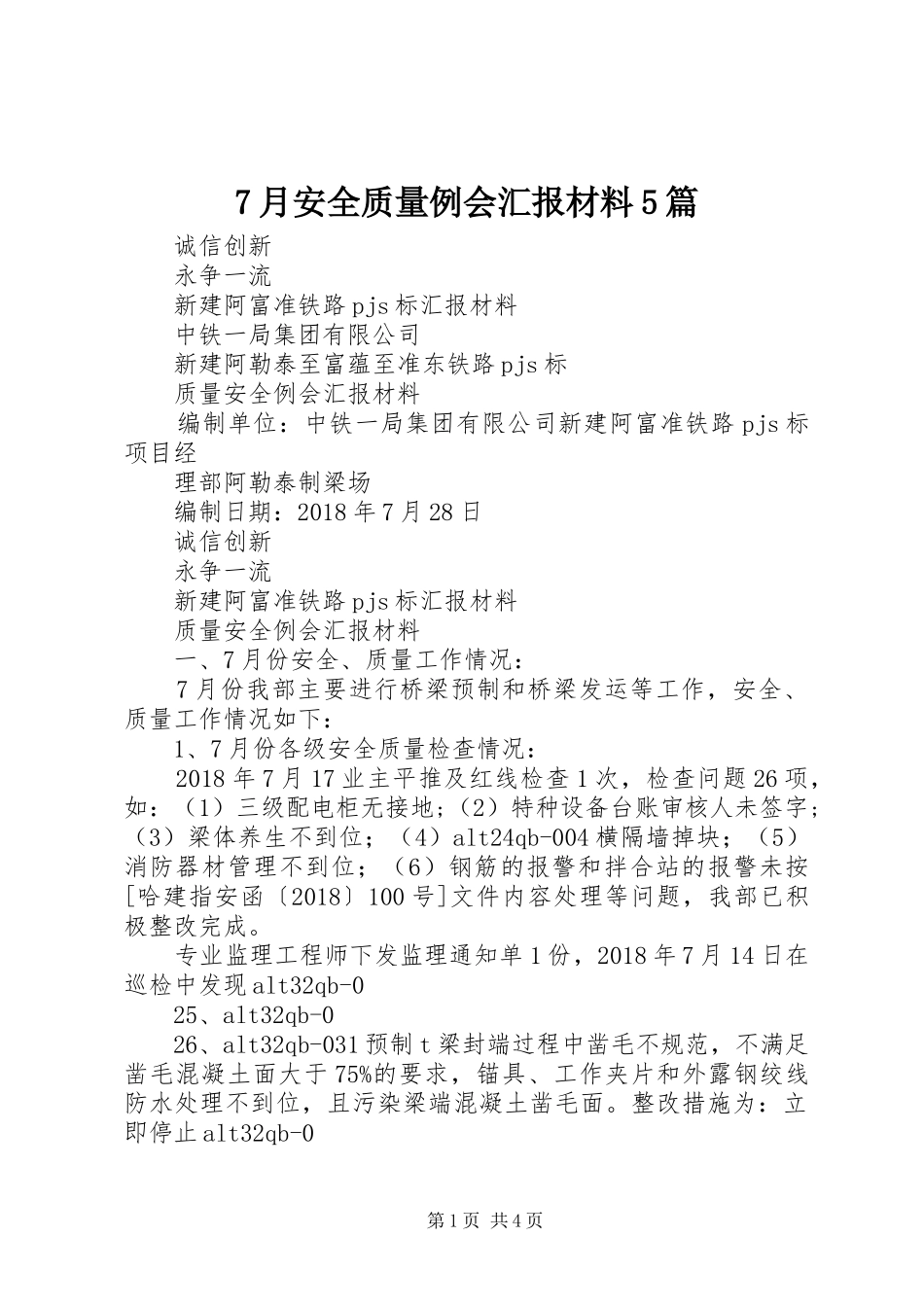

7月安全质量例会汇报材料5篇诚信创新永争一流新建阿富准铁路pjs标汇报材料中铁一局集团有限公司新建阿勒泰至富蕴至准东铁路pjs标质量安全例会汇报材料编制单位:中铁一局集团有限公司新建阿富准铁路pjs标项目经理部阿勒泰制梁场编制日期:2018年7月28日诚信创新永争一流新建阿富准铁路pjs标汇报材料质量安全例会汇报材料一、7月份安全、质量工作情况:7月份我部主要进行桥梁预制和桥梁发运等工作,安全、质量工作情况如下:1、7月份各级安全质量检查情况:2018年7月17业主平推及红线检查1次,检查问题26项,如:(1)三级配电柜无接地;(2)特种设备台账审核人未签字;(3)梁体养生不到位;(4)alt24qb-004横隔墙掉块;(5)消防器材管理不到位;(6)钢筋的报警和拌合站的报警未按[哈建指安函〔2018〕100号]文件内容处理等问题,我部已积极整改完成
专业监理工程师下发监理通知单1份,2018年7月14日在巡检中发现alt32qb-025、alt32qb-026、alt32qb-031预制t梁封端过程中凿毛不规范,不满足凿毛混凝土面大于75%的要求,锚具、工作夹片和外露钢绞线防水处理不到位,且污染梁端混凝土凿毛面
整改措施为:立即停止alt32qb-0第1页共4页25、alt32qb-026、alt32qb-031预制t梁封端工作,按验标相关规定清理锚穴,对已污染防锈涂料的混凝土进行处理,满足凿毛混凝土面大于75%的要求;针对锚具、工作夹片和外露钢绞线重新进行防水处理
目前已整改回复完成
梁场安全质量日常检查4次,检查问题16项,主要针对于施工现场大型设备、汛期、消防等的安全检查
目前日常检查问题已全部整改完成
-1诚信创新永争一流新建阿富准铁路pjs标汇报材料我部严格按照开复工条件要求,对新进场人员进行了岗前安全教育培训,截至目前共培训人数118人/次,按照施工规范要求施
